周五下午的发布评审,三个团队都称迭代已完成,联调却卡在同一个接口:提供方以为下周交付,接收方以为本周可用。加会、加人解决不了这类错位。多团队共用一套迭代节奏,本质是把时间盒、目标、完成定义和检查点变成同一份协作契约,再用依赖台账和平台数据把它跑稳。
一、多团队共用一套迭代节奏,先对齐四个接口
共用节奏不等于开同一个站会,而是四个可检查的接口:时间盒、目标、完成定义、同步检查点。接口对齐后,团队内部怎么拆任务、怎么估算,仍各自决定。
1. 时间盒:用统一集成窗口倒推迭代长度
先确定多久集成一次,再倒推迭代长度。一次集成要两天联调、一天回归,迭代就不能短到覆盖不了这套动作。两周适合需求颗粒小、自动化测试较完整的团队;跨系统验收链长时用三周。长度确定后至少跑满三个迭代再评估。各团队起止时间最多相差一个工作日。
2. 迭代目标与完成定义:同一产品只留一份
同一产品的多团队共享一个产品目标和一份产品待办。Scrum Guide 2020写明:多个Scrum团队共同开发同一产品时,应共享同一产品目标、产品待办列表和产品负责人。完成定义写成可勾选清单:代码已合并、单元测试通过、接口文档更新、联调环境验证、可演示。清单只写能验证的事实。
3. 同步检查点:三个会议各有一个交付物
规划会出承诺清单,同步会出依赖台账更新,评审会出通过或退回结论。没有交付物的会议直接取消。
二、只统一迭代长度,为什么仍会在发布前堵住
四个接口里,时间盒最容易先做到,也最容易造成错觉:长度一致,不等于节奏一致。
1. 在制品过多,跨团队等待被放大
利特尔法则给出直接可用的关系:平均等待时间约等于在制品数量除以吞吐率。十个需求同时开工、团队每周完成两个,平均每个要等五周。把在途需求压到团队每周能完成的量,等待才会下降。
2. 依赖登记太晚,处理窗口只剩几天
规划会登记、每周更新,处理窗口能提前两到三周;拖到联调前,通常只剩延期一个选项。
3. 完成定义不一致,增量无法集成
一个团队把提测当完成,另一个把上线当完成,完成率无法比较,集成反复返工。

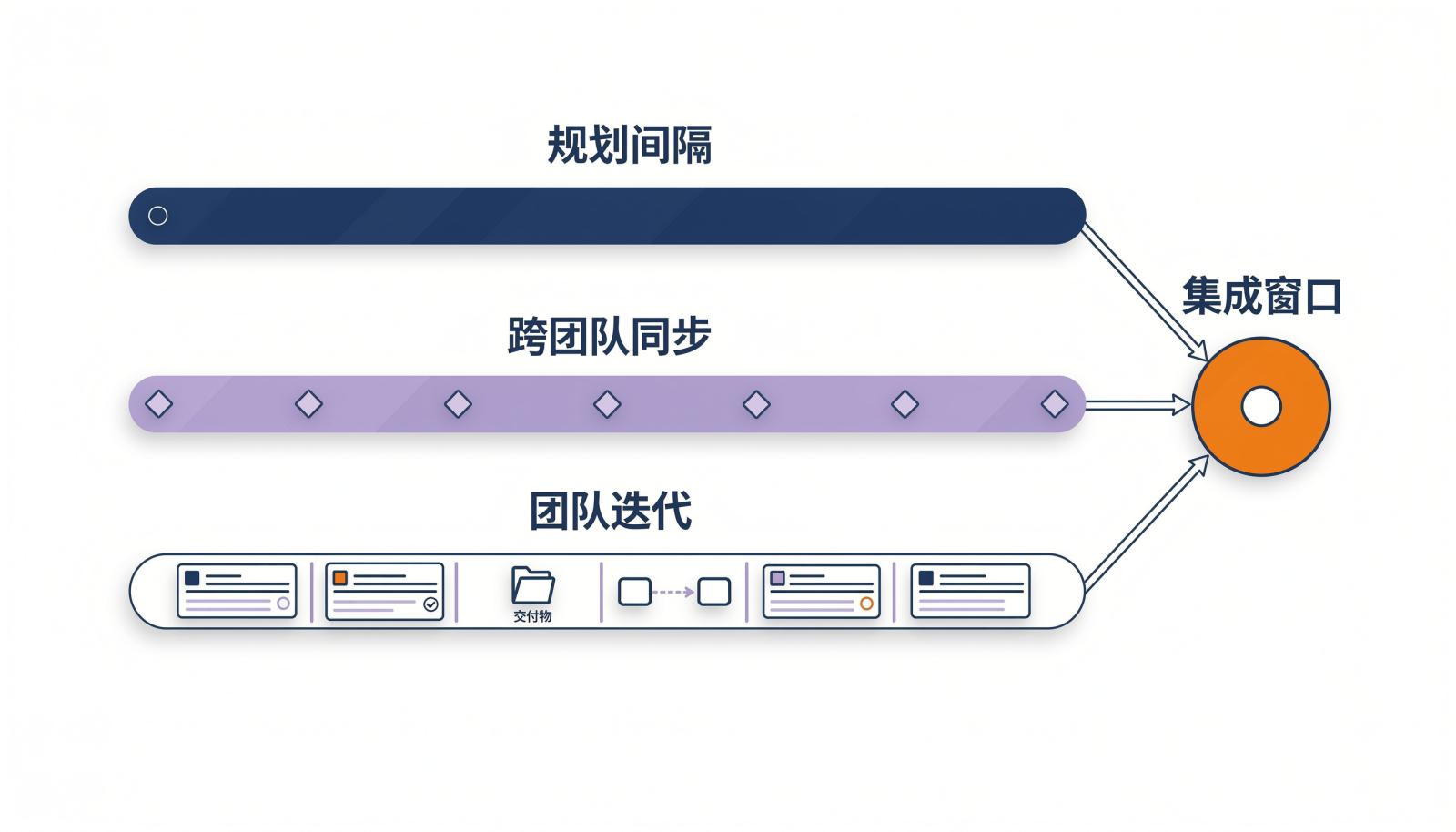

三、规模化敏捷的三层节奏:团队迭代、跨团队同步、规划间隔
要让四个接口真正运转,同步必须发生在三个时间尺度上,并明确每个节点由谁拍板。
1. 团队迭代层:1至4周,守住可交付增量
迭代内不改会危及迭代目标的范围;需求澄清和范围微调可以做,但要同步给依赖方。这一层的产出是满足完成定义的增量,不是完成度百分比。
2. 跨团队同步层:每周一次,只处理依赖与决策
议题固定三类:新增依赖、需跨团队拍板的决策、影响集成的问题。产品负责人决定做什么,团队代表承诺交付时间,集成负责人定放行标准。每项输出责任人、承诺时间、验收标准三个字段,会议控制在15至30分钟。
3. 规划间隔层:8至12周,对齐目标与容量
规划间隔可参考SAFe的PI规划:整个敏捷发布火车参加,为期两天,每8至12周一次,用于对齐目标、识别依赖、匹配容量(Scaled Agile Framework官方文档,2026年3月更新)。
| 层级 | 周期 | 唯一输出 | 失控信号 |
|---|---|---|---|
| 团队迭代 | 1至4周 | 满足完成定义的增量 | 频繁插单、迭代末无法交付 |
| 跨团队同步 | 每周一次或每迭代两次 | 依赖台账更新与决策 | 依赖只在群聊、无人认领 |
| 规划间隔 | 8至12周 | 目标、容量与依赖地图 | 计划与容量脱节 |

四、统一范围分三层:同产品、多产品线、研发与运维
节奏跑起来后,下一个问题是边界。不是所有团队都该套同一套规则。
1. 同一产品:统一目标、待办与迭代边界
这是收益最高、阻力最小的范围,通常两到四周能跑起来。
2. 多条产品线:统一版本窗口与共享资源池
不共用需求池,但统一规划间隔和版本窗口,用项目集管理视图对齐容量与依赖,避免各线同时抢占同一批架构、测试和数据人员。
3. 研发与运维、外包:只统一发布准入与验收口径
他们的工作节律不同,强行同步迭代长度会制造无效会议;统一回滚标准和验收口径,协作成本已经足够低。

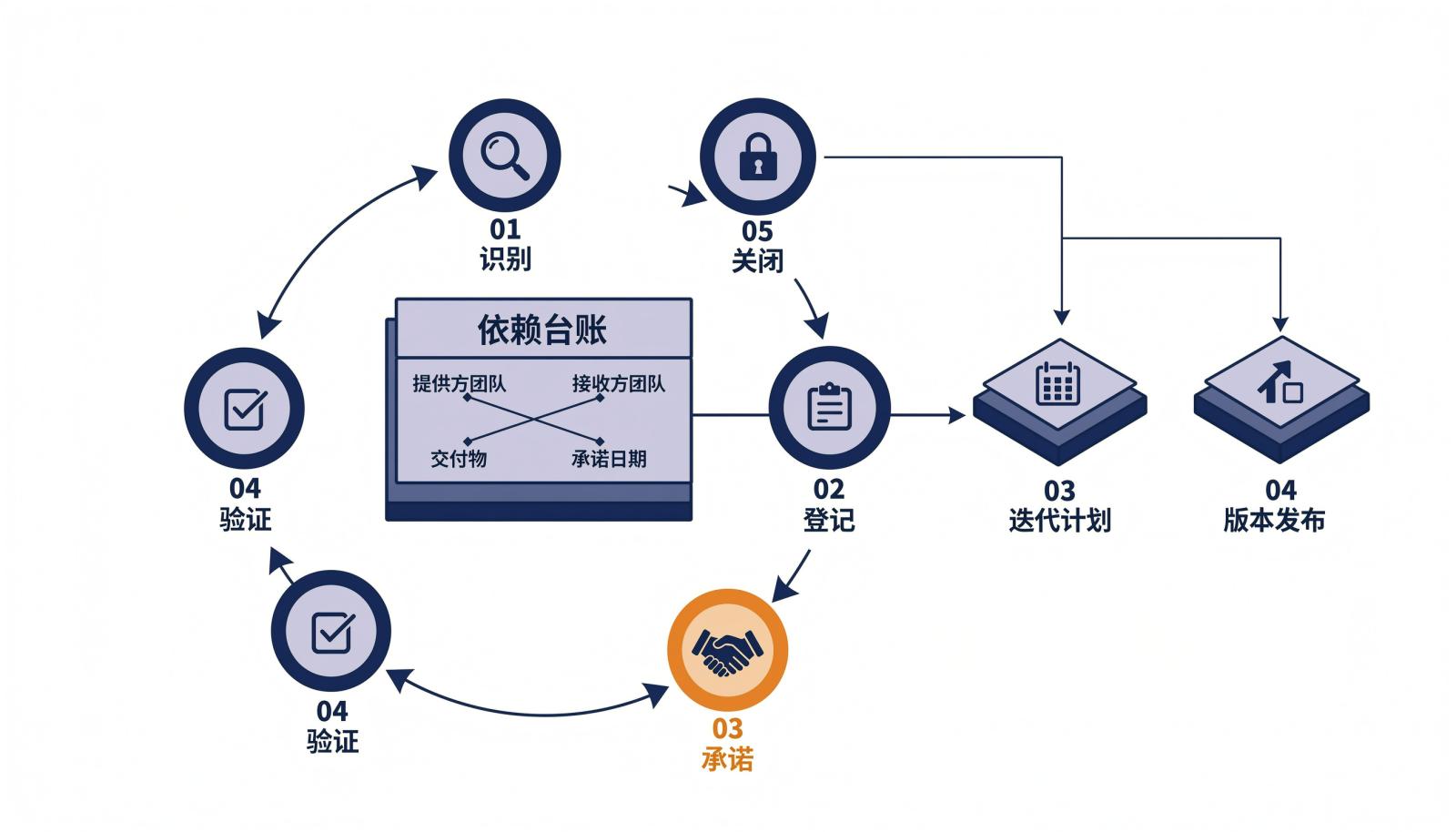

五、跨团队依赖用台账管理:六个字段、五步闭环
边界之内,最耗协调成本的是依赖。依赖必须成为独立对象,不能停在口头承诺。
1. 六个字段让依赖可追踪
提供方、接收方、交付物、验收标准、承诺时间、状态。缺任何一项,这条依赖都无法在同步会上被判断。
2. 五步闭环:识别、登记、承诺、验证、关闭
识别在规划会完成;登记要关联需求与迭代;承诺由提供方给出可执行时间;验证由接收方按标准确认;关闭必须有集成或测试证据。连续两个同步周期无进展,升级到产品负责人或集成负责人。计划时预留一成到两成的协作缓冲。

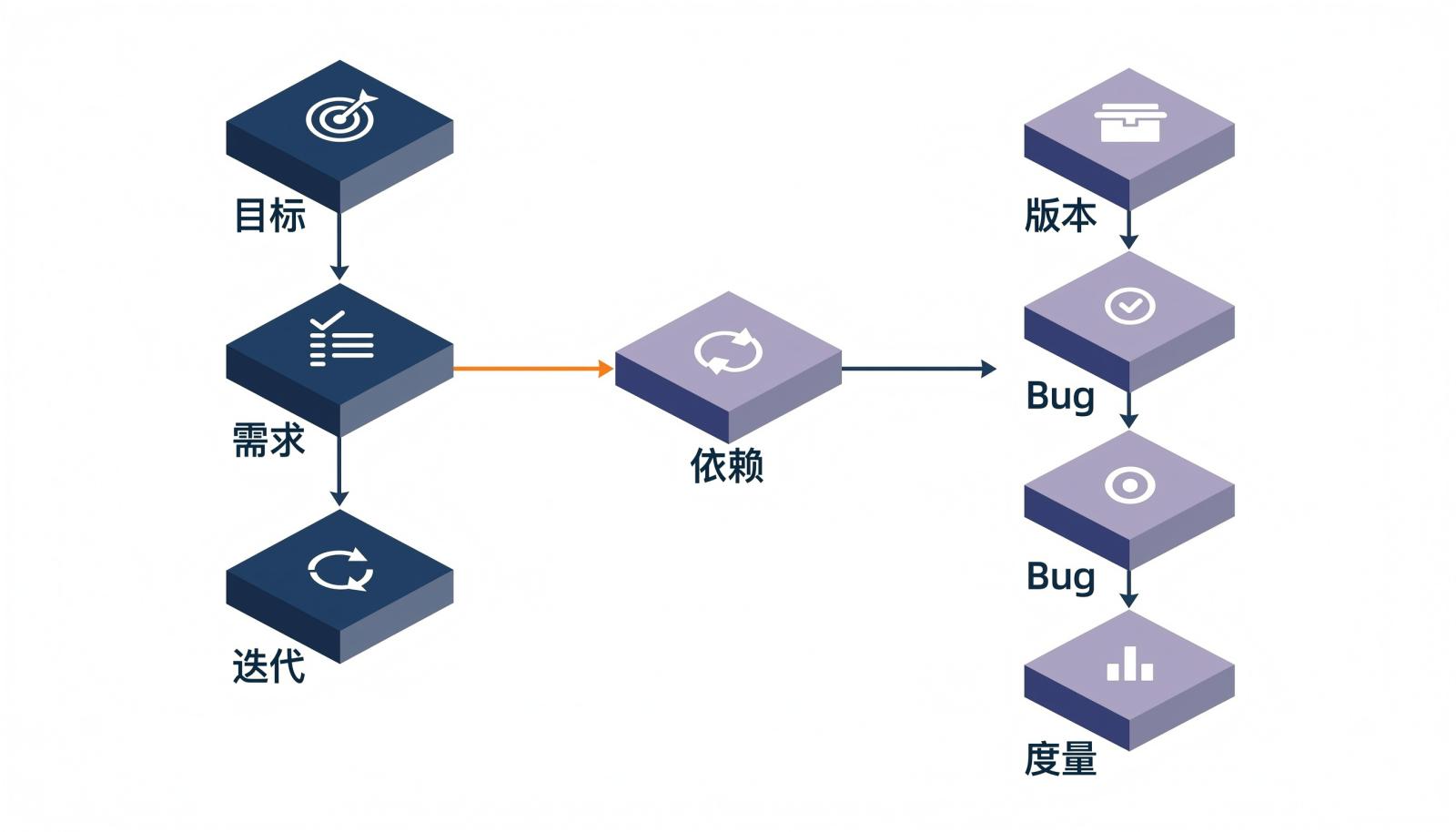

六、平台承载节奏:三个视图、两条自动链路、五个指标
台账解决记录问题,平台解决同一份事实的问题。
1. 三个视图回答谁在等谁
统一迭代日历、按提供方和状态筛选的依赖视图、显示需求与阻塞项的版本视图。跨团队视图要能回答现在谁在等谁。
2. 两条自动链路保证数据不失真
代码与测试状态回写需求和Bug;承诺、依赖关闭、集成结果汇总到度量。人工每周填表,两周后数据就会失真。
3. 五个节奏指标统一计算口径
迭代承诺完成率等于满足完成定义的需求数除以承诺需求数;依赖按时关闭率等于按期关闭数除以到期数;另三个是迭代末集成通过率、跨团队阻塞平均时长、节奏偏差次数。指标用于改进系统,不用于团队排名。

七、90天落地路线:先跑通一条价值流
不要一上来覆盖全组织。选一条价值流和2至4个团队,先让节奏在小范围内闭环。
1. 三个月分三步推进
| 阶段 | 关键动作 | 验收产出 |
|---|---|---|
| 第1个月 | 统一日历、完成定义、依赖模板 | 共享日历、完成定义、依赖台账、基线数据 |
| 第2个月 | 跑两个完整迭代,每周同步,迭代末集成 | 依赖关闭记录、集成结果、问题清单 |
| 第3个月 | 复盘三项核心指标,调整容量与并行度 | 复盘报告、扩展或收缩方案 |
2. 四个失控信号要及时止损
时间盒频繁变更、依赖只活在群聊、同步会没有责任人、指标开始用于排名。出现任意两个,先停止扩展,回到接口对齐。
八、FAQ
1. 多团队共用一个需求池,优先级冲突由谁裁决?
由产品负责人裁决,规则提前写清:先看延迟成本,再看工作量;同一优先级下,优先做能解锁其他团队工作的需求。
2. 跨时区团队如何安排每日站会?
每个团队在自己时区开15分钟站会,把阻塞写进共享看板;跨时区只保留每周一次同步会。
3. 迭代节奏稳定后,如何继续提升团队产能?
先看阻塞时长和返工来源,再动人数。常见收益来自缩小批次、提高自动化测试覆盖、把联调环境准备前置。
4. 依赖长期延期时,应该压缩范围还是顺延发布?
看延期是否影响核心用户路径。不影响就按原窗口发布,把次要需求移出;影响就顺延,并同步更新版本范围与对外承诺。
资料来源:Scrum Guide 2020;Scaled Agile Framework官方PI Planning页面,2026年3月更新。
