需求写在文档里,开发任务在协作平台上,测试用例在表格里,Bug在另一个系统中,发布记录靠群里截图。每样工具单独用都没问题,但当管理者问一句:这个需求走到哪一步了、改动会影响什么,往往没人能立刻答上来。项目全生命周期管理软件要解决的正是这个问题。
一、项目全生命周期管理软件是什么
1. 一句话定义
项目全生命周期管理软件是把需求、计划、开发任务、测试用例、Bug、版本与发布等研发对象放在同一套数据模型和流程里管理,让需求到发布的整条链路可追溯的管理平台。
它在国际语境中对应ALM(应用生命周期管理),通常指管理应用从需求、设计、开发、测试到部署维护整个生命周期的人员、流程与工具。两者侧重不同,但核心主张一致:生命周期不是彼此孤立的阶段,而是一条需要连起来的链路。
2. 三条边界
-
它不是功能大而全的工具,判断标准不是模块数量,而是对象之间的关系是否成立。
-
它不要求换掉所有专业工具,代码仓库、流水线、监控系统通常仍是独立系统,关键是它们与需求、任务、测试之间有没有连接。
-
它不是流程越复杂越好,中大型研发组织需要的是可追溯的流程,而不是更厚的审批。
二、判断差别的统一标准:同一份数据能不能贯穿全程
比较工具时最容易犯的错是逐条打钩功能清单。更有效的标准是:同一条数据能不能从头走到尾。可以直接拿去验证的有三个问题。

-
从一条需求点进去,能否看到它拆出的任务、覆盖它的测试用例、它引出的Bug,以及它最终进入的版本?
-
需求变更时,能否一次看清受影响的任务、需要回归的测试范围、待发布内容的变化?
-
项目进度、Bug收敛情况、发布状态,是系统自动汇总,还是靠人手工填进另一张表?
这三点分别验证追溯能力、变更影响分析能力和数据来源是否唯一,也基本能分出能记录的工具和能贯通的平台。
三、和单阶段工具到底差在哪
1. 五个维度对称对照
单阶段工具指只覆盖研发链路某一个环节的工具,例如只做任务与排期、只做测试用例、只做Bug跟踪、只做工时统计。它的优势很明确:场景聚焦、上手快,单个环节往往做得更深。真正的差别不在专业深度,而在对象之间有没有关系。
|
对比维度 |
单阶段工具 |
项目全生命周期管理软件 |
对日常工作的影响 |
|---|---|---|---|
|
管理对象 |
一个环节的对象,如任务、用例或Bug |
需求、任务、用例、Bug、版本、发布等成套研发对象 |
决定能否说清整条链路的状态 |
|
数据归属 |
数据分散在各工具中,靠导出或人工同步 |
同一套数据模型,对象之间直接建立关联 |
决定信息是多一份表还是同一个来源 |
|
追溯与变更 |
变更靠通知与回忆,影响范围需人工判断 |
需求变更可顺着关联对象看到影响面 |
决定变更是靠试错补漏还是提前判断 |
|
角色协同 |
产品、开发、测试各自在自己系统里工作 |
不同角色在同一链路上协作,状态实时可见 |
决定沟通成本落在系统上还是人身上 |
|
度量口径 |
各环节口径不一,难以拼成整体结论 |
过程数据完整记录,支撑统一的效能分析 |
决定交付结论是拼出来的还是算出来的 |
这张表描述的是典型形态。不少单阶段工具也在补强集成能力,一体化平台在不同环节的专业深度也各有取舍,选型时要拿自己最痛的环节去验证。
2. 差异落到日常的三类成本

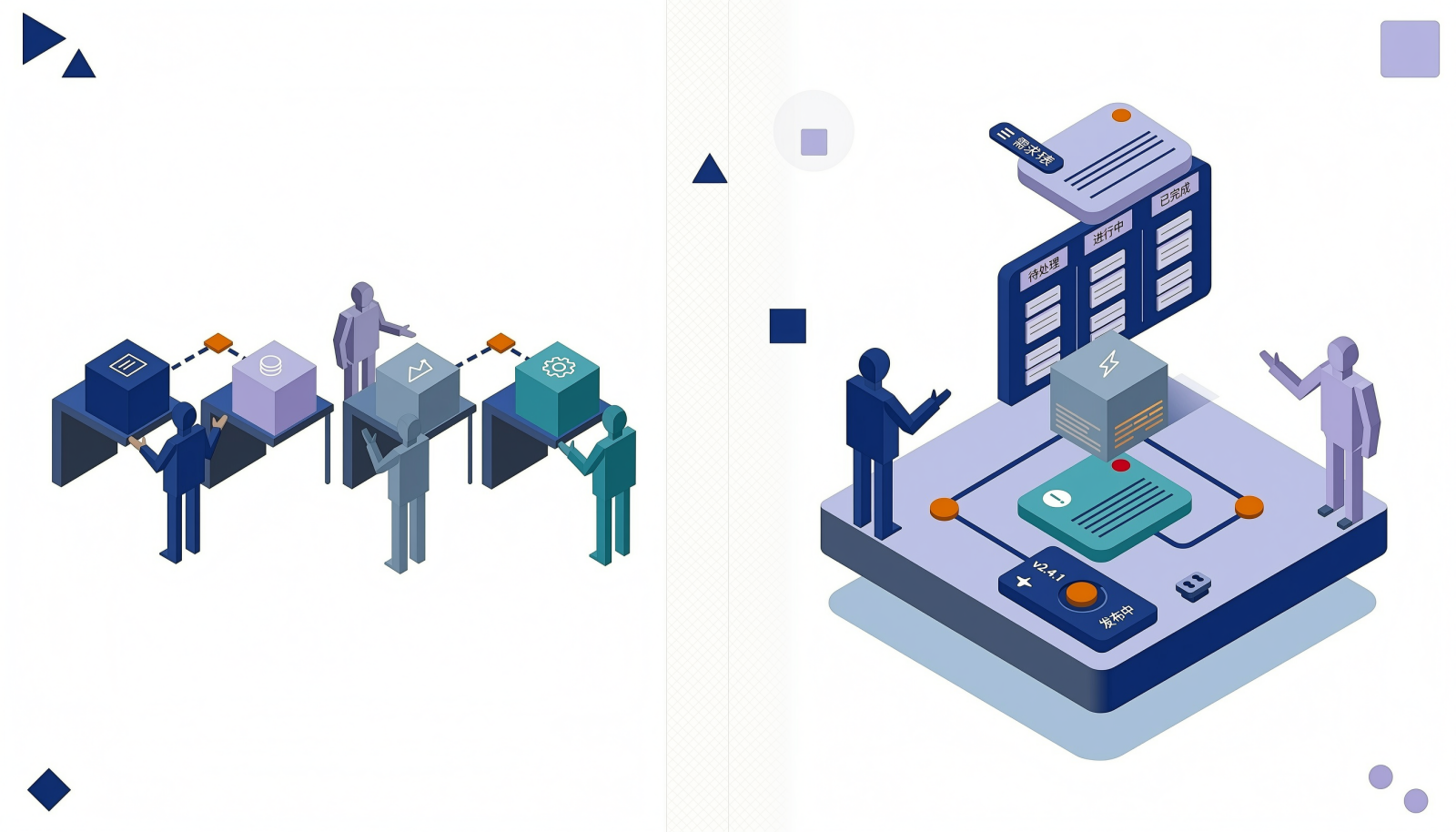

工具数量本身不产生成本,对象之间断开的连接才产生成本。
搬运成本。状态在多个系统间手工更新,进度靠复制粘贴,时间一长就会出现两份对不上的数据,团队还要花时间核对哪份为准。
追溯断层。需求变更时,受影响的测试范围只能靠回忆;版本临近发布,没人能说清哪些需求还带着Bug上线,代价通常在上线后以返工形式出现。
度量失真。工时和Bug数往往有数据,但需求按期交付率、变更引入的返工占比算不出来,因为数据散在不同系统,口径也不一致。
这类断裂并不罕见。PMI《职业脉搏调查》(2018年第10次调查,覆盖4,455名项目管理专业人士)显示,约31%的项目没有达到目标,43%没有在预算内完成,48%没有按时完成,组织因项目表现欠佳造成的资金浪费率约为9.9%。这组数据描述的是项目交付的整体处境,不能直接归因于工具选择;它说明交付不达预期是普遍问题,而工具链能否支撑变更控制与追溯,是管理链条能否闭环的其中一环。
四、什么时候单阶段工具够用,什么时候该上一体化平台
1. 可以继续用单阶段工具的信号
-
只维护一条产品线,迭代节奏稳定,角色分工简单;
-
变更不频繁,影响范围通常局限在一个团队内;
-
没有强制的过程审计与追溯要求,交付结论靠人工汇报可以接受。
2. 需要认真评估一体化平台的信号
-
需求变更频繁,影响面经常跨团队、跨系统;
-
多个项目或产品线并行,管理层需要从同一视角下钻到具体任务;
-
有审计、过程改进或质量追溯的硬性要求,需要拿得出完整链路证据;
-
已经出现两套数据对不上、每次汇报前先对表的情况。
简化成一句话:如果瓶颈是人手不够,单阶段工具通常够用;如果瓶颈是信息拼接不起来,就到了评估一体化平台的时候。

五、从单阶段工具切换过来:顺序与常见坑
换成一体化平台不等于把旧工具一次性全关掉,比较稳妥的顺序是四步。
-
先统一对象与流程:把需求、任务、Bug、用例的定义与状态流转定下来,这是后面一切关联的基础。
-
再打通追溯链:让需求能关联到任务、用例、Bug和版本,变更影响分析才有依据。
-
接入代码与流水线:把代码提交、构建、部署状态与研发对象挂接,例如通过DevOps平台把研运环节的数据接到同一条链路上。
-
最后做度量:等过程数据完整了再看效能指标,否则算出来的只是好看的图表。
需要提前避开的坑有三个:想一次性全量切换,流程和习惯同时被打断;把旧表格结构照搬进系统,等于用新工具延续旧的孤岛;只上线工具不改流程,最后变成在系统里补录一遍。
以禅道为例,它把产品、项目、测试、文档、效能等环节放在同一套系统里,覆盖需求管理、项目管理与测试管理等模块,让需求、任务、用例、Bug与版本之间直接关联,中大型研发组织可以在此基础上逐步建立自己的追溯主干。

六、常见问题
1. 已经有几套系统,怎么判断该不该合成一套?
不必先做全面对比。选一条真实的变更从需求提出走到上线,数一数需要几个人在几个系统之间搬几次数据、确认几次口径。跨系统动作出现在所有关键节点,说明链路本身是断的;只在个别节点出现,可能只需要打通关键几处。
2. 全生命周期管理软件和DevOps平台是什么关系?
DevOps平台覆盖的是代码提交之后到部署的自动化流水线;全生命周期管理软件管的是需求、任务、用例、版本、发布这一层对象及其追溯关系。两者通常并存,以研发对象为主线,把流水线的构建与部署结果挂回需求与版本,发布状态才有统一口径。
3. 历史数据需要全部迁移吗?
不必全量迁移。仍在推进的项目和仍在维护的版本建议迁移,否则追溯会断在切换那一刻;已结项的项目按只读归档保留即可,兼顾查阅与审计,也避免迁移成本失控。
4. 一体化平台会让流程变重吗?
流程轻重取决于配置,而不是平台本身。先把需求到测试的最小闭环跑通,只固定必须留痕的节点,其余保持轻量,团队习惯之后再逐步增加规则;一上线就把所有审批配齐,流程确实会变重。
