开源敏捷管理平台的度量清单:速率、周期、Bug共六个指标

迭代复盘会上,最常见的场景不是没数据,而是数据对不上:看板显示本周完成20项,发布记录只有12项;有人说周期缩短了,用户却反馈等待更久。根因通常是统计口径、时间戳和分母不一致。

下面给出六项可落地的敏捷度量指标:迭代速率、吞吐量、前置时间、周期时间、Bug密度、Bug逃逸率。每项写明公式、数据来源、统计频率和判读规则,并给出组合诊断与改进方法。这套方法在开源敏捷管理平台或自建看板上都能落地。

一、六项指标的计算口径与数据来源

在敏捷开发中,先把每个指标的公式、数据源和统计窗口写进度量字典,后续讨论才不会跑偏。

1. 迭代速率(Velocity):按完成定义结算

公式:迭代速率=本迭代满足完成定义的故事点之和。数据源为迭代计划、工作项状态和验收记录,每迭代统计一次。

只计100%完成项,未完成项回收到待办;跨团队的故事点不可比。判读看最近6个迭代的区间,不看单点。

2. 吞吐量(Throughput):按工作项数量结算

公式:吞吐量=统计期内完成的工作项数÷统计期数。Kanban Guide(2025)把吞吐量定义为每单位时间完成的工作项数量,并强调它是精确计数。

使用前先固定工作项层级,需求、任务、Bug不能混算。

3. 前置时间(Lead Time):从受理到可交付

公式:前置时间=可交付时间-需求受理时间。数据源为需求受理时间、发布记录和交付确认,每周滚动统计,至少保留P50与P85两个分位。

Kanban Guide给出的服务级别预期示例是85%的工作项在8天内完成,团队可用同样方式定义自己的交付承诺。

4. 周期时间(Cycle Time):从进入到完成

公式:周期时间=完成时间-开始处理时间。数据源为工作项进入进行中和完成的时间戳,每周统计。

先画周期时间控制图,把超出控制上限的点和连续上升趋势挑出来,再回到具体工作项查阻塞。只看平均值会掩盖长尾。

5. Bug密度(Defect Density):分母固定才有可比性

公式:Bug密度=确认Bug数÷计量基数。计量基数可选每千行代码、每个需求、每个功能点或每个版本。

数据源为Bug记录、版本清单和需求范围,每版本统计一次。同一产品跨版本比较时,分母口径必须一致;跨语言、跨团队比较没有意义。

6. Bug逃逸率(Defect Escape Rate):固定观察窗

公式:Bug逃逸率=发布后发现的Bug数÷同期Bug总数×100%。数据源为发布记录、线上问题单和Bug管理状态,每版本统计一次。

观察窗固定为发布后30天或一个完整使用周期,并按严重级别分层;窗口一变,趋势就不可比。

六项指标的最小度量字典如下。

指标公式数据源统计频率判读重点
迭代速率完成项故事点之和迭代计划、工作项状态每迭代看6个迭代区间
吞吐量完成项数÷统计期数完成时间戳每周或每迭代工作项层级一致
前置时间可交付时间-受理时间受理、发布记录每周滚动P50与P85
周期时间完成时间-开始时间状态流转时间戳每周控制图异常点
Bug密度Bug数÷计量基数Bug记录、版本清单每版本分母口径一致
Bug逃逸率发布后Bug数÷Bug总数发布、线上问题单每版本固定观察窗

统计频率可以随发布节奏调整,但同一指标一旦确定,就不要频繁变更。

二、口径校准:让六个数字可比

一套可复用的研发效能度量体系,第一步不是上报表,而是校准口径。

1. 写进度量字典

度量字典至少包含名称、业务问题、公式、起止状态、时间戳字段、统计窗口、责任人和变更记录。没有字典的指标只能算临时报表。完成到底指开发完成、测试通过还是已发布,必须写死。

2. 固定完成定义与计数层级

完成定义决定分子,计数层级决定分母。一个需求拆成五个任务后,按任务计数会放大吞吐量;需求级、任务级、Bug级应分别统计,不跨层级相加。

每次调整工作项类型或状态机,都要同步更新字典版本。

3. 用分布与控制图代替平均值

交付时间通常呈长尾分布。看P50了解常态,看P85识别需要干预的慢项,看控制图区分普通波动和异常信号。样本量至少覆盖6个迭代;少于这个范围,先积累数据,不急着下结论。

4. 设数据质量门槛

每月检查时间戳缺失率、状态倒挂、重复计数和异常批次。缺失率超过约定阈值时,先修数据再解读趋势。手工补录必须保留补录人、时间和原因,不能直接覆盖原始记录。

三、组合诊断:从异常指标定位流程约束

把度量指标采集做实之后,单项指标只能说明一个侧面,组合起来才能判断问题出在流动、估算还是质量。

1. 用利特尔法则校验周期与在制品

稳定系统中,平均周期时间≈平均在制品数量÷吞吐量。周期变长时,先看WIP是否堆积、批量是否变大、阻塞是否增加。

降低WIP或缩小批量后,用下一个统计窗口验证周期是否下降;如果吞吐量同时下降,要检查瓶颈工序是否超载。

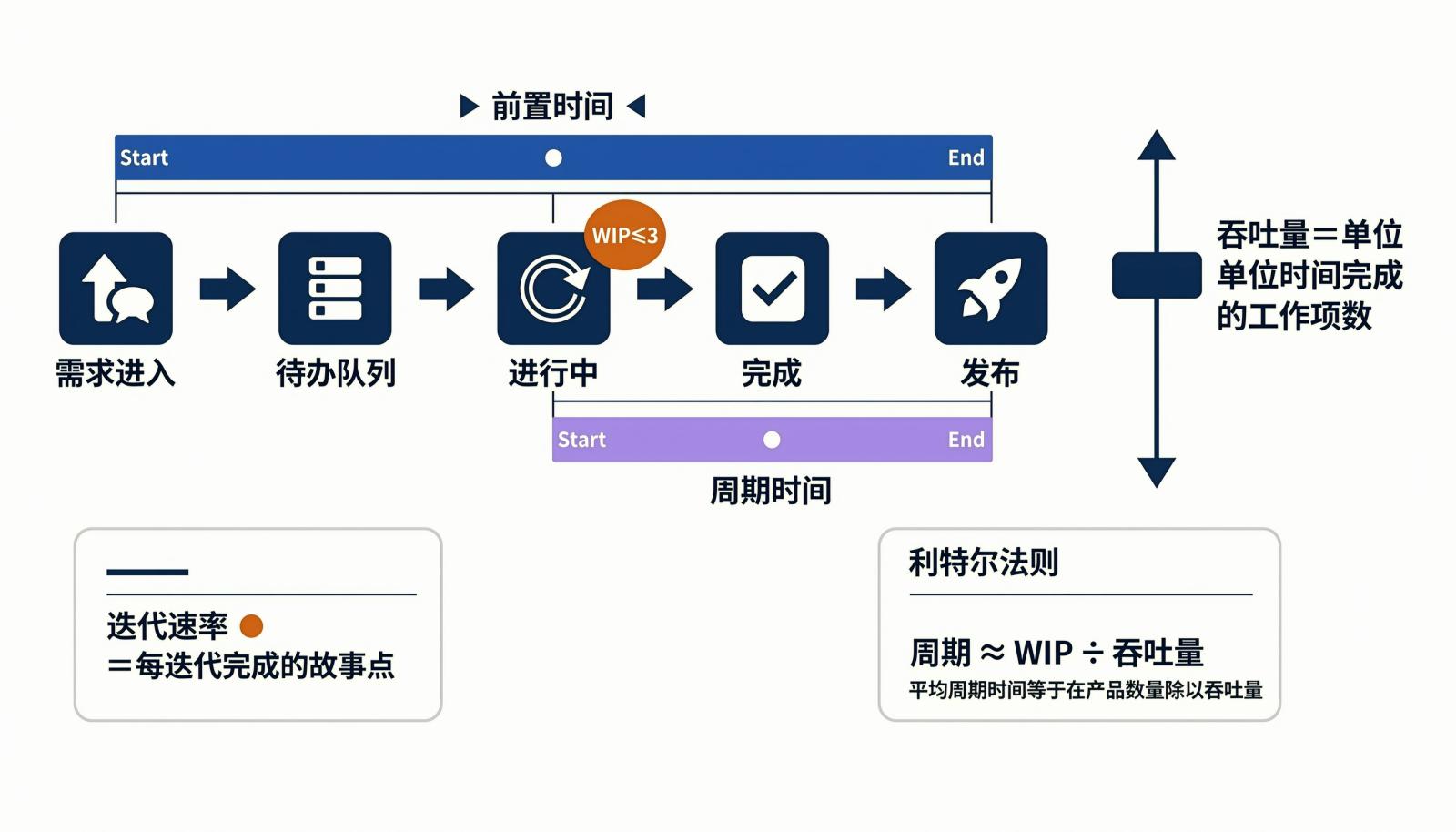

六项敏捷度量的交付流动关系图

2. 用累积流图看瓶颈

累积流图把各状态的工作项数量按时间展开。某一条带持续变宽,说明该状态在积压;带区突然变窄,可能是下游断流。结合周期时间控制图,可以判断问题发生在需求排队、开发、测试还是发布环节。

3. 用Bug密度与逃逸率判断质量门禁

Bug密度下降、逃逸率上升,常见于测试覆盖前移不足或验收标准变松;两者同时上升,更像质量门禁失效。Bug密度上升但逃逸率下降,可能是测试更严格,不能直接判定质量变差。

再补一个Bug去除效率:DRE=发布前发现Bug数÷(发布前发现Bug数+发布后发现Bug数)×100%。

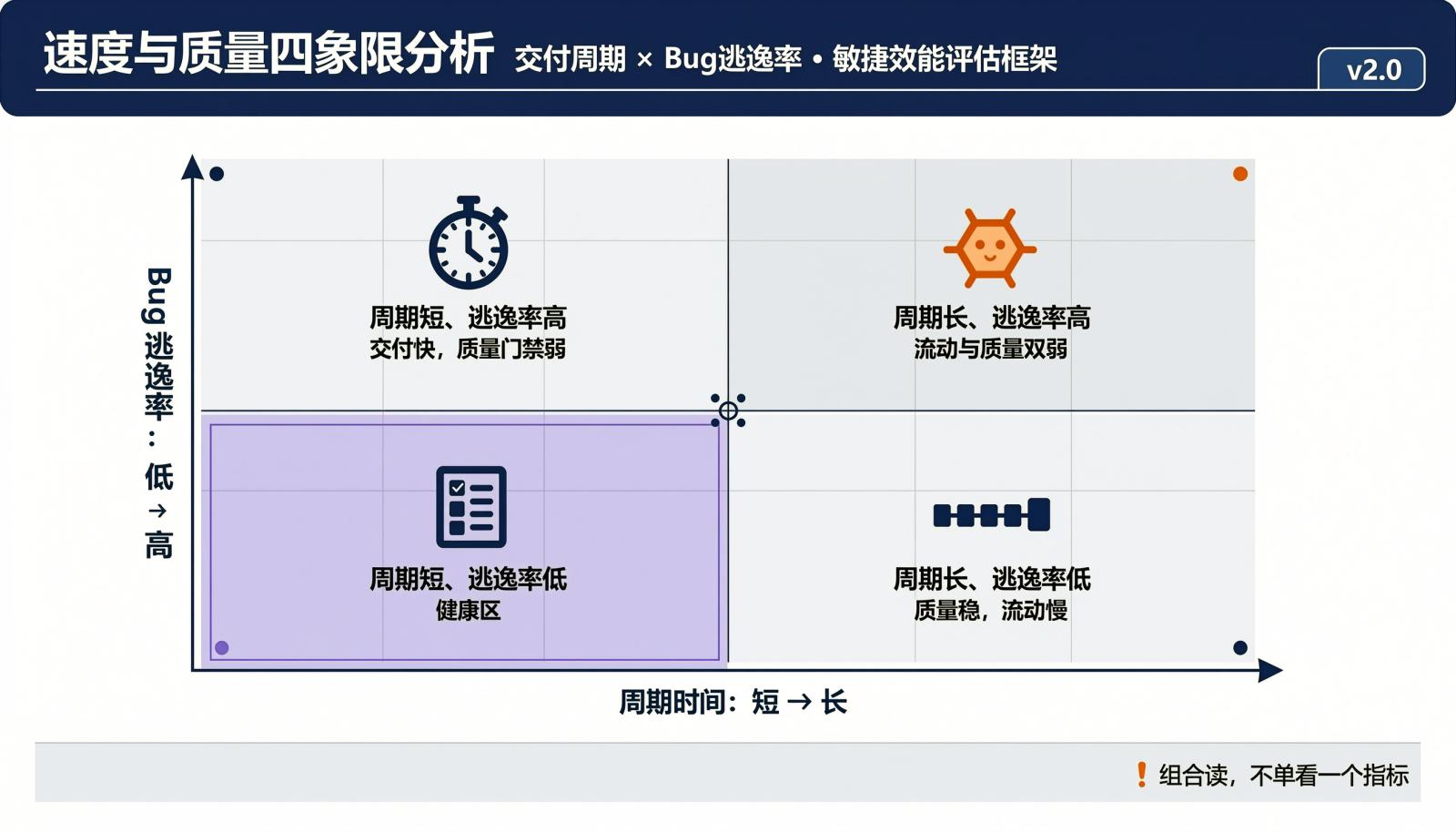

周期时间与Bug逃逸率组成的速度质量四象限

4. 用批量与流动效率定位速度问题

速率上升但吞吐量不升,常见原因是估算膨胀;吞吐量上升但周期时间不降,常见原因是批量变大。

再算流动效率:流动效率=增值时间÷前置时间×100%。流动效率低,说明等待和返工占比高,优先查评审队列、环境等待和跨团队依赖。

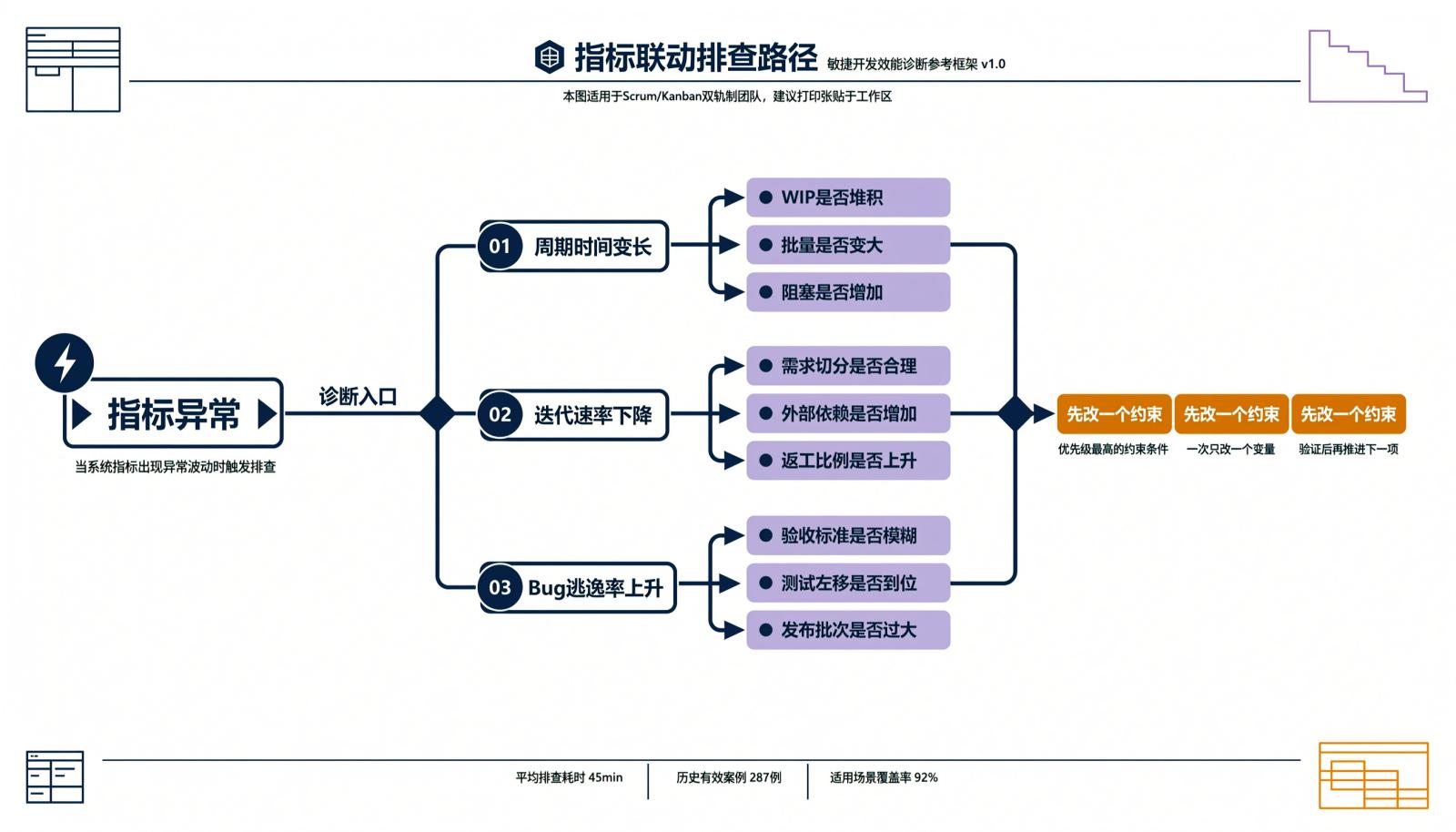

周期时间、迭代速率与Bug逃逸率异常的联动排查路径

5. 用最新DORA数据校准速度与质量

Google Cloud DORA《2025年人工智能辅助软件开发现状调查报告》基于全球近5000名技术人员调研发现:约90%的开发者日常使用AI,80%认为AI提升了个人生产力,但30%对AI生成代码几乎不信任;AI采纳已能提升交付吞吐量,却仍与交付不稳定性增加相关。

速度指标必须和质量指标一起看,单看吞吐量容易把风险留到发布后。来源:Google Cloud DORA,2025。

四、改进闭环:一次只改一个约束

改进闭环只保留四类动作:设WIP上限、缩小批量、前移质量门禁、固定复盘节奏。

1. 用利特尔法则反推WIP上限

先确定目标周期时间和当前吞吐量,再用WIP≈周期时间×吞吐量估算合理在制品上限。WIP上限要按流程节点分别设置,不能只设一个总数。

上限调整后至少观察两个迭代,避免频繁改动导致数据失真。

2. 缩小批量,按可独立验证的增量拆分

批量越大,排队、评审和返工时间越长。把需求拆成可独立验证、可独立发布的最小增量;每个增量都要有明确的验收标准和回滚方案。

批量缩小后,先观察前置时间是否下降,再决定是否继续拆分。

3. 把质量门禁前移

在需求评审阶段写清验收标准,在开发阶段做代码评审和自动化测试,在发布前做冒烟与回归。每发现一类重复Bug,就补一条检查规则或自动化用例。

每道门禁的检查项都要能对应到具体Bug类型或验收标准。

4. 固定复盘节奏

每周看流动,每迭代看质量,每季度看趋势。周度复盘关注WIP、阻塞和周期时间异常;迭代复盘关注Bug密度、逃逸率和DRE;季度复盘判断指标是否仍服务于业务目标。

在开源敏捷管理平台的日常复盘中,每次只落一个改进动作和验证期限。

五、常见问题

1. 看板没有状态时间戳,周期时间还能算吗?

先补三个最小时间点:进入进行中、完成、发布。用工作项操作日志或版本记录回填,并标注回填来源;缺失太多的历史数据不要强行补,从现在开始积累。

2. 多个团队共用一个发布窗口,前置时间怎么统计?

按团队分别统计从受理到可交付的时间,再单独统计发布窗口等待时间。把等待时间单列,能避免把发布排队算成开发慢。

3. 迭代中途插入紧急需求,迭代速率怎么调整?

不要重算已完成部分。把紧急需求单独标记为计划外工作,分别报告计划内速率和计划外占比;复盘时看计划外工作是否长期挤占容量。

4. 周期时间分布是双峰,平均值还有意义吗?

意义有限。双峰通常说明流程里存在两条不同路径,例如常规需求和紧急插单。先按工作项类型分层,再分别看P50和P85,不要用一个平均值把两条路径混在一起。
