假设同一个研发项目,PMO 记录 1,000 小时,商务按 8 小时/人天折算成 125 人天,财务在分角色人工成本之外,再归集 0.8 万元直接费用、分摊 0.96 万元间接费用,得到 11.36 万元项目总成本。三个数字描述的是同一项目的不同层面,而不是三个互相替代的答案。国产项目管理系统的工时与成本管理,真正需要比较的不是有没有工时字段,而是能否把任务、工时、费率、费用和报表连成一条可追溯的数据链。
一、先分清三层数据:记录、统计、核算
1. 三层数据的关系
工时记录回答三件事:谁、在哪个任务上、投入了多久。投入统计把这些记录按项目、团队、阶段汇总。成本核算再按费率、费用和分摊规则,把投入折算成金额。根据 PMI 发布的《PMBOK 指南》第六版(2017),项目成本管理包括规划成本管理、估算成本、制定预算和控制成本。前两层主要服务管理判断,第三层才进入财务核算。
| 层级 | 回答的问题 | 关键数据 | 不能替代 |
|---|---|---|---|
| 记录 | 谁、何时、在哪个任务上投入多久 | 人员、任务、日期、时长、类型 | 项目成本金额 |
| 统计 | 时间汇总到哪个项目、团队、阶段 | 项目归属、期间、汇总维度 | 财务核算 |
| 核算 | 按什么价格和规则形成成本 | 费率、费用、分摊、凭证 | 工时真实性 |
成本对象,比如项目、产品、合同或客户,需要先定清楚。工时汇总本身不包含计价,不能直接当作成本核算结果。
2. 成本核算的四个问题
核算至少要说清:成本对象是谁、费用归属哪期、按什么费率计价、间接费用怎么分摊。四个问题没有统一答案,但同一张报表应使用同一套答案。

二、投入记录:先保证可追溯,再谈算得准
1. 记录字段要够用
可复核的记录至少有六个字段:人员、项目与任务、发生日期、时长、工作类型、状态。涉及对外结算时,再加是否计费、合同或客户、交付物。字段不是越多越好,能追到任务和日期,成本才有回溯基础。
2. 记录节奏与异常处理
记录按天或按周,月底集中补录会放大记忆误差。允许补录,但要保留修改痕迹;关账后锁定历史期间,避免已出报表被改写。培训、休假、售前、内部平台维护等非项目工时单列,不要为了项目毛利全部塞进项目。返工也单列,它会影响估算偏差和质量成本的判断。返工工时是否计入项目成本,要看责任归属和管理目的;原始记录应单列,报表可同时保留项目成本和质量成本两个视图。
3. 能记工时,不等于能算成本
禅道公开资料对任务工时的说明比较明确:以小时记录,区分最初预计、总计消耗和预计剩余,通过任务日志更新,项目进度按消耗与剩余工时计算。公开产品页还列出了工时追踪、工时日志和项目报表。具体填写可参考任务工时记录流程,工时含义可看禅道工时统计逻辑。至于能否按人员费率自动结转财务成本,要按具体版本、配置和接口单独验证。
如果企业按人天报价,应在报表层明确换算规则,不要把 8 小时/人天当成通用标准。
三、统计口径:五个开关决定成本结果
统计口径,就是统计时采用的范围、单位和计价规则。同一批 1,000 小时能算出不同金额,通常是五个开关没有说清。

1. 五个口径开关
计量单位决定用小时、人天还是全时当量。小时适合任务执行,人天适合报价和排期,全时当量适合资源容量。全时当量,即一个人满负荷工作计为 1;三者换算要固定换算基数和取整规则。
人员范围决定直接投入、支持、管理、外包是否进入项目成本范围。只算开发不算测试,只算内部不算外包,都可能让成本口径不完整。
费率版本决定用实际人工成本费率、标准成本费率、内部结算价还是对外报价。实际人工成本费率包含哪些薪酬项目,要按企业财务口径定义;费率还有生效日期和岗位差异,历史项目要能追到当时版本。
时间边界决定按费用发生日、审批通过日还是入账日归属期间。跨期费用、补录工时和预付费用摊销要有明确规则,否则月度毛利会随操作顺序波动。
分摊规则决定共享平台、公共组件和管理费用怎么进入项目。按工时比例、直接成本比例或预算比例都可以,但规则要稳定、可解释。

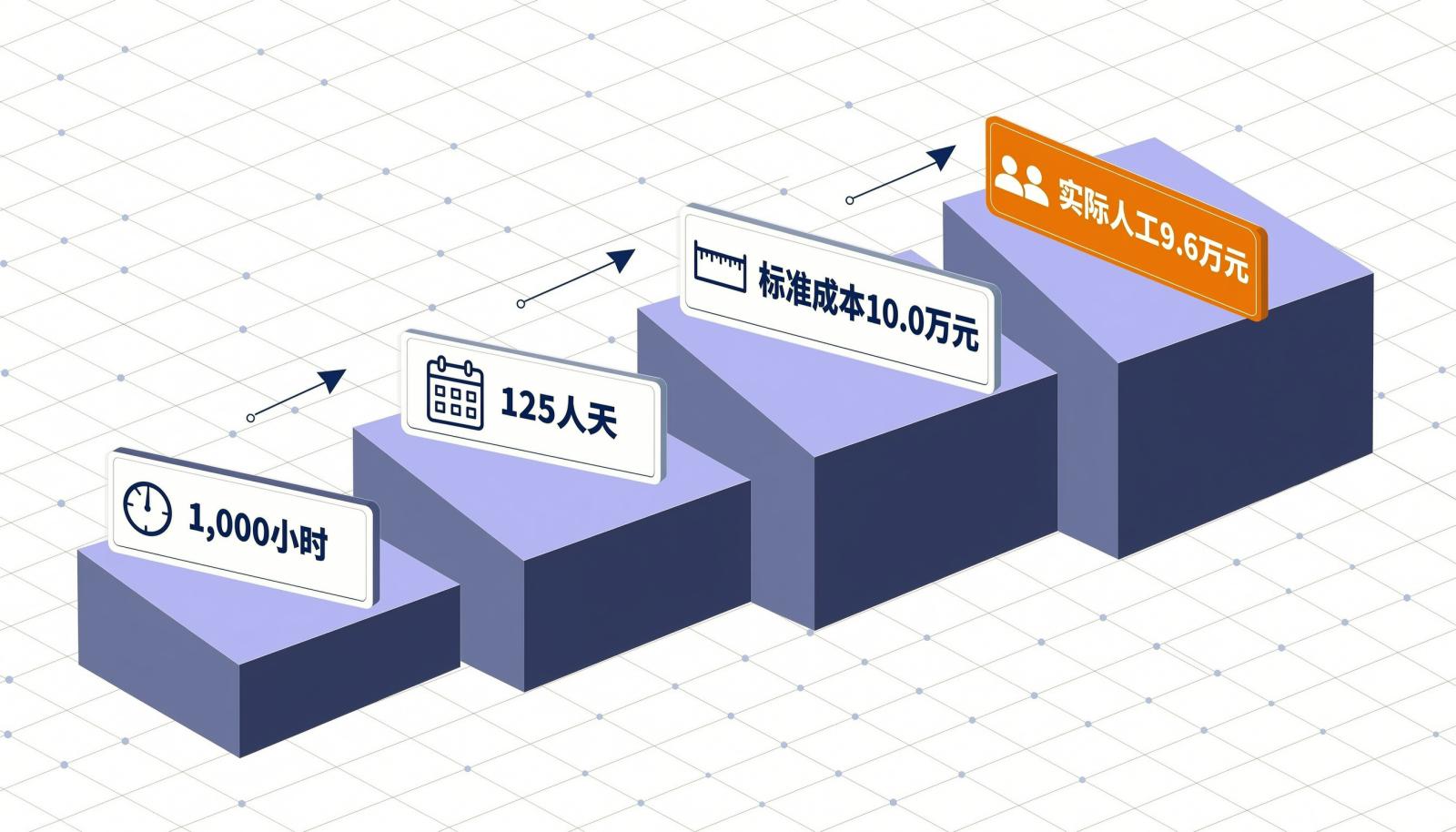

2. 用一组数据看差异
用一组简化数据演示(不含税费):开发 600 小时、测试 300 小时、项目管理 100 小时,小时费率分别为 100、80、120 元,按分角色费率计算的人工成本为 9.6 万元;直接费用 0.8 万元;按人工成本 10% 分摊间接费用 0.96 万元,项目总成本 11.36 万元。若全员按 100 元/小时统一标准费率计算,人工成本为 10 万元,总成本为 11.8 万元。商务按 8 小时/人天折算,得到 125 人天。

这些结果各有用途,不能脱离场景判断对错。管理决策用标准成本便于比较,财务核算用实际人工成本更接近账面,对外报价另有一套费率。关键是同一个指标只使用一套口径;同一张报表并列展示多种口径时,要逐列注明,不能混算。

3. 月结如何核对
月结按四步核对:工时日志对考勤休假,用工资表、社保公积金和费率表核对人工成本,直接费用对报销和采购,项目总账对管理报表。差异要能追溯到原始日志。

具体核算规则以企业财务制度和适用会计准则为准。
四、国产系统四条路径:差异不在有没有工时
1. 四类实现路径
这里不按厂商排座次,而是按数据链起点做分析归纳。
| 路径 | 起点 | 强项 | 选型时要补问 |
|---|---|---|---|
| 任务协作型 | 任务与执行 | 工时、进度、负载 | 费率、费用归集、财务凭证 |
| 项目核算型 | 预算与合同 | 预算、费用、结算 | 任务级工时颗粒度 |
| 业财一体型 | 财务与 ERP | 科目、凭证、成本中心 | 研发现场数据质量 |
| 低代码报表型 | 表单与看板 | 字段灵活、报表快 | 口径治理、审计和追溯 |
2. 这张表怎么用
任务协作型从执行现场起笔,项目核算型从预算合同起笔,业财一体型从财务凭证起笔,低代码报表型从字段配置起笔。选型时先确认成本对象和主数据在哪,否则功能越多,口径越容易不一致。

禅道公开产品页将任务工时追踪、工时日志和项目报表列为项目管理能力。对于以研发任务执行为主线、希望先把工时记录和项目进度做实的团队,这类能力更贴近日常使用。若要求按人员费率自动结转财务成本,应把费率表、分摊规则和财务接口列入验证。
五、选型验证:用一条真实项目数据走完六项
1. 六项验收
准备四周数据:三个角色、一个跨项目共享人员、一次返工、一笔直接费用、一次费率调整。
- 记录颗粒:能否定位到任务、日期、人员,补录是否有修改痕迹。
- 费率版本:费率生效日、岗位差异和历史版本是否可追溯。
- 跨项目分摊:共享人员按工时比例或约定规则拆分,结果是否可解释。
- 期间关账:锁定后能否防止改数,跨期费用是否有归属规则。
- 报表追溯:从总成本能否点回原始工时和费用凭证。
- 权限审计:财务、PMO、项目经理是否看到不同粒度,导出是否有日志。
2. 什么算通过
验收标准不是按钮都能点开,而是 PMO、财务和交付负责人能各自看到口径明确的结果,同一指标的数据可以对账;差异能解释,不能解释的能定位到源数据。
六、落地顺序:制度先行,试点四周,再自动化
1. 四个步骤
- 明确成本对象和用途:项目、产品、合同还是团队,不同对象不能混算。
- 写清数据字典和职责:谁填、谁审、何时锁、异常谁处理。
- 选一个项目试点四周:每周核对工时与考勤,月末跑一次完整成本。
- 月度四账核对:工时、考勤、工资、总账,差异闭环后再自动化。
2. 三个误区
不要一开始追求 100% 精确。先让多数项目数据可追溯,再处理例外。把工时填报与绩效直接绑定,容易诱导凑数;把估算偏差当错误惩罚,下一次估算可能更保守。口径稳定、修改留痕、差异可解释,比小数点后两位更重要。
七、常见问题:边界与归集
1. 外包按人月报价,怎么和内部工时成本比较?
先统一范围、期间和交付物,再把外包报价拆成人月单价与验收条件。内部按人员费率和实际工时计算。范围不同,单价高低没有可比性。
2. 项目暂停期间,人力成本还计入项目吗?
看人员是否仍被项目占用。管理口径下,仍被占用且无法调配,可继续归集;已经转做其他项目,应按实际工时分摊。财务口径是否计入项目成本或期间费用,按企业会计政策判断。规则要写进项目暂停和关账制度。
3. 项目结束后发现漏记成本,还能补吗?
可以补,但不能直接改已关账报表。先确认漏记的是工时、费用还是外包结算,再按金额重要性和期间归属处理;金额不重大的通常在发现期调整,重大差错按前期差错更正处理,具体以财务制度为准。
4. 多项目共用平台或设备,费用按什么分?
先找能反映资源消耗的动因。设备按机时,平台按调用量或使用人数;没有可靠数据时,可暂用工时或固定比例,但要说明局限。规则确定后应保持稳定,并保留调整依据。
先用一个真实项目跑四周:工时能追到任务,成本能追到费率,差异能追到凭证;这三件事成立,再谈扩大范围。
文章标题 :国产项目管理系统的工时与成本管理:投入记录与统计口径 ,发布者 :项目管理研究院
