企业级项目管理工具的项目编码,先定规则再建项目,否则越管越乱

项目从几十个涨到几百个,企业级项目管理工具里最先暴露的问题,往往不是进度延期,而是编码开始重复、断号、一个人一个写法。项目编码不是给项目起个好听的名字,而是让项目在立项、合同、预算、工时、报表和审计中被稳定识别的业务标识。编码规则属于数据规则的一部分,必须在批量建项目之前定下来。项目一旦带着临时编号进入流程,后面再改,改的就不只是一串字符。

一、项目编码到底是什么,为什么不能随手编

1. 编码是项目的唯一业务标识

唯一性、稳定性、可读性和可扩展性,是项目编码的四条底线。唯一性要求同一时刻不出现重复编码;稳定性要求项目改名、换负责人、调整阶段后编码不变;可读性要求人能从编码看出大致归属;可扩展性要求新增组织或项目类型时,不必推翻整套编码体系。

项目管理协会(PMI)在《项目管理知识体系指南》第七版(2021)中把项目定义为创造独特产品、服务或成果的临时性工作。项目有明确起止,编码也要覆盖从立项到归档的完整周期。

2. 编码、名称与系统ID各管什么

项目名称给人看,可以改;项目编码给流程用,原则上不改;系统ID给数据库做关联,不承载业务含义。三者混用,最常见的结果是把名称当编码,名称一改,历史报表就对不上。编码也不宜塞进负责人、阶段这类会变化的信息。

3. 编码失守会带来哪些连锁反应

重复编码会让两个项目在报表里被合并;断号会让审计追问中间项目去了哪里;口径不一会让财务、采购和研发各说各话;临时编号一旦写进合同或对外系统,替换成本会迅速放大。编码乱会让项目数据失去可比性。

二、为什么规则必须走在项目创建之前

1. 编码进入流程后,回改成本远高于初始设计

编码会被复制到合同、采购单、工时表、测试记录、数据仓库和对外接口。项目建成后再改编码,等于同时修改历史记录、权限配置和外部对接。前期多花几天定规则,通常比后期清洗数据便宜得多。

2. 编码规则是跨部门契约,不是个人习惯

财务关心成本归集,采购关心合同对应,研发关心迭代归属,管理层关心项目组合视图。任何一个部门单独定规则,都会在别的环节留下补丁。规则要在立项入口统一,最好和统一模板与流程一起发布,让项目创建、审批和归档使用同一套口径。

3. 先建后补通常要付三种代价

先建项目再补规则,表面起步快,实际常出现三类问题:同一项目出现多个别名;历史数据需要人工映射;规则版本越来越多,没人说得清哪一版有效。差别不在建项目那几分钟,而在后续每一次汇总、对账和审计。

三、一套能落地的项目编码规则怎么设计

设计企业级项目管理工具的编码规则,不要从定几位开始,而要从它要支撑哪些管理动作开始。设计阶段可以按四步推进。

项目编码规则设计四步流程图

1. 先确定编码要回答的管理问题

至少要回答五个问题:项目归谁管、属于什么类型、发生在哪一年、同类项目如何排序、是否需要对外隐藏真实业务量。编码长度不是越长越专业,能稳定支撑查询和统计即可。问题没想清,字段越多,维护负担越重。

2. 用分段结构承载稳定属性

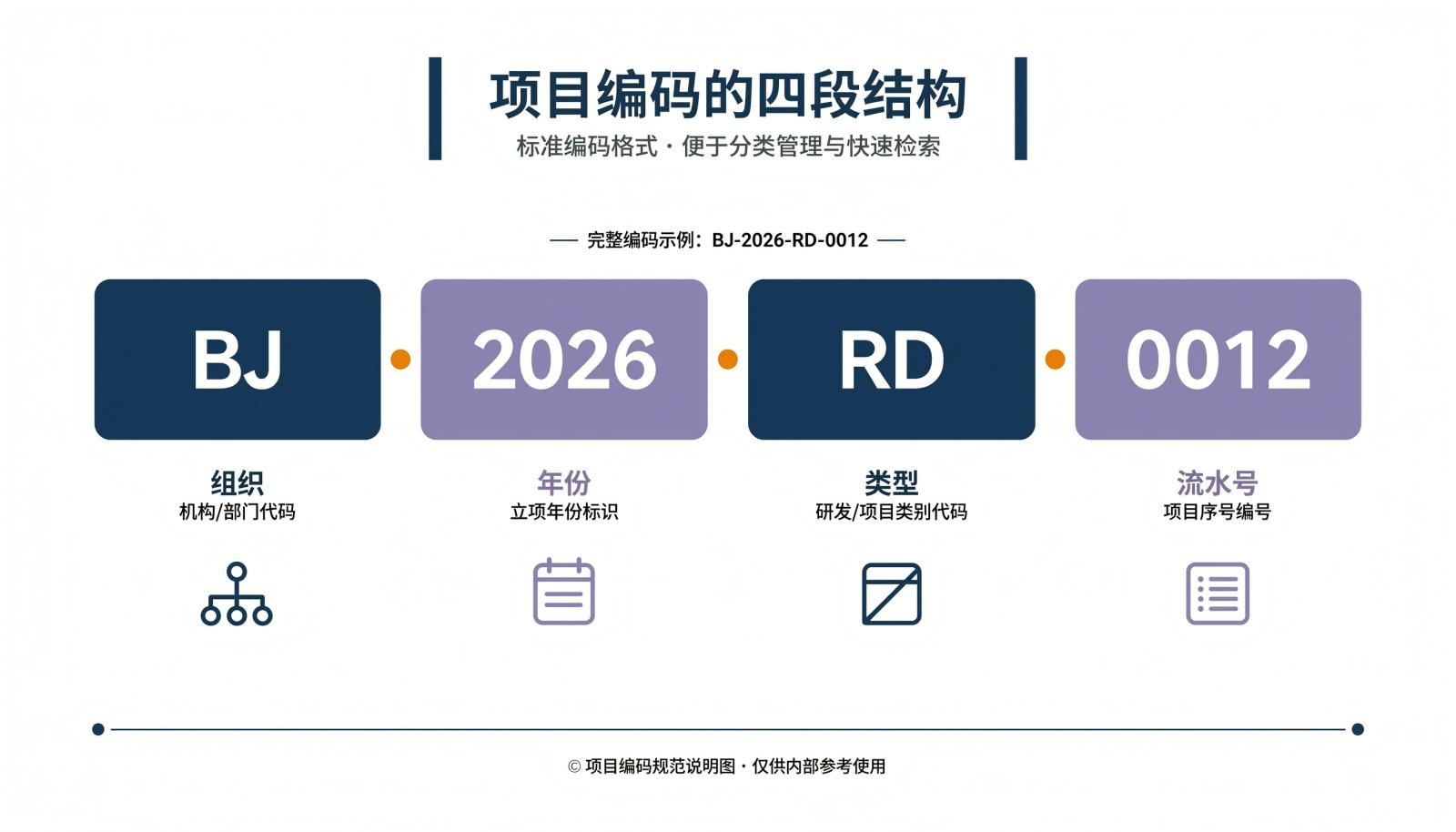

项目编号规则常见做法是四段式:组织代码、年份、项目类型、流水号。组织段解决归属,年份段服务年度预算和立项统计,类型段服务分类分析,流水号保证同类项目唯一。段之间用短横线分隔,避免使用容易混淆的字母O、I与数字0、1混排。流水号位数要按未来三到五年的项目量预留,不要按当前数量刚好够用。需要对外隐藏规模时,可以另设内部码与外部展示码,但两者必须一一映射。

项目编码四段结构信息图

3. 把取值、长度和校验写成字典

编码规则不能只写一句组织代码加年份加序号,还要有代码字典。字典至少写清代码、含义、生效日期、停用日期和责任人。长度、大小写、分隔符、禁用字符、是否允许前导零,也要逐项写死。凡是会变化的信息,都不适合放进编码主体。需要表达负责人或阶段时,用项目属性字段承载,不要改编码。

4. 变更、复用和历史数据怎么处理

编码发布后,原则上只新增、不修改。确需变更时,采用旧码冻结、新码启用、映射表留档的方式,保证历史报表还能还原。已取消项目的编码不要复用,避免两个项目在多年数据里被误认成一个。历史项目迁移前先做新旧映射和抽查。

项目编码生命周期治理闭环图

四、规则上线前要验证什么,上线后怎么管

编码规则写完不等于能用。上线前至少做三类验证,否则问题会在项目批量创建时集中爆发。

验证项 检查方法 通过标准
冲突与容量 模拟并发创建、批量导入、流水号跨段 无重复,扩容后仍可继续
跨系统字段 核对长度、字符集、大小写、前导零 各系统存取一致
灰度与回退 选一个业务单元试运行一个核算周期 异常可定位,旧码可继续用

验证的目标不是证明规则完美,而是提前找到会阻断业务的边界。

1. 冲突、容量与跨系统验证

并发创建和批量导入最容易制造重复码,流水号跨段则容易暴露位数不足。跨系统核对要重点看字段长度、字符集、大小写敏感和前导零;表格导入导出时,前导零丢失会把编码变成另一个值。

2. 小范围灰度与回退

先在一个人数可控、业务完整的单元试运行,观察申请、生成、变更、归档是否顺畅。灰度期间保留旧码继续使用,出问题能退回旧规则。这一步可以参考从单部门试点到全集团推广的节奏,先跑通再扩大范围。

3. 归口管理、版本化与定期审计

编码字典要有唯一归口,通常放在项目管理办公室;系统配置由信息化团队负责;业务部门只提申请,不直接改字典。生成、修改、导出权限要分开,多组织权限按法人或事业部划清边界。每次调整记录版本号、生效日期和影响范围,旧版本只标记停用。按季度检查重复码、断号、长期未使用码和字典外编码,发现问题明确责任人和期限。

先把规则定稳,再建项目,企业级项目管理工具里的每一个编码才会成为可复用的数据资产。

五、常见问题

1. 项目立项编码一定要包含年份吗?

不一定。年度是主要预算和立项口径时,年份段有价值;项目普遍跨年滚动、结转频繁时,年份会增加换码成本。先看统计口径,再决定是否加入。

2. 项目改名后,编码要跟着改吗?

不需要。名称可以调整,编码保持稳定,变更记录留在项目档案里。只有编码中的业务属性确实写错,且尚未被外部引用时,才走变更流程。

3. 集团和子公司必须用同一套编码吗?

不必强求同一格式,但必须有统一映射。集团可以用组织段区分法人,子公司保留内部流水,集团汇总时通过字典还原口径。

4. 历史项目编码已经乱了,能不能一次性重编?

不建议全量重编。更稳妥的做法是冻结历史编码、建立新旧映射,新项目启用新规则;只对影响合并报表或审计追溯的重复编码做定向修复。
