质量管理工具是什么?一篇讲透研发质量管理的指标与抓手

质量管理工具,是把质量要求、评审、测试、Bug处理、发布判断和复盘记录关联起来的管理软件或平台。本文用质量证据来概括它管理的核心内容,也就是能说明一项要求是否被验证、一个问题是否被解决、一次发布是否具备条件的记录和关系。工具的价值不在于多一个Bug列表,而在于让质量判断有据可查。

这里讨论的是软件研发场景的质量管理工具,重点覆盖需求验收、测试、Bug闭环和发布判断。制造业常用的质量管理系统、统计过程控制和失效模式分析不在本篇展开。

很多团队用了工具,仍然无法回答三个问题:这项需求验证过没有,这个Bug修进了哪个版本,这次发布还剩下什么风险。问题通常不在工具数量,而在数据没有连起来。

一、质量管理工具是什么

1. 它管理的是一条质量证据链

质量管理的主线可以分成四层:质量标准与验收要求,评审和测试活动,Bug与改进项,发布判断与复盘记录。四层内容需要互相对应,否则测试做完也无法说明质量可以放行。

管理层次 记录对象 关键证据 要回答的问题
标准层 需求、验收标准、评审结论 版本、评审意见、责任人 按什么标准判定合格
验证层 用例、测试单、执行结果 覆盖范围、失败步骤、环境 是否真正验证过
问题层 Bug、修复版本、验证记录 严重度、复现条件、根因 问题是否闭环
决策层 发布范围、风险清单、复盘项 放行依据、例外审批、改进动作 能否发布,如何改进

这张表的重点不是分类,而是证据能否互相指向。如果系统只能记录Bug,却无法回答影响哪个需求、修复进入哪个版本、发布前还剩哪些风险,它更像问题登记工具,而不是完整的质量管理工具。

研发、测试、产品与质量负责人围绕质量证据看板协作

2. 常见类型与边界

从形态看,常见的质量管理工具包括研发质量管理平台、测试管理与自动化测试工具、Bug跟踪工具、代码质量与安全扫描工具,以及发布与变更管理工具。它们可能独立使用,也可能由一体化平台覆盖。类型不同,不代表管理能力有高低,关键是能否接入同一条质量判断链路。

项目管理软件主要回答范围、进度、资源和交付协同。测试工具主要承载用例设计与执行。代码扫描工具发现代码层风险。质量管理工具则把这些结果组织成质量判断,并推动问题闭环。判断一个系统是不是质量管理工具,关键看它能否把需求、验证、问题和发布判断连起来。

功能清单上有Bug模块,不等于能支持发布判断。能导出测试报告,也不等于报告能追溯到需求和版本。

二、研发质量指标怎么看

1. 指标要成组使用

指标不是越多越专业。指标一多,团队容易只维护数字,不改进机制。比较实用的做法,是让结果指标判断方向,让过程指标定位原因,再设置少量风险指标守住底线。

Google Cloud DORA 团队在官方指标说明中,把软件交付绩效分成吞吐量与不稳定性两组,也就是交付速度与交付稳定性,共五项指标:变更前置时间、部署频率、失败部署恢复时间、变更失败率和部署返工率。其中,变更前置时间指从代码提交到生产部署的时长,部署频率指单位时间内的部署次数,失败部署恢复时间指从失败部署发生到服务恢复的时长,变更失败率指需要立即干预的部署比例,部署返工率指因生产事件导致的非计划部署比例。这组指标更适合衡量单个应用或服务的交付速度与稳定性,不适合直接当作考核目标,也不适合跨差异很大的应用简单比较。

DORA 衡量的是软件交付结果,属于质量结果的一部分,不等同于研发质量的全部内容。

指标要成组使用:结果指标看方向,过程指标找原因,风险指标守底线。 单独看一个数字,很容易把问题从一个环节推到另一个环节。

2. 常用指标与计算口径

下表列出研发团队常用的几类指标。其中变更失败率和失败部署恢复时间属于DORA体系,其余指标是常见的团队统计口径。

类型 指标 计算口径 使用边界
交付结果 变更失败率 需立即干预的部署数÷部署总数 先统一失败的判定
交付结果 失败部署恢复时间 从失败部署发生到服务恢复的时长 依赖事件记录完整性
问题质量 Bug逃逸率 发布后发现Bug数÷(测试阶段发现Bug数+发布后发现Bug数) 统计窗口和严重度范围要固定
问题质量 Bug重开率 统计期内重开Bug数÷同期关闭Bug数 区分需求变化与修复不彻底
测试覆盖 需求用例覆盖率 已有对应用例的需求项÷范围内需求项 只说明有没有用例,不说明用例质量
测试执行 用例执行率 已执行用例数÷计划执行用例数 未执行原因要单独记录
测试执行 一次通过率 首次执行通过用例数÷首次执行用例总数 受用例难度和覆盖范围影响
安全质量 高危安全问题关闭周期 高危问题从确认到关闭的中位时长 与风险等级和修复窗口一起看
性能质量 关键性能验收通过率 达到既定性能基线的场景数÷纳入验收的场景数 基线要按业务场景设定

除DORA指标外,表中公式是团队常用口径,并非统一标准。同名指标应使用同一口径,否则数字之间没有可比性。 每个指标还要固定统计对象、时间窗、版本范围和严重度范围,并标明数据来源与责任人。

研发质量也不只是Bug数量和发布稳定性。性能、安全、可靠性和可维护性是否达到验收要求,同样属于质量判断的一部分。只看Bug数量,容易漏掉影响更大的非功能问题。

3. 使用指标的三条边界

第一,先固定口径,再讨论结果。统计对象、时间窗、版本范围和严重度范围不一致,同名指标也不能直接比较。

第二,看组合和趋势,不追求单点最优。覆盖率要结合Bug逃逸率看,一次通过率要结合Bug重开率看。某个数字改善,但另一个风险指标恶化,通常说明改进没有真正发生。

第三,指标用于团队改进,不宜直接用于个人考核。指标一旦与个人利益直接绑定,团队就可能有选择地记录数据。指标的价值在于暴露问题,而不在于证明谁做得好。

三、质量管理工具要接住哪些动作

1. 五类动作与验收问题

指标要变成动作,需要落到工具里的记录、关联和判断。选型时只看功能数量,容易选到功能很多但数据不连贯的系统。更有效的验收方式,是拿一条真实业务链路走一遍。

管理动作 工具需要提供的证据 选型验收问题
需求评审 验收标准、评审结论、变更记录 需求变更后能否定位受影响用例
测试设计 用例库、测试单、执行环境 失败结果能否保留步骤和上下文
Bug闭环 严重度、复现条件、修复版本、验证记录 能否追到根因并确认修复
发布判断 发布范围、未关闭Bug、测试报告 放行依据是否一致、例外是否留痕
复盘改进 趋势、分布、责任模块、改进项 能否从重复问题找到机制原因

本文所说的测试单,指一次测试轮次中选定执行的用例集合。不同平台可能使用测试任务、测试轮次等名称,具体含义要以产品定义为准。

需求、用例、测试执行、Bug与发布门禁连成闭环

2. 一体化平台如何承接

以禅道为例,质量管理功能覆盖用例、测试单、Bug、测试报告和自动化测试。在产品与项目的数据结构中,需求可以转化为任务和用例,并与代码、Bug关联,用例执行失败可以转为Bug。

这类能力的价值不在功能数量,而在于质量记录和关联关系能沿着同一条链路被追溯。但工具只能解决记录和关联。如果需求没有验收标准,Bug不写复现条件,测试单不标版本,系统只会把不完整的信息记录得更完整。工具能记录问题,但不能代替验收标准和发布责任。

四、如何把指标变成管理抓手

1. 先定结果指标,再设风险护栏

先选一个能反映交付结果的核心指标,再选两到三个能解释结果的过程指标,最后设置少量风险护栏。结果指标用于判断方向,过程指标用于定位原因,风险护栏用于阻止明显不可接受的发布。

风险护栏可以按业务风险设置。例如,关键需求未验证不默认发布,高严重度Bug未关闭且未审批不默认发布,失败部署未完成复盘不默认结束事件。具体条件需要结合产品风险和团队实际调整。

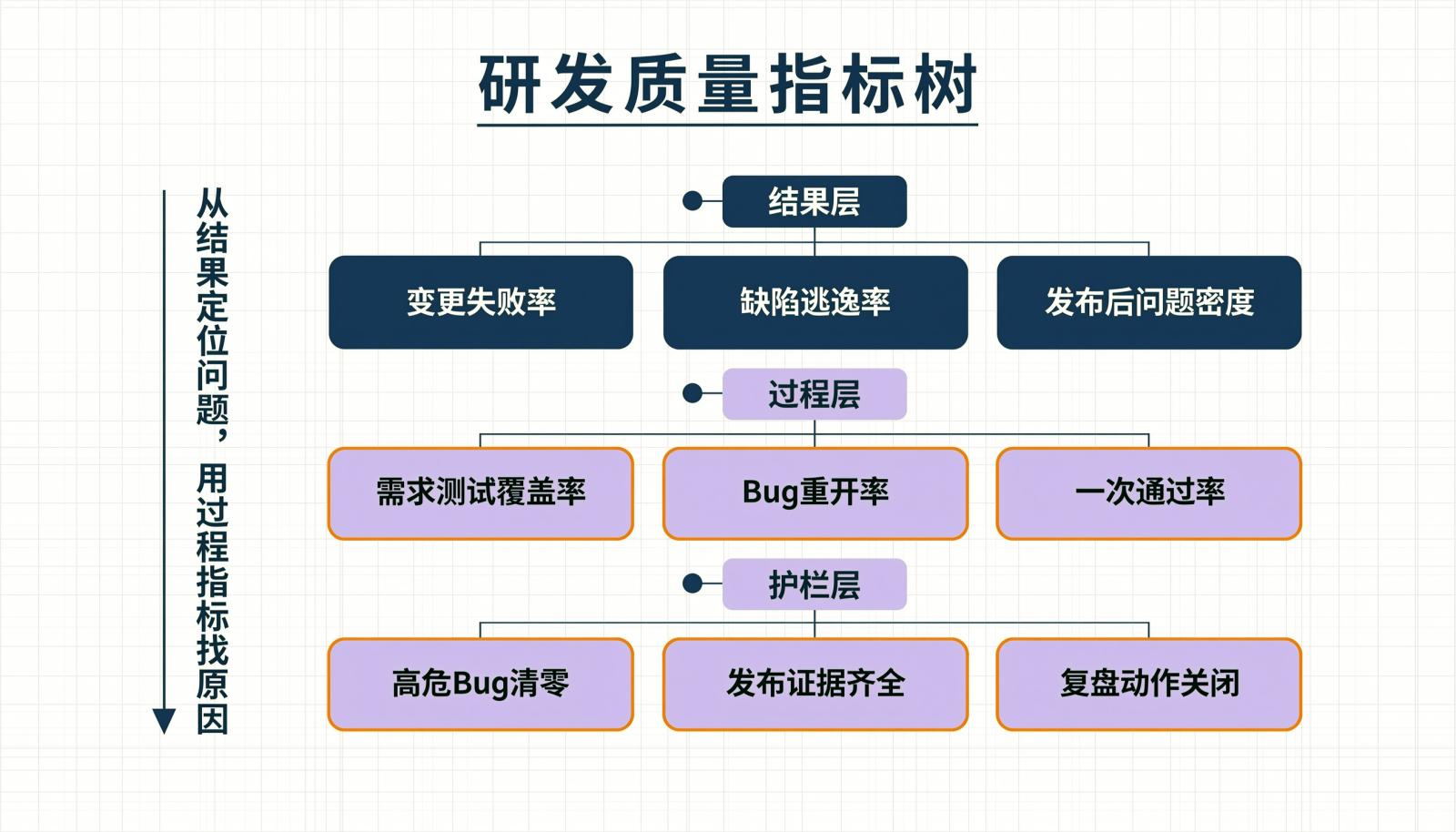

研发质量指标树,分为结果层、过程层和护栏层

指标树的作用是让讨论有先后顺序。先看结果是否偏离目标,再看哪个过程环节在恶化,最后确认有没有触碰风险底线。这样一来,指标回顾就不会变成各部门轮流解释自己的数字。

2. 让指标回到数据链

一个指标如果不能从汇总数字下钻到具体需求、用例、Bug和版本,就很难指导行动。比如需求用例覆盖率下降,管理者需要继续看到哪些需求没有用例、哪些用例没有执行、未执行的原因是什么。

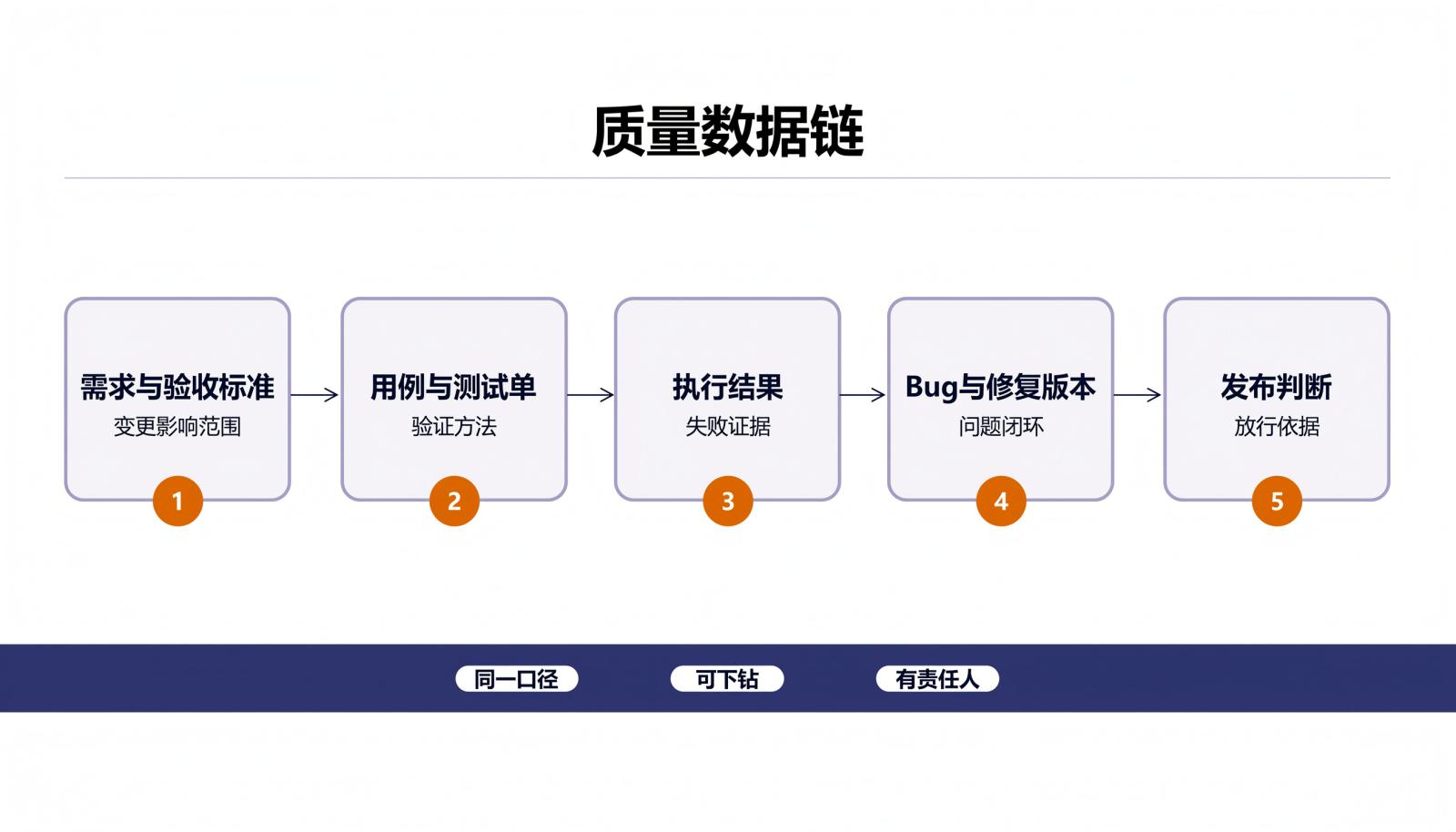

从需求到发布判断的五节点质量数据链

质量看板至少要支持同一口径、逐层下钻和明确责任人。看板不需要堆满图表,能回答异常在哪、谁负责、下一步做什么,比大量趋势图更有用。

3. 用发布门禁和复盘推动动作

发布门禁,是发布前设置的一组检查条件。检查项应与风险对应,例如关键需求是否有验收证据,未关闭的高严重度Bug是否经过审批,测试报告是否覆盖本次发布范围。门禁的作用不是增加审批,而是让发布风险有明确依据。

门禁不应替代判断,但应促使团队在发布前把证据摆出来。复盘则要追机制,不只追责任人。重复出现的Bug,往往对应需求评审缺失、用例设计单一、修复验证不充分或版本管理混乱。每次复盘推动一两个可验证的改进项,下一次再看是否生效。

4. 30天、60天、90天推进

第一阶段选一条产品线,统一三到五个指标口径,补齐Bug复现条件和测试记录。第二阶段配置发布检查项,跑通需求到Bug的追溯,并固定复盘节奏。第三阶段再扩展到多产品线,校准不同产品的口径,保留必要的例外审批。

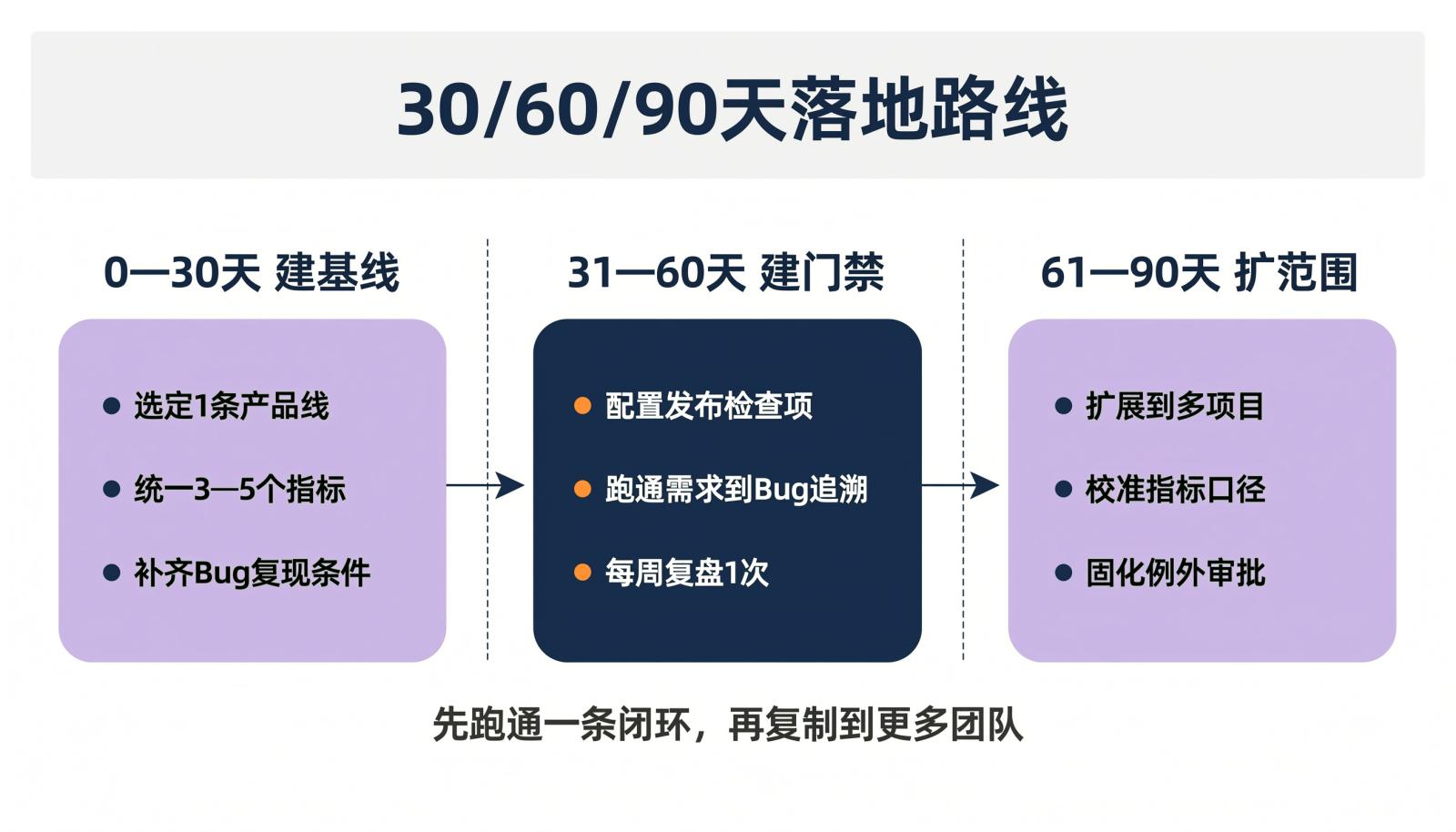

30天60天90天质量管理落地路线图

顺序不宜反过来。先上线全量报表、再补数据口径,通常会导致图表很多、结论很少。先跑通一条产品线,再扩展到更多团队。

五、常见问题

1. 多产品线口径不一致怎么办

先统一指标定义、统计窗口和严重度范围,再保留各产品自己的历史基线。不要直接比较不同产品的绝对值,先看趋势和改进幅度。口径由质量或PMO统一维护,调整时保留版本记录。

2. 指标被团队做数字怎么办

把指标配对使用,例如覆盖率与Bug逃逸率同看,一次通过率与Bug重开率同看,同时抽查原始记录。指标用于团队改进,不与个人绩效直接绑定,可以降低做数字的动机。

3. 紧急发布能不能跳过门禁

可以设例外,但不宜没有记录。需要明确审批人、风险接受人、补验时间和复盘要求,例外情况要能追溯。例外频繁出现时,应回头修改门禁规则,而不是长期绕过。

六、从一条可追溯链路开始

判断质量管理工具是否值得投入,不看功能清单有多长,而看它能否让质量要求、验证证据、问题处理和发布决策连成一条线。对准备启动项目的团队来说,可以先选一条产品线试点,为三到五个指标写清口径,再设置一个真正执行的发布检查项。运行一个月后,根据数据质量和团队反馈调整范围。

当质量管理工具能够支持下钻、门禁和复盘,它才不只是记录系统,而是研发质量管理的重要支撑。工具提供记录,指标提供反馈,门禁和复盘才推动团队改变动作。
