开源项目协作工具的工时与工作量统计:协作数据怎么看

版本发布后,贡献者列表很长,关键模块仍依赖少数维护者。工时记录看似完整,合并请求数量也不少,评审和重复Issue却持续占用维护时间。

问题常不在数据太少,而在口径混用:把在线时长当投入,把提交数当产出,把机器人回复算进响应速度。开源项目协作工具的工时与工作量统计,要先回答三个问题:时间记给谁,工作量按什么单位计,结果由什么验收。下面按口径、清洗、指标、判读四步展开。

一、先统一口径:四类数据各管什么

工时、工作量、产出和协作行为可以互相解释,不能互相替代。

1.工时统计的是投入,不是绩效

工时统计把可归属时间记到任务或项目上,用于判断成本、负荷和排期。工时只表示投入规模,不表示投入性质或产出价值。

记录时必须区分角色、任务类型和投入方式。没有这些标签,工时无法支持负荷分析。

2.工作量统计的是完成量,不是忙碌程度

工作量统计要选可验收的完成单位,如需求项、合并请求、评审轮次、文档篇数或有效Issue。单位必须对应完成标准。

工作量只统计经过验收的有效单元。重复报告、无效关闭和返工,不应计入完成量。

3.产出必须回到可验收结果

产出看版本、修复、文档、测试或问题闭环等外部结果。活动频繁不等于产出充分。

产出应按验收结果和实际影响判断,而不是按事件数量判断。

四类数据的分工如下:

数据类型记录对象主要用途不能替代
工时可归属到任务的时间成本、负荷与排期产出与绩效
工作量完成并通过验收的任务单元吞吐与计划完成度价值大小
产出版本、修复、文档、测试等结果结果与影响个人贡献排名
协作行为评论、评审、响应等事件过程摩擦与响应状况工作质量

工时回答投入,工作量回答吞吐,产出回答结果,协作行为回答过程摩擦。

二、先清洗再分析:让口径可复现

开源协作异步、跨时区、身份分散。原始事件不清洗,指标越精确,偏差越大。

先让口径可复现,再谈精确。

1.先统一身份、时区与归属

同一人可能用多个邮箱提交,也同时出现在镜像仓库和主仓库。先做贡献者身份映射,再按主仓库去重。

时间戳统一时区,周期按时间差计算。涉及工作日响应时,再标注节假日和时区窗口。

2.剔除机器人、重复事件与机械行为

自动回复、合并机器人、批量标签、镜像同步和格式化改动,都会放大活动量。CHAOSS在首次响应指标中要求排除机器人和自动系统。

重复Issue和批量关闭也要按事件指纹去重。

3.把活动量、覆盖量与影响量分开

评论数、提交数和评审次数是活动量。触及多少模块、用户和版本是覆盖量。解决阻塞发布的问题、降低回归风险是影响量。

活动量看过程,覆盖量看范围,影响量看结果。

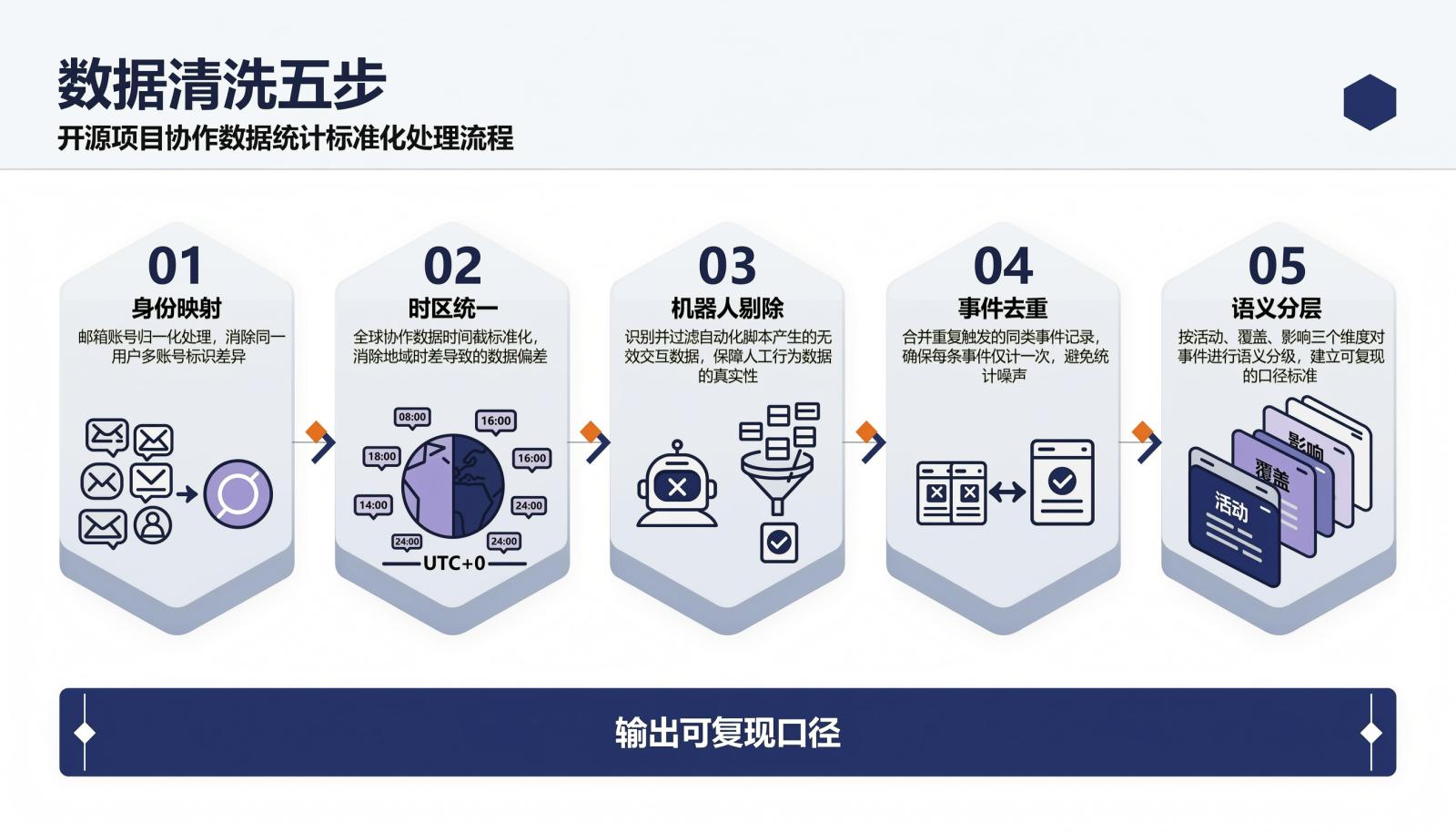

数据清洗五步:身份映射、时区统一、机器人剔除、事件去重、语义分层,最终输出可复现口径

三、建立三层指标:投入、流动、结果

清洗后,用投入、流动、结果三层组织指标。每层选2至3个,足够支持月度复盘。

1.投入层:看资源是否够、花在哪里

可用工时乘可用人数是理论容量。有效任务工时除以可用工时是工时利用率。按开发、评审、维护、社区支持拆分投入,能看见隐形成本。

利用率长期贴近满负荷,通常意味着评审和突发处理被挤压,应结合流动层判断。

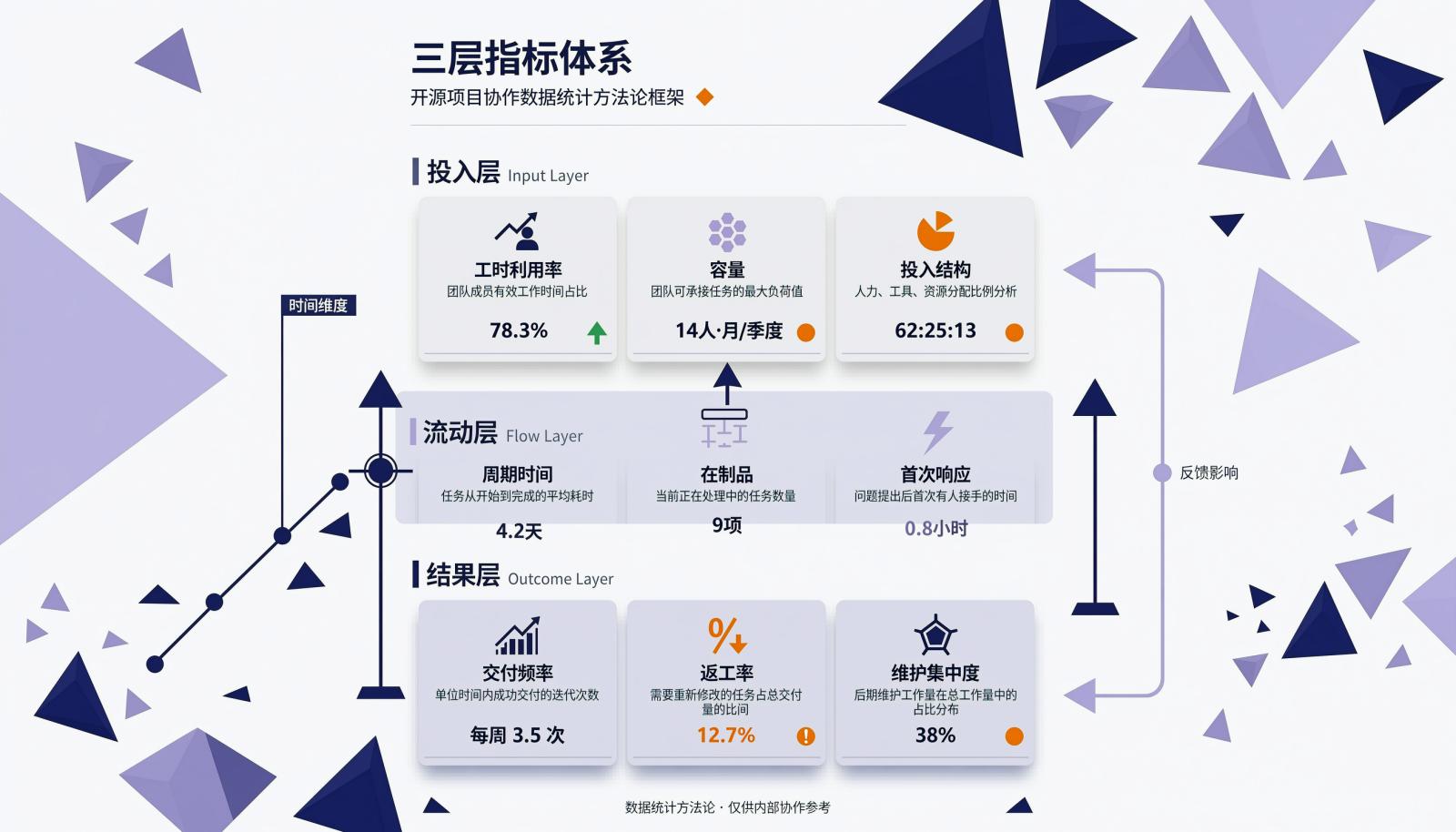

三层指标体系:投入层含工时利用率、容量、投入结构,流动层含周期时间、在制品、首次响应,结果层含交付频率、返工率、维护集中度

2.流动层:看工作如何穿过系统

周期时间是从开始处理到交付完成。流动效率是实际处理时间除以周期时间。在制品是已开始未完成的工作量。首次响应是从请求出现到首次有效回复。

CHAOSS的贡献者缺席因子按贡献从高到低累计,算出覆盖50%贡献所需人数,用来观察维护责任是否过度集中。

3.结果层:看交付是否稳定、维护是否可持续

结果层看交付频率、变更失败率、返工率、未解决Bug年龄和贡献者缺席因子。DORA提醒,交付指标要放回具体应用或服务的语境,不能拿单一指标包打天下,也不宜把不同团队直接横比。

常用指标的计算口径如下:

指标计算口径主要用途
工时利用率有效任务工时÷可用工时判断负荷与投入结构
流动效率实际处理时间÷周期时间判断等待占比
返工率返工工作量÷总工作量判断质量成本
贡献者缺席因子按贡献降序累计到50%所需人数判断维护集中风险

分母、时间窗或去重规则不同,结果就不可比。三层指标要连起来读:投入是否稳定,在制品是否堆积,周期与等待是否上升,返工与失败是否增加,贡献是否过度集中。

单层异常只是线索,跨层同向变化才值得下结论。

四、协作数据怎么看:趋势、分组与异常验证

协作数据不能只看一个时间点。更稳妥的顺序是趋势、分布、分组、异常验证。

1.先看趋势与分布,不看单点

趋势用滚动4周中位数,少用单月总量。分布同时看中位数和高分位,尾部等待往往比平均值更能暴露瓶颈。

均值容易掩盖长尾等待,应同时观察高分位的变化。

2.按贡献类型和项目阶段分组

按贡献类型分组,开发、评审、文档、社区支持不能混算。按项目阶段分组,新项目和高维护项目结构不同。

按贡献者类型分组,核心维护者、偶发贡献者和机器人要分开。

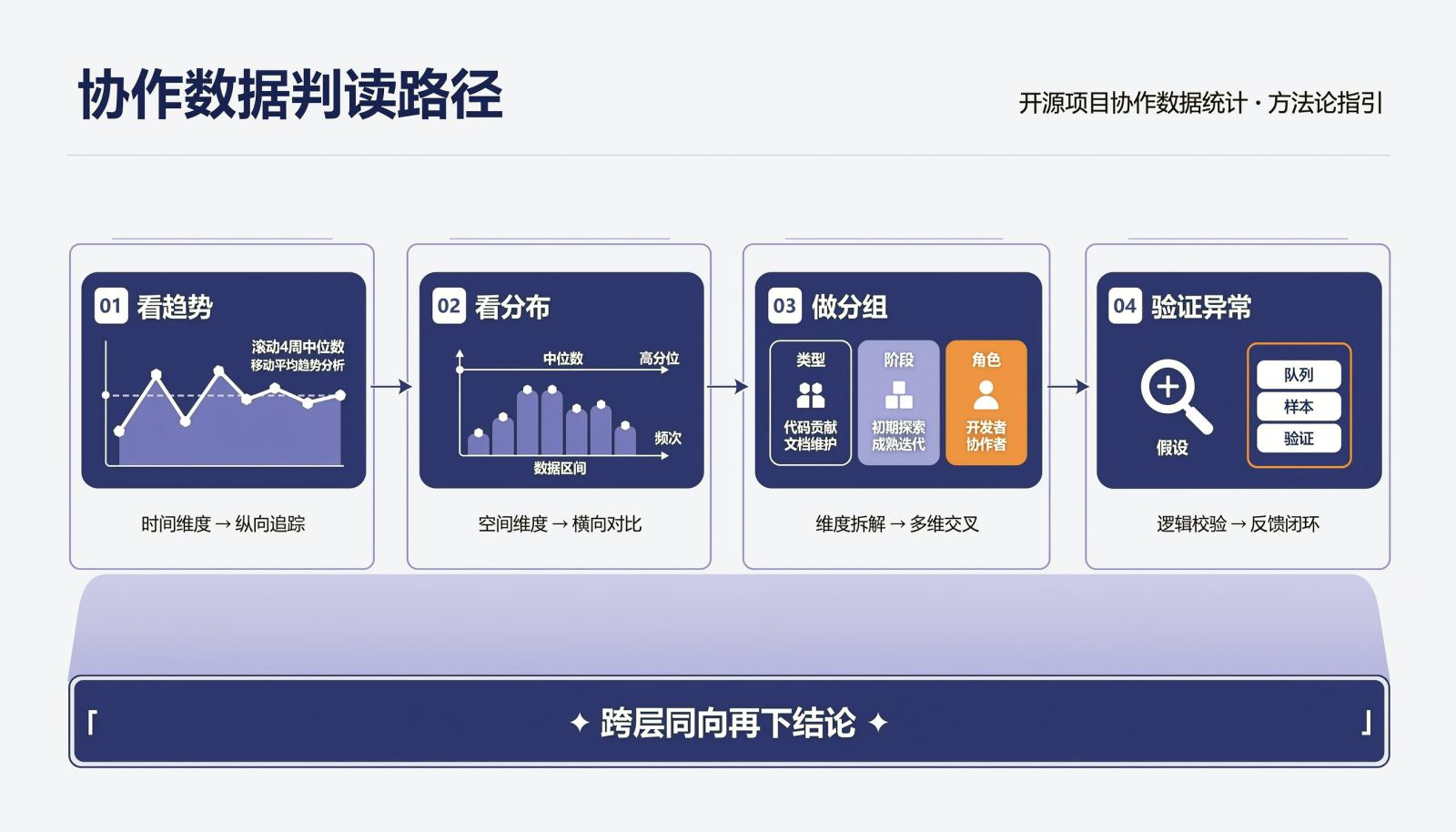

协作数据判读路径:看趋势、看分布、做分组、验证异常,跨层同向再下结论

3.把异常转成问题,避开三类误读

响应变慢,是评审人不足、描述不清,还是通知失效?周期变长,是在制品过多、外部依赖等待,还是返工增加?先提假设,再用队列、时间窗和样本验证。

也要避开三类误读:提交数受合并策略和格式化影响,不等于贡献大小;响应快可能是机器人秒回,有效响应应由真人发出并推动下一步;工时填满只说明记录完整,会议、等待、返工都可能被记进去。

协作数据用于改进系统,不用于给人贴标签。

五、FAQ

1.开源项目没有打卡,工时统计还有必要做吗?

只在核算成本、申请资助或评估维护负荷时做。任务级估算即可,估算精度应与决策需求匹配。

2.志愿者投入不稳定,怎么做趋势对比?

改用滚动12周中位数,并按活跃贡献者分层。同时报告参与人数与人均投入,避免总量变化掩盖人数变化。

3.多个仓库和邮箱导致数据对不上,先修哪里?

先修身份映射和仓库白名单,再统一时间窗与去重规则。不要急着调公式,否则会把输入错误放大。

4.协作数据适合向社区公开吗?

适合公开聚合趋势、指标定义和方法说明,不适合公开个人工时、个人排名和敏感行为明细。公开前要约定用途、权限和保留期限。
