开源敏捷管理平台的每日站会:用数据支撑的三个做法

站会开了20分钟,问题却越说越多。有人照着任务清单逐条念,有人临时补昨天的进度,真正卡住的工作直到散会后才被提起。

更常见的情况是,会开完了,看板没有变化,阻塞没有负责人,第二天还要重新确认同一件事。

在开源敏捷管理平台里,任务、Bug、迭代目标和阻塞记录都在同一套工作流中。每日站会不必重新收集信息,而要用这些数据完成三次判断:会前判断数据是否可信,会中判断阻塞是否优先,会后判断行动是否闭环。

下面把三个做法拆开,每个动作都给出可观察的完成信号。

《Scrum Guide 2020》的定义很明确:每日站会是面向开发者的15分钟事件,用来检视向Sprint Goal的进展,并调整Sprint Backlog,形成次日的可执行计划。

它不是逐人汇报,也不靠会议纪要证明价值。数据的作用,是让检视和调整有共同事实。

一、会前:用数据基线替代口头回忆

1. 先统一三个口径

站会数据失真,通常不是系统没记录,而是同一个词在不同人那里含义不同。

团队至少要统一三个口径:任务达到什么条件才算完成,剩余工作量用什么单位表达,什么情况才算阻塞。

任务是否完成,可以沿用团队现有的完成定义。剩余工作量优先看任务是否仍按计划推进,不必强行换算成工时。阻塞则要写清卡在哪一步、谁需要处理、下一步动作是什么。

没有统一口径,看板上的数字越多,站会越容易变成解释会。

2. 会前5分钟只核对四类变化

主持人或轮值成员在会前快速过一遍看板,只核对四类变化:昨天完成了什么,今天承诺推进什么,有没有新增或解除阻塞,在制品是否超过团队约定上限。

不要逐条录入,也不要替成员补状态,只标记异常。

异常的标准可以很朴素:任务超过约定时间没有状态变化,阻塞没有责任人,承诺的工作没有进入进行中。

3. 从右到左巡板

站会开始后,视线从完成列向左移动。先看已经完成但未验证的工作,再看验证中的工作,最后看进行中和待办。

这个顺序能提前暴露做完了却没交付的积压,也能防止团队只盯着新任务。

成功信号是每张卡都有最近更新时间、责任人和下一步,阻塞卡带明确标记。

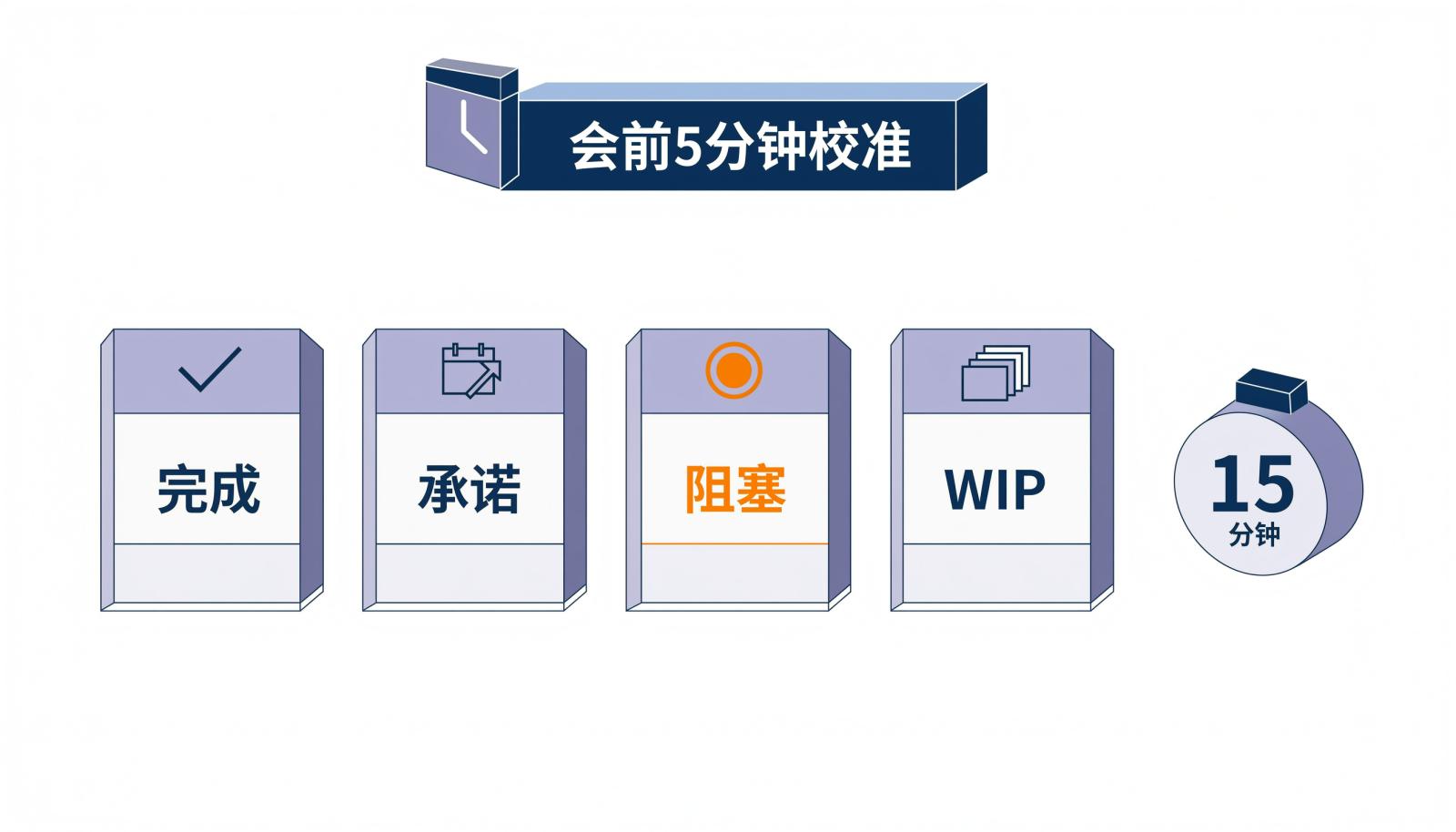

会前5分钟站会数据校准信息图,包含完成、承诺、阻塞、WIP四项检查

二、会中:用阻塞与流动决定讨论顺序

会前校准只能让问题显形。站会现场还要决定先处理什么。

1. 阻塞先于进度

每日站会最该被放大的,不是谁做了多少,而是哪项工作停住了。

阻塞出现后,先确认它是否影响Sprint Goal,再确定责任人和解除时限。

团队可以约定一个升级时限。例如一个工作日仍未解除,就升级给能调动资源的人。时限由团队自己定,但要写进看板,不能停留在口头。

2. 用WIP和队列找瓶颈

看板某一列长期堆满,说明上游仍在不断推入新工作。此时继续催进度,只会让更多任务同时半成品化。

在吞吐稳定的前提下,在制品越多,平均周期时间越长。这是利特尔法则在知识工作中的常见用法。

站会上看到验证列排队、进行中卡片超限,应先决定暂停什么、合并什么、把哪项工作拆小,而不是继续承诺今天都推进一点。

3. 把三个问题改成三个决策

昨天的进展、今天的计划、有没有阻塞,这三问可以作为开场,但不应成为逐人复述。

更有效的问法是:今天离Sprint Goal最远的信号是什么?哪项工作需要停、拆或换?阻塞由谁在什么时间前处理?

每人只讲变化和异常,正常推进的任务不展开。

会议结束时,团队应得到一个明确的次日计划,而不是一份好听的状态汇总。

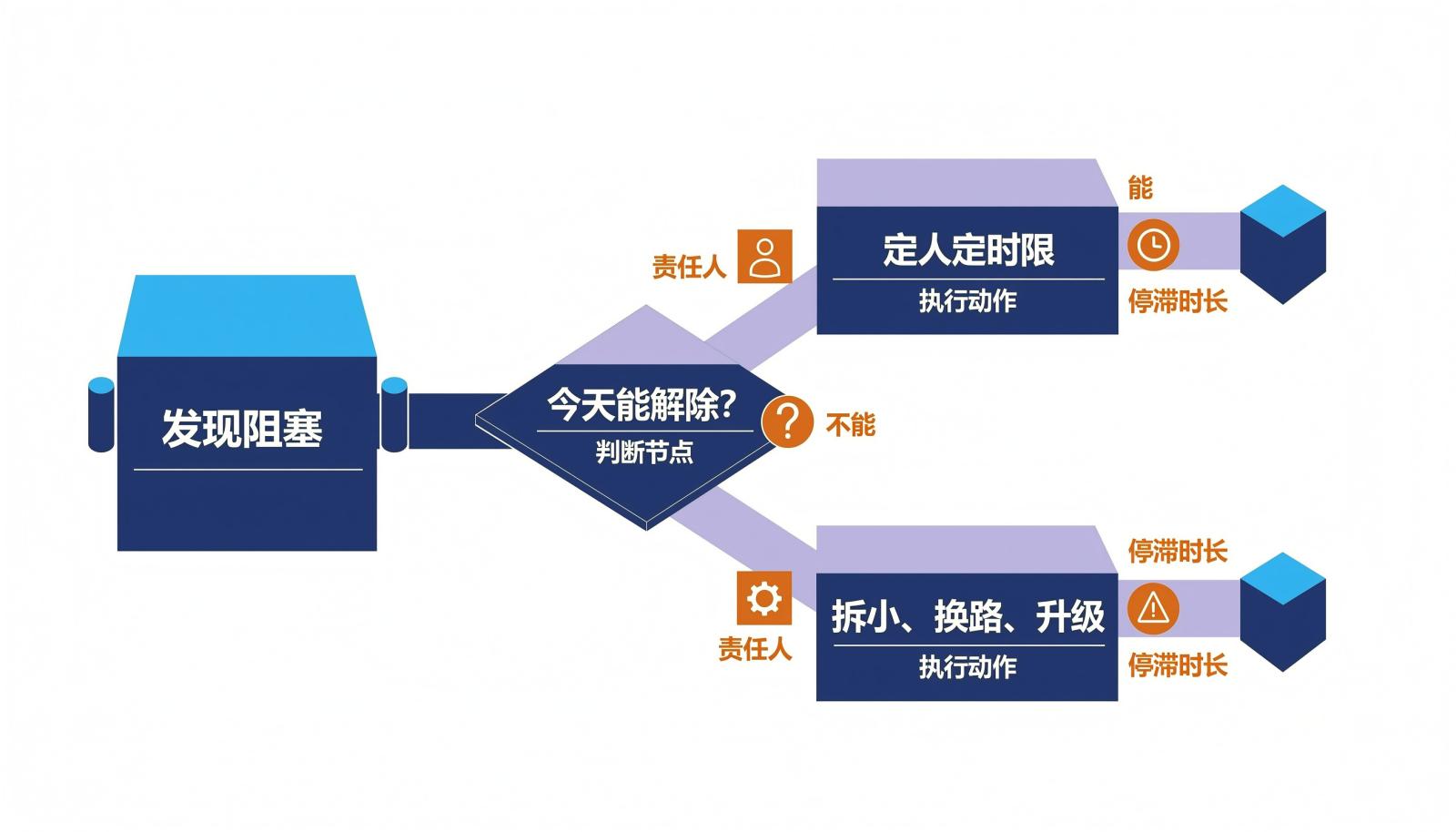

会中阻塞优先决策路径信息图,展示发现阻塞、判断能否当天解除及对应动作

三、会后:用行动闭环验证站会价值

会中形成的决定如果不落到行动项,站会仍然只是一次讨论。

1. 行动项必须可验证

行动项要写全四件事:具体动作、负责人、截止时间、验证标准。

比如,测试环境账号由A在今日14时前开通,以B能登录并跑通主流程为准。这比跟进测试环境更容易在第二天验收。

行动项应进入平台的任务或阻塞记录,而不是只留在会议纪要里。

2. 次日先验收,再看新进展

下一次站会的前两分钟,先检查昨日行动项是否关闭。

关闭的标准不是已经联系,而是阻塞是否解除、工作是否恢复流动。

没有关闭的行动项要说明原因,并重新约定时限。连续多次没有进展的,应升级或改变方案,而不是继续挂在看板上。

3. 周度看趋势,不做个人排名

团队可以每周看四个信号。其中周期时间用于观察整体流动,阻塞解决时长用于定位卡点。

指标回答的问题使用边界
阻塞解决时长卡点是被及时发现,还是拖了几天按阻塞类型分析,不按人排名
行动项关闭率站会决定是否真的落地只统计有验证标准的行动项
周期时间中位数工作从开始到完成通常要多久看多周趋势,不用单日波动评价个人
WIP超限次数团队是否同时开了太多工作用于调整队列,不用于考核忙碌程度

站会数据只用于改善流程,不用于给人贴标签。

在开源敏捷管理平台里,这些指标应按周汇总,观察连续变化,而不是用单日波动下结论。

一旦数字变成考核工具,成员就会倾向于把状态改得好看,数据反而失去诊断价值。

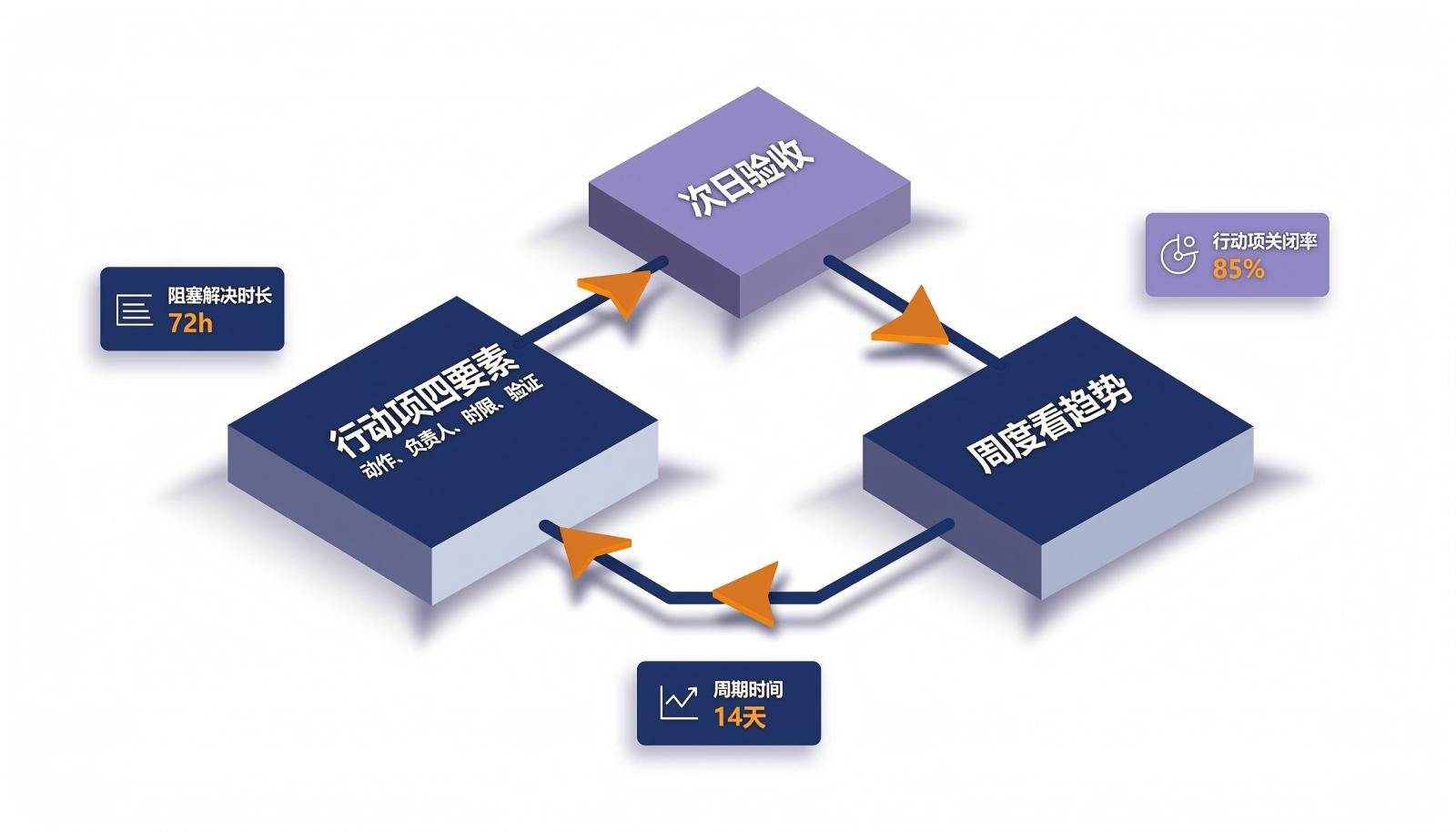

会后行动闭环信息图,展示行动项四要素、次日验收与周度趋势

四、把三个做法压进15分钟

三个做法不需要三套会议,而是一条连续的15分钟节奏。

  • 0到1分钟:对照Sprint Goal,指出今天最需要关注的异常。
  • 1到8分钟:按阻塞和流动排序,只讨论状态变化、阻塞和取舍。
  • 8到13分钟:确认今天停什么、拆什么、换什么,形成次日计划。
  • 13到15分钟:复述行动项,确认负责人、时限和验证标准。

主持人只做三件事:守住时间盒,追问阻塞的下一步,阻止无关细节展开。

需要深入讨论的问题,站会后另开小会解决,不在全员面前展开。

15分钟不是形式要求,而是迫使团队把同步压缩成判断和决策。

五、常见问题解答

1. 每日站会必须固定在上午吗?

不必。关键是每个工作日固定时间和会议入口,让团队在开始当天工作前完成检视与调整。

跨时区团队可以轮换时间,但应保持节奏稳定。

2. 产品负责人需要每天参加站会吗?

如果产品负责人正在处理Sprint Backlog中的工作,就以开发者身份参加;否则不必每天旁听。

进展可以通过看板和迭代评审获取,关键取舍在迭代评审中确认。

3. 有人请假时,站会还要照常开吗?

照常开。缺席者的任务由团队根据看板数据和Sprint Goal重新确认。

阻塞和承诺变化在会上处理,关键决策会后单独同步给缺席者,并回写到开源敏捷管理平台的任务和阻塞记录中。

资料依据:Ken Schwaber与Jeff Sutherland,《The Scrum Guide 2020》,https://scrumguides.org/scrum-guide.html。
