如何识别项目依赖?操作指南

一项任务按计划启动,开发打开需求文档却发现只有标题,上游还在细化。团队停下来去催,等对方补齐后,排期又往后滑了两天。这类场景不是执行问题,而是项目依赖没有提前识别。下面给出的方法可复用,适用于已经拆分好任务、需要判断任务先后与资源约束的团队,不展开依赖理论定义。

一、先理清项目依赖从哪来

项目依赖通常来自两个方向。一是任务之间的一前一后:上游任务的输出,是下游任务启动的输入。接口开发依赖需求文档定稿,部署依赖联调完成,都属于这一类。这类依赖相对直观,在计划上用一条有方向的边就能表达。

二是人与资源的相互等待:同一成员、同一套环境被多个任务同时占用,任务本身没有先后,资源却安排不过来。唯一一台测试机被两个迭代共用,就是典型的资源型依赖。识别项目依赖时,先看任务有无前置条件,再看资源会不会被同时争抢。两类关系分开看,排期时才不会只解决任务顺序、遗漏资源冲突。

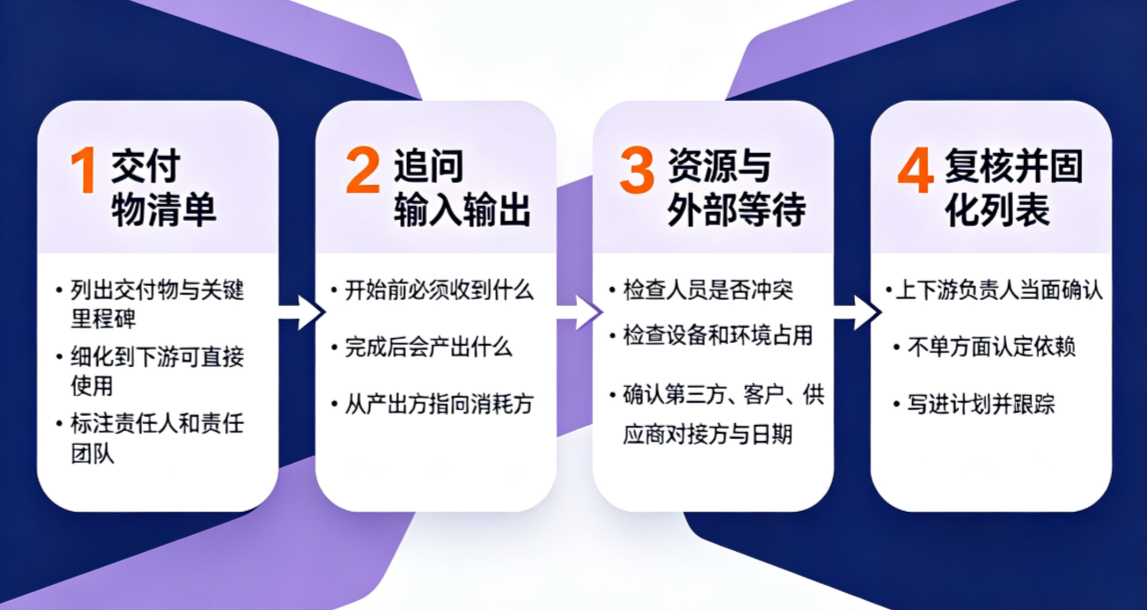

二、四步完成项目依赖识别

执行前有两个前提:任务已拆分到可独立排期的颗粒度,每项任务有明确负责人。四个步骤依次执行,前一步的输出是后一步的输入,不跳步。

1. 从交付物清单找依赖

把项目交付物与关键里程碑列成一张清单。交付物要细化到能被下游直接使用的程度,例如“接口文档”而不是“后端工作完成”。每项交付物标注责任人或责任团队,避免出现无人认领的输入。

这一步的作用在于,交付物清单是找出项目依赖关系的起点。清单不全,后面追问输入输出时就问不准,容易漏掉实际上卡住进度的上游产出。

2. 追问每项输入与输出

对清单逐项问两个问题。这项任务开始前必须收到什么?完成后会产出什么?

收到的内容若来自另一个任务,就构成一条前置关系,方向从产出方指向消耗方。例如报表模块开发前需要数据字典,数据字典由数据组输出,两者形成一条依赖。

常见的遗漏是只写下游需要什么,不去上游确认对方何时能产出。单方面认定的依赖容易失真,排期依然建立在假设上。

3. 排查资源与外部等待

在任务关系之外,单独过一遍资源。同一成员是否同时出现在多项关键任务里?设备、测试环境是否被重复占用?

外部输入也在这里排查。第三方接口权限、客户确认回执、供应商交付是否被默认为准时到达,如果没有明确责任人,这类等待最难跟踪。要把等待事项落实到具体对接方和日期。遇到同一个人的资源冲突,可提前把冲突任务拆分到不同时间段,避免隐性延期。

4. 复核后固化依赖列表

把前三步得出的依赖带到排期会上,请上下游负责人当面确认,不要单方面认定。只有相关方都认可,依赖才是可执行的计划依据。

固化动作的价值在于,只有写进计划,识别出的项目依赖才能在排期和跟踪中被真正使用。

三、排期与跟踪中用好依赖关系

识别结果的首要用途是排期。先排被依赖任务,再排依赖它的任务,关键路径上的起点尤其要早确认。被依赖任务的日期一变,要沿依赖链更新下游计划,而不是等下游启动时才发现问题。

排期和后续跟踪需要工具支撑。各家软件对依赖的表达粒度不同。选择与团队规模匹配即可,重点是依赖状态能被实时更新。

日常跟踪中也要建立复查习惯。任务提前或延期时,沿依赖链更新下游计划。识别项目依赖不是一次性的动作,计划变更后还要重新梳理。

四、识别项目依赖的三处盲区

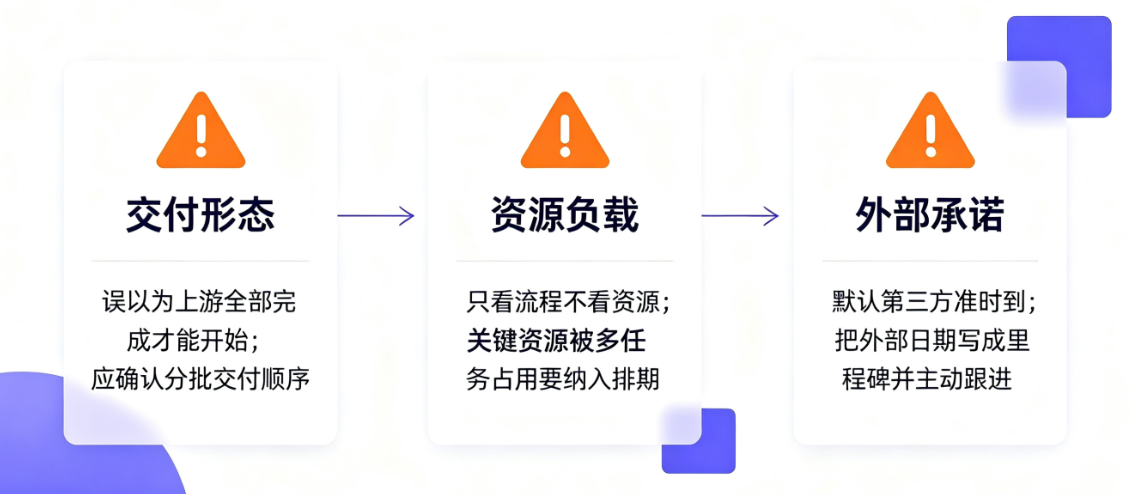

即使按上述步骤走,仍有三个地方容易漏。每处都有对应的纠偏做法。

1. 盲区一不看交付形态

误以为上游整体完成后,下游才能启动。实际上游往往分批交付,下游可能只等其中某一部分。例如需求文档先定稿核心流程,开发就能动工,不必等全部附录写完。

纠偏做法:把输入具体到交付物层面,并确认交付顺序。必要时与上游约定分批交付,让下游提前启动,缩短等待时间。

2. 盲区二把资源当无限

只画任务流程图,忽略同一成员或同一环境被多方等待。任务先后看起来顺畅,资源冲突却会造成隐性延期。

纠偏做法:给关键资源做负载检查。同一资源被两个以上关键任务占用时,把等待关系单独列出并纳入排期,而不是等到执行时再抢资源。

3. 盲区三默认外部准时到

第三方接口权限、客户确认回执、供应商交付经常没有被记录进计划,却默认它会按时发生。外部不可控因素一旦延迟,影响会沿任务链传导。

纠偏做法:把外部承诺及日期写成里程碑,指定内部一人持续跟进,到期前主动确认。被动等待往往会让延期更难挽回。

五、常见问题解答

项目依赖应该在排期前多久开始梳理?
任务拆解完成后即可开始,不必等全部估算结束。首次排期会前完成一轮即可,优先梳理影响关键路径的强依赖,细碎依赖可在复核时补录。

两个任务都在等对方交付,怎么处理?
先找它们共同依赖的更上游输入。把共同输入拆分后,两个任务可各自推进一段;循环仍存在时,多半是任务边界没划清,应回到交付物定义重新拆分。

识别出的依赖在复查时发现不准怎么办?
直接删除或修正对应关联即可。依赖清单应随计划变更一起维护,上游交付内容变了,后续关联就同步更新,不把过期关系留在计划里。



项目依赖的梳理质量,决定排期可信度。识别的动作并不复杂:确认交付物,问清输入输出,排查资源,再固化到计划。关键是养成习惯。

从下一次排期会前开始,先把每项任务的输入输出问到人,把结果写进计划。能说清每个任务在等什么的团队,排期通常不会差太多。

文章标题 :如何识别项目依赖?操作指南 ,发布者 :项目管理研究院

任务拆分的几个要点,如何让团队执行更稳
上一篇 2026年09月09日 14:57
工时估算的实用方法,告别拍脑袋
下一篇 2026年09月09日 15:24

相关推荐

  • 项目报表设计指南:项目经理必备的6张数据报表

    以“每张报表服务一个管理决策”为主线,介绍项目经理搭建项目数据报表的方法:先统一指标口径、保证数据可回源,再逐一展开进度总览、迭代燃尽图、需求交付、缺陷质量、团队负载、健康度汇总 6 张必备报表的核心

    项目管理研究院  2026年09月10日
  • 什么是项目路线图?项目规划的关键方法

    项目路线图是项目规划的关键方法,助团队对齐方向、划分阶段、明确节点。本文详解其构成要素、与项目计划的区别、制定步骤及产品型与交付型差异,助你高效落地项目。

    项目管理研究院  2026年09月10日
  • 项目工时总是估不准,怎么改进?

    项目工时估算不准怎么办?本文分析估算不准的4大原因,并给出排期前对齐需求、拆分任务、独立估算、区分估算与承诺值等落地措施,以及用数据校准后续估算的方法,帮助团队逐步缩小估算偏差。

    项目管理研究院  2026年09月10日
  • 瀑布模型详解:传统项目管理的6个阶段

    瀑布模型是软件工程中最经典的顺序推进式项目过程模型,本文详解其定义与 6 个阶段(制定计划、需求分析、软件设计、编码实现、软件测试、运行维护)及各阶段交付物,并分析优缺点、适用场景和用禅道落地瀑布式阶

    项目管理研究院  2026年09月10日
  • 工时估算的实用方法,告别拍脑袋

    告别排期拍脑袋!本文提供一套完整的软件项目工时估算方法:从任务拆解、三点估算区间,到历史数据修正和复盘校准,帮你建立可解释、可复盘的团队估时基线,持续提升排期准确度。

    项目管理研究院  2026年09月09日
