多数团队拿到项目后做的第一件事,是排任务。把需求、开发、测试逐项填进时间表,每项工作精确到日期。这样画出来的往往不是项目路线图,而是一张详细排期表。它看不出阶段重点,也看不出全局节奏,管理层想知道项目进行到哪,只能翻几十行任务列表自己判断。
项目路线图是把项目目标拆成若干关键节点,按时间顺序展示先做什么、后做什么、每个阶段交付什么的规划视图。它承担的职责,是在动手排期之前,先把方向和阶段节奏定下来。下面从定位、构成、边界、制定方法和落地场景展开说。
一、项目路线图定位与作用
1. 路线图回答方向问题
项目路线图的核心任务,是呈现项目方向、阶段划分和关键节点,让团队、管理层和跨部门协作者看到同一张全局图。
它服务于沟通与对齐。一张合格的路线图,要能回答我们处在哪个阶段、接下来要完成什么。需求评审过了没有,设计稿何时冻结,开发何时联调,版本什么时候能发,这些阶段性的判断,都应当能从路线图上直接读到。
2. 路线图不做精确排期
项目路线图不管到任务级。它只明确节点和阶段交付物,不会把每项工作细化到天数。细到天的排期是执行任务清单该做的事,强加到路线图里,反而会让团队只盯着眼前几项任务,失去了对项目全貌和阶段目标的感知。
一张可用的路线图,可以让团队看清当前处于整体路径的哪一段,而不是陷入细节任务堆里。
二、项目路线图构成要素
1. 时间轴与关键节点
时间轴常见表现是按周、按月或按季度分段,具体粒度取决于项目跨度。半年以上的项目宜以月或季度为单位,短周期项目可以缩到周。
关键节点的形态通常有几种:阶段完成点,比如需求评审通过;重要审批点,比如预算获批或方案确认;版本发布点,包括内部提测和正式上线。需要管理层拍板后才能继续推进的点,也要标记出来。每个节点都对应一次进度确认或者决策动作。
2. 阶段目标与交付物
每个阶段要写明可验证的目标。只写日期不够,还要写清这个阶段结束时要交付的成果。比如需求阶段结束,拿出的不是过程稿,而是冻结的需求文档和评审记录;设计阶段结束,要有设计规范或高保真原型。阶段目标应当能回答:这段做完后,团队拿着什么成果进入下一阶段。可验证,意味着目标不是主观判断,而是有明确产物或标准可查。
3. 依赖关系与负责人
跨团队协作要把依赖关系标清楚。设计输出先于开发启动,测试资源接入要和提测节点匹配,外部接口联调要等对方环境就绪,这类先后关系不标在路线图上,排期时就会频繁返工。
每个关键节点也要有明确的责任方。谁是节点推进的负责人,谁要对交付结果负责,都要落到具体的人,避免出现无人跟进的情况。
三、项目路线图与项目计划的边界
1. 计划细化执行,路线图定方向
项目计划是对路线图各节点任务的进一步拆解,包含资源分配、任务负责人、起止日期和任务依赖。它是执行层文档,每个任务都要排到人、排到时间。
两者的次序是固定的:先有项目路线图明确方向,再有项目计划细化执行。项目启动就把全部精力投入任务排期,等于跳过了方向确认这个必要步骤,后面很容易出现边做边改。
2. 甘特图侧重进度,WBS侧重拆解
甘特图以条形图展示各项任务的起止时间和进度,属于执行层工具。任务开始、结束、延期了多少天,在甘特图上一目了然。
WBS 即工作分解结构,负责把阶段目标拆成可分配的任务包。它处于路线图和项目计划之间,帮助团队把节点落到可执行的工作项。三者按承接关系分工:项目路线图定出节点,WBS 将节点拆成任务包,甘特图排出时间并追踪进度。弄清这套次序,能少走弯路。
四、制定项目路线图的方法与步骤
1. 从目标拆出阶段目标
先明确最终目标,把项目成功时要交付的成果写清楚,与关键干系人逐一确认,确保没有分歧。
然后按结果拆阶段。常见的拆分方式是按交付结果来切,例如需求确认、产品设计、开发联调、上线发布。每个阶段有独立且可验证的成果。阶段数量要克制,控制在3到5个为宜。阶段过多等于把路线图画回了任务清单,团队同样会失去对全貌的把握。
2. 按依赖关系排序关键节点
排序时先判断任务之间的强制前置关系,再看哪些阶段可以并行推进,同时标出需要管理层介入才能继续的决策点。
里程碑只标记重要节点,不承载具体任务。它指向一件已经完成并确认的事,例如需求冻结、版本发布,而不是某个团队在某段时间做某项工作。
排序完成后的路线图应当呈现出清晰的递进路径:从早期的需求收敛,到中期的开发联调,再到后期的发布验收,每个节点环环相扣。
3. 滚动更新保持路线图可用
项目路线图不是画完就封存的文档。项目执行中会遇到需求变化、资源调整、外部依赖延期,路线图需要跟着实际进展持续修正。
建议按周或双周节奏做一次复盘,把实际完成情况与路线图上的节点对照,后续节点视进展调整。需要强调的是,更新只动未开始的阶段,已确认的历史节点保持原样,避免路线图因为反复修改而失去参照意义。这是项目路线图制定中容易忽略的一点:它是活文档,不是一次性交付物。
五、产品型与交付型的路线图差异
1. 产品团队按版本画节点
产品型项目的路线图通常按版本规划,标注每个版本要交付的核心需求和目标时间。版本节奏对外清晰可预期,对内能指导迭代排期。典型形态是V1.完成核心链路,V1.1补齐辅助功能,V2.上线新的业务模块。每个版本的节点对应清晰的需求范围和交付目标,市场侧与合作方都能据此预判产品节奏。
2. 交付项目按合同节点画阶段
交付型项目的路线图围绕合同周期来设节点。常见节点包括需求调研完成、系统上线、试运行通过、正式验收,这些节点直接与验收条件挂钩。节点达成情况不仅影响项目是否按计划推进,也直接关系到回款节点和客户预期管理。
两类项目的底层方法一致:从最终目标倒推关键节点。差异在于节点的内容和颗粒度,产品型看版本交付范围,交付型看合同约定节点。
六、路线图维护责任与落地工具
1. 维护有明确牵头人
项目路线图通常由项目经理或产品负责人牵头拟定和维护。跨部门项目还要让各团队负责人共同确认本段的关键节点,更新完成后同步给全员,避免路线图成为某个人电脑里的个人文档。
2. 软件工具如何承接执行

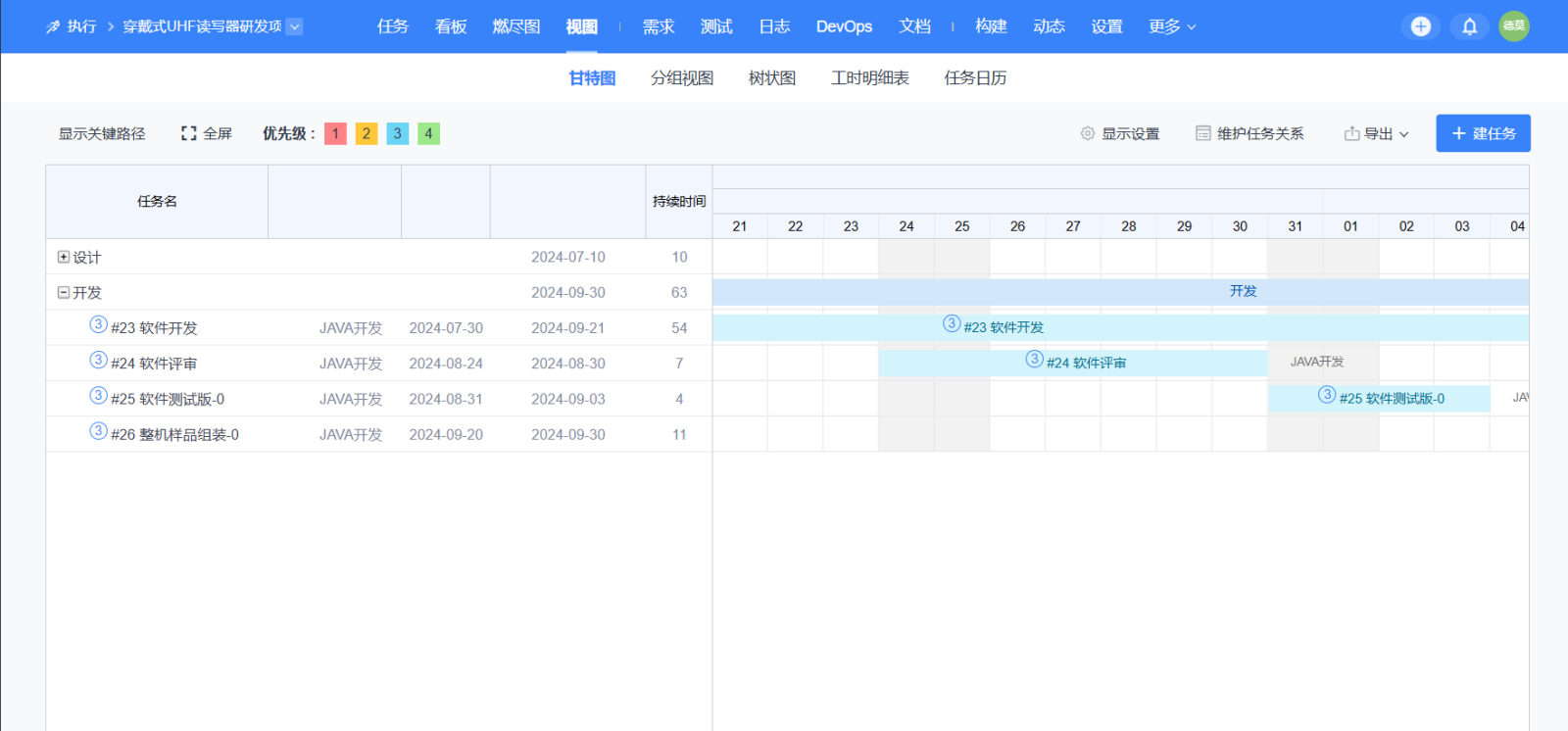

路线图本身解决的是规划问题,后续执行需要借助项目管理软件。以禅道为例,可以将路线图上的关键节点落成里程碑或阶段任务,通过甘特图等视图跟踪进度,让团队在同一个系统中完成从规划到执行的衔接。

工具选型有一个原则要记住:规划水平不取决于工具,取决于团队是否先理清了节点、依赖和交付物。先有清晰的规划思路,再选择工具固化协作,这个顺序不能颠倒。
常见问题解答
在敏捷开发中,项目路线图如何与迭代计划衔接?
答:路线图定版本目标和大致时间窗,不指定迭代内任务。产品负责人将版本目标拆为用户故事排入迭代,路线图每季度更新版本方向,迭代计划每周调整,两者通过版本发布节点衔接。
跨部门项目路线图产生争议时,如何裁决?
答:由项目发起人或决策委员会按业务优先级和资源可用性裁定。争议焦点(如阶段顺序、资源投入)应书面记录,裁决后更新路线图并重新同步各方,避免持续拉扯影响进度。
小型项目也要做路线图吗?
工期两周内的小项目不必单独做,一页纸列三四个关键节点就够了。项目周期超过一个月,或者需要多团队协同时,再正式绘制。
项目交付失败的原因常常不是执行不力,而是从一开始就没说清楚要去哪里、分几步走、每步交付什么。先确认要到哪里去,再决定每个阶段走多远,项目路线图承担的就是这部分规划功能。
下次项目启动,建议先别急着排任务,花半天时间列出最终目标和3到5个阶段节点,和干系人确认无误后再动手。
方向稳定了,执行才有意义。
