项目工时总是估不准,怎么改进?

版本排期又延了。复盘会上,大家把延期原因归到需求变更、联调耗时、临时插入的线上问题,但真正的问题,可能是当初估工时的时候,就没估准过。

这不是某个团队的个别现象,只要做过研发交付,几乎都遇到过排期被挑战、版本承诺一推再推的处境。

问题在于,多数团队把“估得准”当成了目标,却忽略了工时估算本来就不该靠一次性判断。项目工时估算的改进方向,不是追求某一次估得精确,而是建立一套让偏差逐轮缩小的机制。下面先拆原因,再讲改进动作。

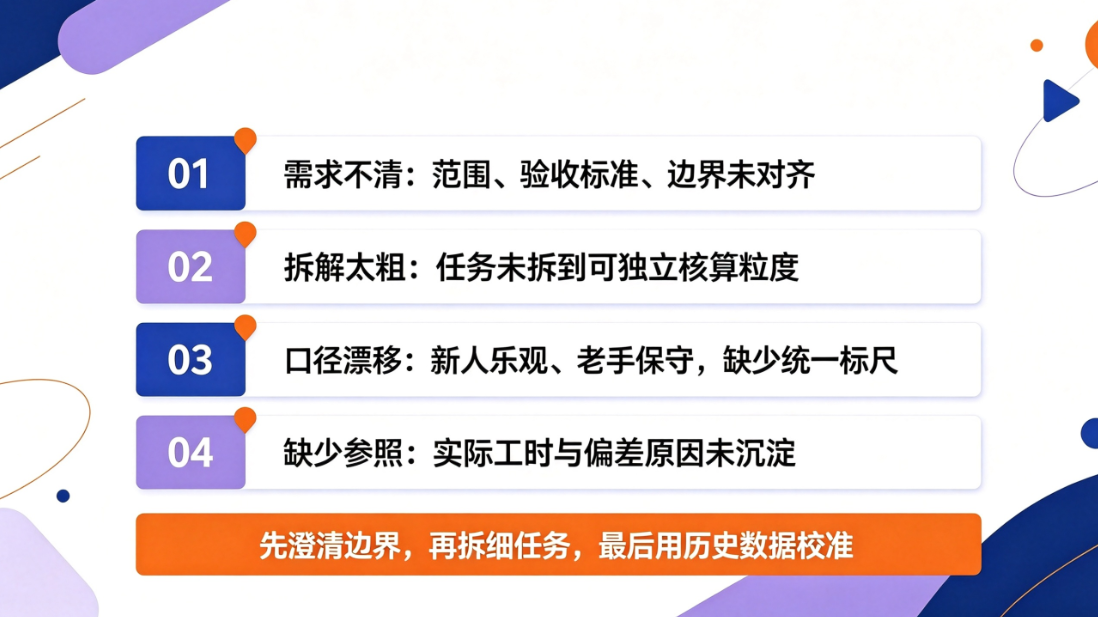

一、工时估算不准的原因

1. 需求不清任务拆得太粗

需求描述停留在方向层面,是估算失准最常见的起点。产品经理说“做一个用户权限模块”,听起来范围清楚,但细问之下会发现:权限是按角色分还是按部门分?是否包含审批流?部门数据隔离要不要做?验收标准没对齐时,开发只能按自己的理解填一个数字,这个数字的可靠性自然有限。

任务拆解粒度不够也会放大偏差。一个需求被估成“大概 5 天”,这里面包含开发、自测、联调、文档,可能还夹杂着一次内部评审。任务没有拆到可独立核算的粒度时,估的是整块时间,看不出工作量来源,偏差出现后也无从定位到底是哪一部分超了。

2. 估算口径随个人经验漂移

同一个功能,新人按理想状态估,默认需求不变、接口文档齐全、联调一次通过;老手按踩过的坑估,考虑历史遗留问题、跨团队沟通成本、环境不稳定因素。两种估算结果可能差出一倍。

团队缺少统一的估算口径时,乐观者和保守者各说各话。讨论环节容易演变成谁嗓门大听谁的,或者谁资历深谁说了算。最终的数字不是基于工作量的合理判断,而是团队内部博弈的结果。

3. 进度压力挤掉了安全边际

版本日期先行、工期倒推,是很多团队的常态。业务方说“这个功能下个月上线”,项目经理算一下剩余工作日,再把任务分下去,留给估算的余地所剩无几。估算结果被人为压到“刚好能交”的状态,风险工作量被压缩到看不见。

越接近承诺日期,越倾向少报工作量。团队成员担心报多了被质疑效率,担心排期被延长,于是倾向于在估算时把一个偏紧的数值说出来。偏差在这种压力下不是被识别出来,而是被放大后继续往下传。

4. 历史数据缺失无从参照

实际工时没有被记录,偏差原因没人追溯,每次估算都从零开始。上一迭代某类任务实际花了 8 天而估算只有 5 天,这个信息如果没留下来,下一迭代遇到类似任务时,大家仍然按 5 天估。

没有上一轮数据回灌,改进只能靠感觉。团队成员可能意识到某些任务容易低估,但拿不出数据说明偏差到底有多大、集中在哪个环节,偏差率长期停留在原处。

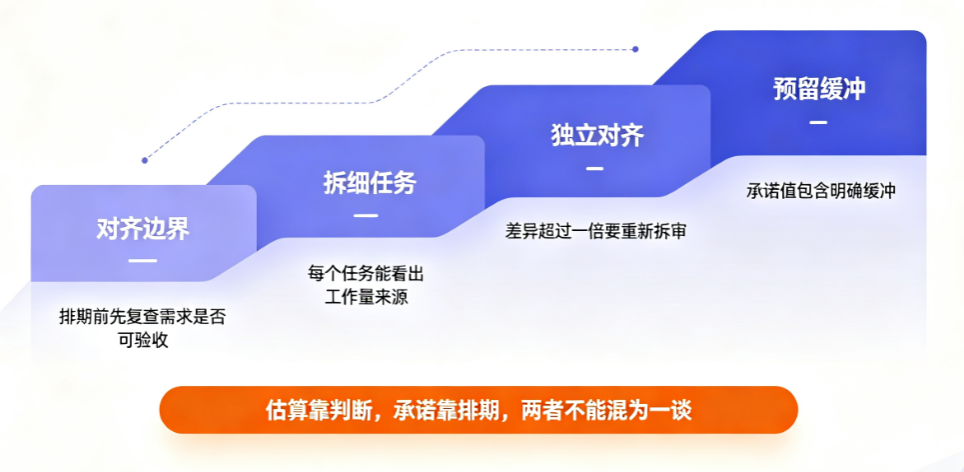

二、改进估算的落地措施

1. 排期前先对齐需求边界

这条动作对应需求模糊的问题。排期前,产品经理要把“做什么”细化成可验收的结果,明确功能范围、验收标准、非目标。比如一个列表页,哪些字段必展示、哪些操作要做、空数据态如何处理,逐条列出。

谁来做这件事?产品经理负责澄清,项目经理负责复查,检查是否还有含糊不清的描述。在哪一步做?排期开始之前,而不是进入开发后边做边问。需求边界一旦清晰,估算就有了基础的参照物,不用靠猜。

2. 拆到能按人天出数的任务

这条动作对应任务粒度过粗的问题。拆解任务时,把需求拆到可以独立交付、独立验收的层级,每个任务可以单独估算、单独检查完成情况。一个包含前端、后端、联调的大模块,拆成接口开发、前端页面、联调验证三个任务,每个任务的工作量来源就清楚了。

达到什么程度算合格?每个任务能看得出前置依赖和工作量来源。任务拆到这个层级后,估算从“感觉一整个模块要很久”变成“这几个子任务分别要多久”,可判断性大幅提高。

3. 独立估算摆开再对齐

对应经验口径不一致的问题,做法是先让参与者各自独立估算,再把结果摆到桌面上讨论。独立估算时,每个人按自己的经验和对需求的理解给出数字,避免一开始就被其他人的观点影响。

差异超过一倍的任务优先拆细、重新审视,而不是取个平均数草草收场。两个估算差异大,通常意味着有一方掌握了你不知道的信息,比如历史遗留的模块改动风险大,或某个接口依赖第三方团队。把信息差异拿出来讨论,比简单的平均更能靠近真实工作量。

4. 估算值承诺值分开计算

对应进度压力的问题。估算值回答“这个功能大概要多久”,承诺值回答“我答应什么时候交”。两者不能直接画等号。估算值是基于工作量判断的结果,承诺值需要在估算值之上加入缓冲,以覆盖不确定性和潜在变更。

缓冲要写进排期,而不是项目经理藏在心里。预留缓冲不是为了让团队松懈,而是承认软件开发天然存在不确定性。把缓冲明确标出,业务方看到的排期是包含缓冲的时间,团队内部也清楚哪部分属于缓冲,不会被当成偷懒的借口。

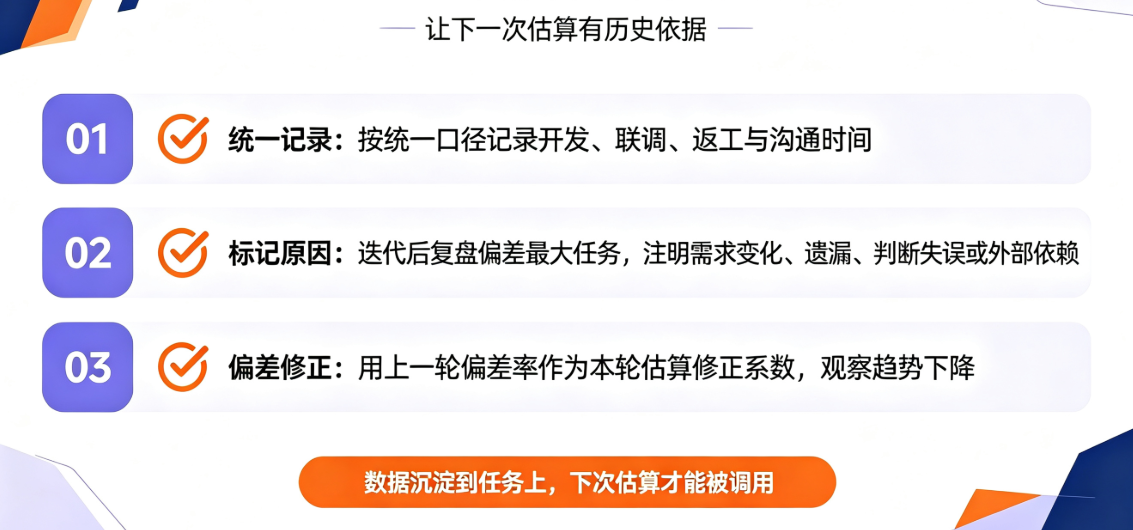

三、用数据校准后续估算

1. 按统一口径记录工时

估算改进的起点是记录。没有真实工时数据,任何估算方法的讨论都缺乏依据。工时记录应覆盖实际投入,包括开发、联调、返工和临时沟通占用的时间。只记录编码时间、把联调和返工排除在外的数据,会让偏差看起来比实际情况小。

口径不统一的数据没有可比性。团队需要约定最小计时单位,比如按 .5 天或 1 小时记录,并在任务完成后及时登记,而不是等到迭代结束凭记忆补填。记录得越及时,数据越接近真实投入。

2. 复盘标记偏差原因

每个迭代结束后,挑出偏差最大的几个任务,注明偏差来源。偏差可能来自需求变化、遗漏任务、判断失误,也可能是外部依赖延误。不需要给每个任务都写总结,只标记偏差显著的任务即可。

这些标记可以挂在任务旁边,不一定要写成正式报告。任务本身带有估算时间、实际耗时和偏差原因,下一次估算同类任务时,翻看历史记录就能获得参照。数据只有沉淀到具体任务上,才能在下次估时被调用。

3. 让偏差率参与下次估算

上一轮的偏差率可以作为本轮估算的修正系数。假设团队历史估算偏差长期在 30% 左右,那么在做新估算时,可以基于原始估算上浮一部分作为修正。偏差长期偏高就整体上调,偏差不大就小幅调整。

验证估算改进是否见效的标准是:偏差率逐轮下降,而不是一次归零。改善不是一蹴而就的线性过程,可能有波动有反复,只要趋势向下,说明机制在起作用。数据积累越多,修正依据越充分,估算会自然向真实值靠拢。

四、工时时长常见疑问

遗留系统或技术债务对估算的影响如何量化?
答:在任务拆解时单独列出“改动风险”子任务,参考历史修复同类问题的实际耗时,将额外工作量作为固定缓冲加入,而非依赖主观系数。

估算时如何考虑跨团队沟通与联调成本?
答:将联调、等待、返工等间接时间拆为独立任务,依据过往接口对接平均耗时赋值。若依赖外部团队,按沟通频次和响应周期单独加缓冲。

团队没有历史数据,估算从哪里起步?

从现在开始记录。先完成一个迭代的完整工时登记,在迭代结束时把记录与当初的估算作对比。两轮之后,团队就有了属于自己的基础数据,估算不再是凭感觉。

项目延期之后该追责还是该复盘?

先复盘,后定责。追责会让参与者倾向于隐藏真实工时,把超支原因归到不可控因素;复盘能暴露估算机制的问题,比如任务拆解太粗、需求边界模糊、缓冲不足。制度性偏差收敛后,再讨论责任才有意义。


回到开头的场景:下次排期会上,当一个成员报出 5 天的估算时,项目经理可以翻出同一个团队上季度相似任务的实际耗时记录。

项目工时估算的精度不是讨论出来的,是记录出来的。改进机制的路径是先积累数据,再谈更精细的模型和算法。从这个迭代开始,把实际工时完整记下来,两个周期之后再对比偏差。

文章标题 :项目工时总是估不准,怎么改进? ,发布者 :项目管理研究院

瀑布模型详解:传统项目管理的6个阶段
上一篇 2026年09月10日 09:10
什么是项目路线图?项目规划的关键方法
下一篇 2026年09月10日 09:10

相关推荐

  • 瀑布 vs 敏捷:两种项目管理方法论该如何选择

    瀑布与敏捷不是新旧替代关系,而是针对不同类型不确定性的两种安排方式。文章对比两者在计划与范围、交付与反馈、协作与文档、风险位置上的差异,给出需求确定性、变更代价、交付节奏约束、客户参与与治理要求四个判

    项目管理研究院  2026年09月11日
  • 需求为什么总在变?读懂变更背后的真实逻辑

    需求为什么总在变?本文剖析需求变更的表层、结构与机制三层原因,指出根源在于需求链条前端失真与反馈周期过长,并提供四步管理策略:缩短反馈周期、建立需求基线、评审追踪、验证确认,帮助团队从被动返工转向主动

    项目管理研究院  2026年09月10日
  • 项目管理流程,不等于填不完的表

    项目管理流程不等于填不完的表。本文剖析流程从消除混乱到沦为填表负担的变质信号与根源,提出好流程的三大检验标准,并给出三步流程瘦身法。了解如何砍掉多余表格,让流程回归协作路径,实现真正高效的项目管理。

    项目管理研究院  2026年09月10日
  • 项目报表设计指南:项目经理必备的6张数据报表

    以“每张报表服务一个管理决策”为主线,介绍项目经理搭建项目数据报表的方法:先统一指标口径、保证数据可回源,再逐一展开进度总览、迭代燃尽图、需求交付、缺陷质量、团队负载、健康度汇总 6 张必备报表的核心

    项目管理研究院  2026年09月10日
  • 什么是项目路线图?项目规划的关键方法

    项目路线图是项目规划的关键方法,助团队对齐方向、划分阶段、明确节点。本文详解其构成要素、与项目计划的区别、制定步骤及产品型与交付型差异,助你高效落地项目。

    项目管理研究院  2026年09月10日
