任务发在群里,半天无人认领;截止日过了,才有人问谁在做;状态改了,质量却无人核对……
这是许多团队熟悉的日常。
任务为何总在无声中消失?依我观察,难点不在执行,而在定义。多数任务卡在拆分与界定环节,并非成员不够努力。
本文提供一套可复制的方法,按拆分、定义、跟踪、验证、收尾闭环五个环节推进,每个环节配正反案例。它可直接用于团队日常,也可帮您诊断瓶颈所在。
一、任务为什么总会悄悄消失

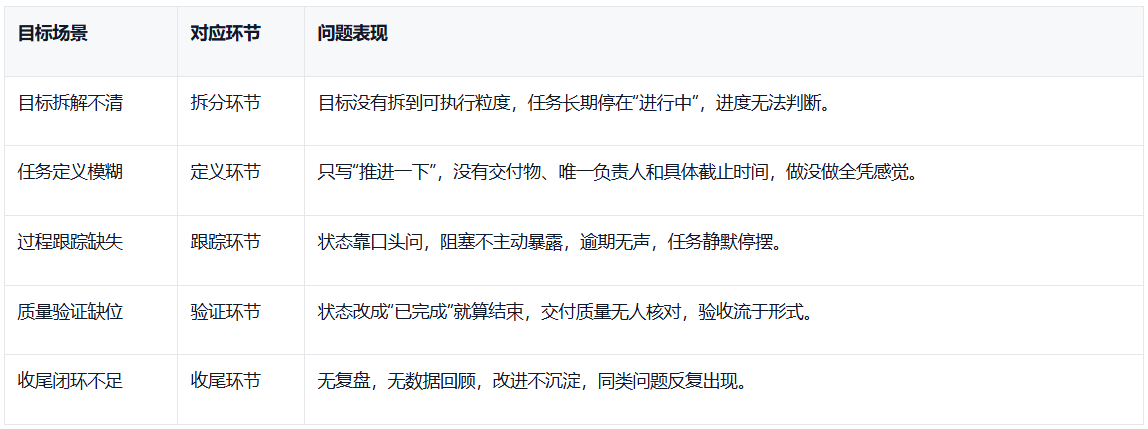

任务消失有五个典型场景,对应五个管理环节。可以对照下表检查团队现状,快速定位问题出在哪个环节。
如果团队频繁出现上述情况,可以对照表中对应环节定位卡点,再按后文顺序逐项修正。
二、任务拆分方法
任务拆分方法有两条路径。自上而下是从目标到关键结果,再到任务组和单任务,适合与OKR结合使用;自下而上是从交付物反推动作,再把同类动作合并为任务组,适合从零梳理新项目。两条路径都建议先用PDCA循环的Plan环节校验目标,确认目标具体、可测量、可达成、有时限。PDCA是通用管理循环,这里只取其中的计划校验思想。
需求要先进评审再拆分。需求回答的是“做什么、为什么做”,任务回答的是“谁、何时、交付什么”。需求不评审就拆,范围会在执行中不断蔓延,后期返工也难追溯。
任务粒度怎么判断?三个标准就够了:一个任务由一人完成,能在一天到三天内完成,完成后有可验证的交付物。
过粗的信号是任务长期停在“进行中”,进度无法判断;过细的信号是看板任务过多,频繁维护状态,管理成本超过收益。
用同一目标对比更直观。反例是把“推进客户项目”直接当任务指派,接手人不知道第一步做什么。正例是拆出“完成客户需求采集清单初稿”“预约客户确认会议并记录结论”等具体任务。拆分的关键,是把动作变成果,把模糊对象变成明确交付物。建议先挑一个迭代做试点,按三条标准检查全部任务,再逐步推广。
三、可追踪任务的定义标准
任务拆分完成后,要让每个任务可追踪。可追踪任务有五条硬性标准:完成标准明确、责任人唯一、时间节点硬、过程卡住可见、未完成必被看见。 这五条是操作层约定,工具可以换,标准不依赖具体工具。团队可以拿五条逐一检查现有任务,缺任何一条,任务都会在某个环节静默消失。
创建任务时,必须解决四个问题。
-
任务目标写结果状态变化,不写动作过程,例如“拿到A客户书面确认”,而不是“跟进A客户”。
-
交付物可以是文件、数据、状态或明确的“是/否”,但没有交付物的任务不应创建。
-
负责人是唯一对结果兜底的人,不是参与名单里第一个名字。
-
截止时间精确到具体日期,不接受模糊表述。
用重写示范看得更清楚。“跟进A客户”可改写为“拿到A客户对报价单的书面确认”,目标、交付物、负责人、截止时间逐项补全,执行者拿到后就知道第一步做什么。
还要破除三个误判:
-
有人负责不等于可追踪,口头负责没落到任务记录里;
-
写在表格里不等于可追踪,无人维护的状态表只是静态记录,不暴露卡点;
-
每周汇报不等于可追踪,汇报间隔期内停摆要一周后才被发现。
我曾用约两小时重写团队部分任务的定义方式,核心动作是统一改成结果描述,当天状态更新就明显更及时。这个例子属于个人经验,不是机构研究结论,但它说明定义先于更换工具。
四、任务跟踪流程
任务定义清晰后,需要稳定的任务跟踪流程来保证进度可见。
跟踪可分三层视角:
-
任务级:看状态、剩余时间和阻塞标记。
-
迭代或项目级:看板流转、燃尽图反映进度。
-
多项目级:协调资源分配和优先级。
Mike Cohn在《敏捷项目管理实战》中把任务跟踪视为敏捷与项目管理的支柱之一,这个判断面向敏捷研发场景,瀑布流程可以重点参考任务级做法。
状态透明是跟踪的关键。团队要明确谁在什么条件下更新状态,包括开始、阻塞、完成三种情形。逾期未完成自动高亮、阻塞标记可见、无人认领任务可被发现,任务才不会无声停摆。跟踪不是人盯人的替代品,而是让盯人有明确依据。
变更同样要可追踪。 中途加需求或改截止时间,要记录变更原因,更新责任人、时间和范围,再同步到看板。反例是只口头改时间不更新系统,导致任务已变、看板没变,复盘数据失真。
禅道项目管理软件的看板和燃尽图能承接上述三层视角,逾期高亮、阻塞标记和任务流转都可在系统里自动呈现。工具的作用是让信息透明、问题提前暴露,它不替代管理动作。
五、验证环节:质量核验
状态改成“已完成”不是终点,要对照创建时的交付物和完成标准逐项核验。
验收要区分“做完”和“做对”。做完指任务动作已执行,做对指交付物满足创建时约定的完成标准。验证环节的核心就是核对后者。团队应明确验收人——可以是负责人上级、下游环节接收人或独立QA角色,但验收人不与负责人为同一人。
验收流程分三步:
-
自验:负责人按完成标准逐条核对,确认无误后提请验收。
-
验收:验收人对照交付物和完成标准检查,通过则状态改为“已完成”,不通过则附上具体问题并退回。
-
留痕:无论通过还是退回,验收结论和问题清单都要记录在任务备注中,供复盘追溯。
正反案例对比:反例是开发做完后自行将状态改为“已完成”,测试未参与,上线后才发现功能不达标。正例是开发完成后在任务备注中附上自验截图,指定测试人员验收,测试对照验收标准逐项通过后才改状态。验收不过,要么退回修改,要么正式变更完成标准,两条路都留痕,避免开发说“做完”、测试说“没测过”,状态却已是“已完成”。
六、收尾环节:复盘与沉淀
任务通过验收后,收尾环节解决“同类问题下次能不能不犯”。
数据回顾让下一轮更可控。团队可以从系统导出按时完成率、延期原因分布、反复返工的任务类型等数据,用数据替代感觉。
复盘四问值得每轮追问:
哪类任务定义最模糊?哪个环节卡得最多?哪些延期可以提前拦截?下一轮怎么改?
PMBOK把项目收尾与复盘总结列为项目管理六环节之一,PDCA循环的Check和Act阶段也对应验证与改进,这两个框架面向项目管理全流程,本文只取其复盘逻辑用于任务层级。
沉淀团队约定,收尾才算完成。 把定义标准、状态流转规则、复盘节奏写进团队任务管理规范,新成员也按同一套标准创建任务。定期回顾制度本身,删除无效规则。任务管理方法在循环中迭代,才能持续产生价值。
七、常见问题解答
Q1:任务管理需要先上工具吗?
不建议先从工具入手。核心是先按本文的定义标准把任务写清楚,明确交付物、唯一负责人和截止时间,再问“工具能否承接看板、燃尽图、状态流转与复盘报表”。工具是载体,不是方法的前提。标准没建立就上工具,只会把混乱搬到线上。
Q2:任务拆分到什么程度算合适?
一个任务由一人一天到三天内完成,有可验证交付物即可。过细增加管理成本,过粗无法跟踪进度。
Q3:任务有人负责了,为什么还是悄悄消失?
多数是口头负责没落到任务记录里,截止时间虚化,卡点缺少暴露机制。对照上文的核心定义标准逐项检查,通常能找到原因。
Q4:小团队需要验收和复盘吗?
需要。小团队更经不起任务消失,定义标准不能少。验收可简化,由负责人自验加下游确认即可;复盘周期可以拉长至每迭代或每月一次,但不能没有。
Q5:任务管理和项目管理有什么区别?
项目管理管范围、进度、成本和风险,任务管理管拆分、定义、跟踪、验证与收尾。项目管理的落地依赖任务管理,二者层级不同。
文章标题 :任务管理方法论:从任务拆分到跟踪闭环的完整流程 ,发布者 :项目管理研究院
