项目风险管理必备:风险识别、评估与应对策略全解

项目风险管理必备:风险识别、评估与应对策略全解

项目风险并不全是坏事:它既包含可能带来延期、超支的威胁,也包含能带来成本节省、进度提前的机会。一套完整的项目风险管理流程,能帮团队从识别到监控形成闭环,而不是填一次表就归档、等出问题再救火。下面按识别、评估、应对、监控四个环节展开,并给出可落地的工具建议。

为什么项目风险管理总在救火

很多团队把风险登记册当成一次性文档:启动会填完就归档,之后不再更新;识别全靠少数核心成员的经验,人员一变动就出现断层;只防坏事,看不见能带来进度提前、成本节省的机会。这三类误区都会让风险管理变成救火,而不是提前准备。项目风险管理的核心是持续跟踪,登记只是第一步,不是终点。

项目风险管理的四个环节

风险识别:把隐藏风险找出来

风险识别是项目风险管理流程的起点,识别不全,后面的评估和应对都无从谈起。可以按照下面几个维度进行逐一排查:

  • 技术风险:方案可行性不足、系统集成冲突、技术选型失败。

  • 进度风险:任务延误、资源冲突、依赖链断裂。

  • 成本风险:预算超支、价格波动、范围蔓延。

  • 人员风险:关键岗位离职、协作障碍、技能缺口。

  • 法律合规与市场风险:政策变动、需求变化、竞争加剧。

研发项目通常能想到技术风险,但人员风险和合规风险容易被放到最后才考虑。

三类常用识别方法各有适用边界:

  • 头脑风暴法:适合启动期,召集跨职能成员讨论,前提是主持人能让大家畅所欲言。

  • 检查单法:基于历史经验和知识库整理清单,适合同类项目快速扫描,局限是覆盖不了新场景。

  • WBS分解法:按工作分解结构逐项过一遍,适合找执行层面的延误和依赖问题。

三种方法不建议只依赖一种,组合使用覆盖更全。

研发项目要特别留意三个场景:技术选型失败发生在中后期、关键人员离职造成知识断层、需求蔓延打乱交付节奏。比如某银行核心系统升级项目,未及时识别供应链风险,关键硬件交付延误,导致整体延期数月、追加成本明显上升。若前期建立系统化的识别机制,大部分损失本可避免。

风险评估:用概率-影响矩阵排序

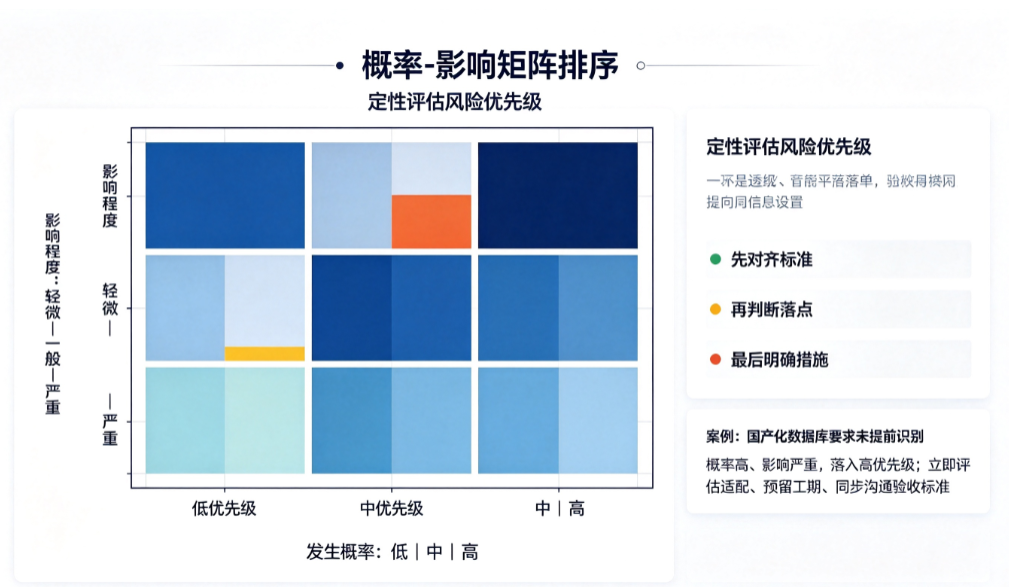

概率-影响矩阵是定性评估的常用工具。横轴为发生概率,按低、中、高三档划分;纵轴为影响程度,按轻微、一般、严重划分。定性评估不是把两个数相乘,而是看风险落在哪个交叉格,据此确定优先级:概率越高、影响越大,优先级越高。例如,严重且概率高、严重且概率中,都落在高优先级;轻微且概率低、轻微且概率中,落在低优先级。

风险落在高风险区的需立即制定应对措施,低风险区的纳入观察清单即可。分级标准要在启动时与干系人达成一致,否则不同人对同一风险会得出不同判断。想用数值排序时,可给概率和影响分别赋分再相乘,这属于半定量做法。蒙特卡洛模拟等定量方法只适合数据充足、对精度要求高的项目,小项目不必强上。

举个例子:某项目合同要求采购国产化数据库,但实际开发一直基于另一款数据库,团队在研发进入中后期才得知要求。把这条风险放进矩阵判断,它的发生概率偏高、影响程度严重,落点在高优先级区间。处理方式是立即启动适配评估、预留工期,并同步与客户沟通验收标准。评估结果要落到登记册,明确评估人和日期,后续评审时对照更新。

风险应对:威胁与机会的六种打法

威胁应对有四种:规避(换成成熟方案)、转移(保险、外包)、减轻(提前采购、增加测试)、接受(低概率低影响)。机会应对对应四种:利用(提前锁定优惠报价)、分享(联合研发分担投入)、增强(加大推广扩大收益)、接受(顺其自然)。两者都要写进登记册并指定责任人,否则只停留在会议讨论里,不会转化成成果。

应急预案要把四件事提前定好:触发条件、执行步骤、责任人和所需资源。风险真正发生时直接按预案执行,不用临时争论怎么办。

风险监控:让管理动作融入日常

风险登记册的必备字段包括:描述、类别、概率、影响、等级、应对策略、责任人、状态。建议每周评审一次,与周例会合并;重大风险设触发条件,状态一变立即更新。

周期性评审负责日常跟踪,触发式评审应对里程碑、需求或人员变化。项目收尾时做风险复盘,把哪些风险发生了、哪些应对有效、哪些识别遗漏沉淀进知识库,下次直接复用,而不是让案例库建了几年没人打开。

项目管理工具如何支撑落地

专业工具的实现大致分两类。禅道把风险作为原生对象管理,可与需求、任务、缺陷关联,在项目看板里直接查看,形成统一视图。Jira 以 issue 为核心,做风险管理通常自定义一个风险问题类型或风险字段,再用工作流跟踪状态;Asana 以任务和时间线见长,风险一般靠自定义字段和视图标记,缺少开箱即用的风险模块。

Trello 这类看板工具适合把风险当卡片做轻量跟踪,但字段和流转能力有限。工具只是载体,核心仍是流程被执行。

选型优先看能否与现有工作流衔接:禅道适合需要原生风险对象、并与研发流程联动的团队;Jira 适合已深度使用 Atlassian 生态、愿意自行配置的团队;Asana、Trello 更适合以任务协作为主、风险较轻量的场景。

常见问题

小团队要做风险管理吗? 需要,但可精简。一份风险清单、每周过十几分钟,就能避开大部分延期和返工。

评估一定要打分量化吗? 不必。打分是为了排序,高、中、低三档同样能排优先级。

应对策略怎么选? 先看风险等级,高概率高影响优先规避或转移;再看成本,应对成本高于风险损失时接受更划算。

工具一定要换新的吗? 不必。如果团队已经用某一平台管理日常研发,优先看该平台是否具备风险模块,而不是另起炉灶。

项目风险管理不是一次性的文档工作,而是贯穿全程的持续动作。把流程落到日常节奏里,下一次遇到不确定性时,你手里有清单、有预案、有数据,而不是只能救火。

文章标题 :项目风险管理必备:风险识别、评估与应对策略全解 ,发布者 :项目管理研究院

已经是第一篇了
上一篇
项目计划怎么写?5步教你制定可落地的项目计划
下一篇 2026年08月18日 10:58

相关推荐

  • 项目质量管理全解析:如何确保交付物达到预期标准

    深度解析项目质量管理:如何通过规划、保证、控制三大流程,结合CMMI、敏捷等方法论与禅道等工具,将模糊的验收标准转化为可检验条目,确保交付物高质量达标,有效降低返工风险。

    项目管理研究院  2026年08月18日
  • 项目进度管理:甘特图、里程碑和关键路径实操指南

    项目进度管理怎么做?本文结合实操案例,深度解析甘特图绘制、里程碑设置与关键路径算法,助你告别排期靠感觉,实现从任务拆解到延期纠偏的闭环管理。

    项目管理研究院  2026年08月18日
  • 项目计划模板分享:项目经理必备的6张计划表

    告别无效收藏,项目经理必备的6张项目计划表模板详解。从项目章程到变更管理,掌握老板看得懂、团队用得上的计划制定方法,提升项目管理效率。

    项目管理研究院  2026年08月18日
  • 新手入门:项目管理核心概念一篇文章讲透

    项目管理入门必读!用一场年会案例讲透项目与运营的区别、五大过程组、范围时间成本铁三角及风险管理。提供新手学习路径与工具选择建议,帮你把不确定的事变成可落地的结果。

    项目管理研究院  2026年08月18日
  • 项目计划怎么写?5步教你制定可落地的项目计划

    项目计划怎么写?本文用5个步骤教你制定可落地的项目计划,涵盖SMART目标设定、范围管控、任务拆解、里程碑设置和风险预案,告别虚空的排期表,产出真正能指导执行的计划。

    项目管理研究院  2026年08月18日
