很多团队的效能建设,是从一块看板开始的:需求流转、缺陷趋势、迭代燃尽一应俱全,每周固定导出、固定汇报。几个月过去,交付节奏却没有明显变化,会上的时间仍然被"这个数从哪来的""口径怎么和我这边不一样""这个指标到底说明什么"占满。
问题通常不在数据本身,而在于顺序做反了。不少团队先采购效能管理工具,再往上堆指标,最后才回头想"我们到底要解决什么",于是数据与决策之间始终隔着一层:报表在增长,判断力没有增长。
这篇文章想给出一条可执行的落地顺序:定义问题 → 跑通 3 个结果指标 → 统一口径 → 定位瓶颈 → 再谈模型与研发效能看板的呈现。下面先说清楚,为什么这套顺序不能颠倒。
一、为什么先谈指标,后谈模型与看板
"顺序做反了"这句话如果不解释清楚,容易被理解成"不要模型、不要看板"。恰恰相反,本章只谈顺序背后的判断,暂时不给指标清单。
1.1 度量服务于决策,不是服务于报表好看
度量的目的,是让一个具体决策有依据:要不要给这条线加人、要不要把并行的需求砍掉一半、要不要暂停新功能去还技术债。凡是回答不了这类问题的数字,都只是记录。
反面情况很常见:指标做得很全,趋势图画得很齐,但从上线到现在,没有任何一件事因为这些数字被改动过。报表于是变成定期生产的文档,产出的不是判断,而是工作量。
判断标准可以很简单:一个指标如果连续两个迭代都没有引发任何行动,就该重新审视它是否还值得留在看板上。留不住行动的指标,加得越多,看板越沉默。
1.2 先有问题的三个前置条件
在挑指标之前,有三件事必须先明确。
第一,要解决的问题是什么。交付不准时、质量波动、人力分布不清,从中挑一个起步就够;三个同时抓,往往等于一个都没抓住。
第二,指标的使用者是谁,他看完要做什么决定。给研发负责人看的,和给项目群负责人看的,不该是同一套数字。
第三,数据能不能拿到、口径能不能统一。拿不到、对不齐的数据先不定义,否则只会变成一场关于定义的争论。
三条里有任何一条没想清楚,先补条件,而不是先去补指标。
1.3 模型与看板的位置
模型的价值在于解释与扩展:当基础指标已经稳定,模型帮你把几个信号组合起来判断,或者把口径推广到更多团队。看板是呈现层,把已经可信的数字摆到需要它的人面前。两者都不是起点。
常见的倒序是这样的:先选模型,再按模型选工具,最后才去找问题。结果是模型里的每个字段都能填上数,可这些数解释不了团队当下的困境,于是每次汇报都要重新解释一遍数据,而不是用数据做决定。
顺序讲清了,接下来要回答的就是那个更具体的问题:到底先跑哪几个指标。
二、先跑通 3 个结果指标
结果指标的特点是直接回答"做到了没有",而不是解释"为什么"。建议优先跑通三个:按期率与交付周期、返工率、资源可视与负载。选择它们的逻辑并不复杂——效能度量指标的取舍标准,是能不能支撑一个当下的决策,而不是能不能让报表更完整。
2.1 按期率与交付周期:交付准不准时
按期率看的是承诺兑现情况:一个迭代或一个版本里,承诺交付的需求有多少按时完成。交付周期看的是从需求进入研发到可交付的时长,行业里也有按变更前置时间来统计的相近口径。
它回答的问题:团队的交付节奏是否稳定,延期是偶发还是常态。
它不回答的问题:延期卡在需求评审、开发、测试还是发布环节;也无法说明交付出去的东西质量好坏。
有一个统计陷阱需要提前堵住:改需求范围却不改承诺日期,按期率会被动虚高。因此口径中必须写清楚范围变更如何处理——是重算承诺,还是把变更后的需求单列统计。
2.2 返工率:质量稳不稳
返工率指的是交付后因为缺陷或需求理解偏差导致的重复工作占比,也可以用变更失败率、缺陷返工工时等口径替代,关键是要固定其中一种。
它回答的问题:交付出去的东西是否需要反复回炉,团队有多少精力消耗在返工上。
它不回答的问题:返工是需求阶段引入的还是编码阶段引入的。要定位到这一层,需要更细的过程数据,结果指标做不到。
最容易出现的误用,是把返工率直接挂到个人身上。一旦这么做,理性选择就变成"把缺陷记到下个迭代",数字会变好看,问题只是被推迟,而不是被解决。
2.3 资源可视与负载:过程健康不健康
这一层看的是人力投入分布:人在哪些项目、哪些需求、哪些缺陷上,是否存在长期超负荷,或者长期空置。
它回答的问题:人是不是被摊在太多并行事项上,资源冲突是否已经成为常态。
它不回答的问题:单看负载高低判断不了效率,高负载不等于高产出,低负载也不必然意味着浪费。
需要提醒的是,这一层要避免滑向工时监控。一旦数据被用来盯人,填报就会变形,后续所有分析都建立在失真的输入上,这一点第五章还会专门展开。
2.4 三个指标的边界与相互关系
把三个指标的边界放在一起看,组合价值会更清楚:
|
指标
|
回答什么
|
不回答什么
|
|---|---|---|
|
按期率与交付周期 |
交付节奏是否稳定、延期是否常态 |
卡在哪个环节、质量如何 |
|
返工率 |
交付物是否需要反复回炉 |
返工由哪个阶段引入 |
|
资源可视与负载 |
人力分布是否失衡、冲突是否常态 |
效率高低、产出多少 |

三个指标同时变差,说明问题已经比较系统;彼此之间出现背离,比如按期率上升但返工率同时上升,才是真正需要拿出来讨论的信号。
这里需要一个明确立场:在这三个结果指标跑通之前,扩展模型和加厚看板都属于提前投入,因为团队还没有一套可信的数字来判断改进是否真的发生。
三、统一口径:比指标数量更重要的事
上一章解决的是"看哪几个",这一章解决的是"同一句话是不是同一件事"。
3.1 口径分歧的典型场景
效能度量指标的口径分歧,往往出现在看起来很基础的词上:什么算一次交付,是构建成功、部署完成还是真正发布;什么算一个缺陷,测试提的和线上发现的算不算同一类;交付周期的起点,从需求创建算起还是从进入排期算起。
后果很直接:两组口径不同的数据放在同一张图上,趋势的差异可能只是定义的差异,比较结论天然不成立。争论到后面,大家争的其实不是数据,而是定义。

3.2 把散落的数据串起来
更麻烦的是数据本身散在多个地方:需求在工具里,缺陷在表格里,工时在另一套系统里,凑一个数要翻半天。这种情况下,即使口径写成了文档,也依旧依赖人工对账。
串接的思路是建立关联:需求编号与任务、缺陷、代码提交、发布记录彼此挂上关系,才能回答"一次延期到底卡在哪一段"。以禅道这类覆盖需求、任务、缺陷、工时的一体化研发管理平台为例,数据同源之后,口径可以固化在系统里,而不是固化在某个人的 Excel 里。这里提到工具,只是为了说明数据串得起来这件事,而不是功能清单。
3.3 连续统计 2~4 个迭代建基线
有了口径,下一步是知道自己现在在哪。建议固定口径、固定周期连续统计 2 到 4 个迭代,形成一条基线,期间不要修改定义。
基线的作用是提供参照:没有基线,任何目标值都是拍出来的。基线稳定之前,也不建议做跨团队的横向对比,因为各团队的口径很可能还没对齐,比出来的只是统计习惯的差异。
单点数据没有讨论价值,趋势才有。
3.4 口径统一之后,才轮到看板怎么呈现
到这里,三个结果指标有了口径,也有了基线,"快不快、稳不稳、健康不健康"基本可以说清楚了。接下来自然会出现下一个问题:如果结果不理想,究竟是慢在哪一段、堵在哪个环节。

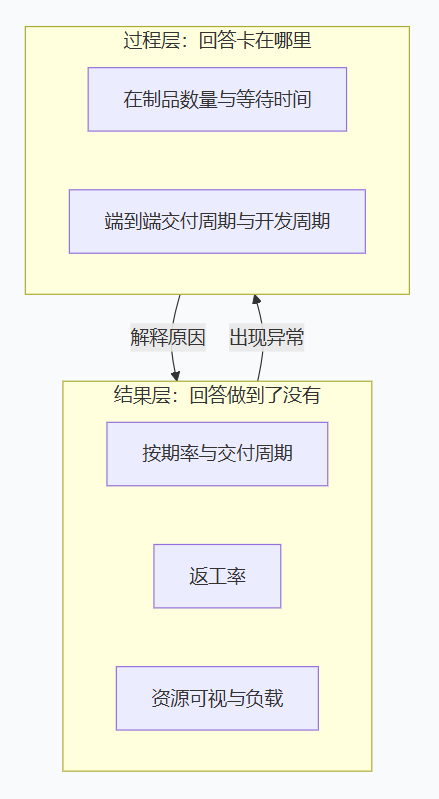

四、知道"快不快"之后,再定位"卡在哪"
结果指标能说明是否达成,但不能指出瓶颈位置。这一章补的正是这块空白。
4.1 结果指标留下的空白
按期率和交付周期会告诉团队"慢了",但不会说明慢在需求排队、评审等待,还是发布环节积压。这两类原因需要完全不同的动作:前者可能要砍并行,后者可能要简化流程。
引入流动效率指标有一个前提:结果指标已经跑通并且有基线。否则定位出来的瓶颈没有参照,也无法判断改进是否有效。
4.2 流动效率信号:在制品数量与等待时间
这一层常用的信号包括在制品数量、等待时间、端到端交付周期和开发周期。行业内常说的 WIP,指的就是在制品数量,即同一时间处于进行中的需求或任务数量;等待时间看的是事项从就绪到被处理之间的空档;端到端交付周期覆盖从提出到上线的全过程,开发周期只覆盖编码到提测这一段。

4.3 典型信号怎么读

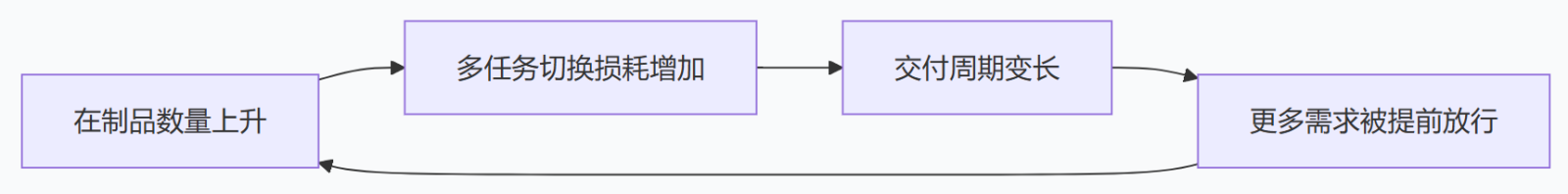

信号一:在制品数量高,同时交付周期变长。这通常说明并行需求过多,人在多个任务之间切换,切换损耗把时间吃掉了。
信号二:开发周期短,但端到端交付周期长。这说明等待主要发生在排期、评审或发布环节,编码本身不是瓶颈。
读法上要先看组合信号,再落到具体环节。单一指标的变化可以有很多种解释,组合起来才指向一个相对可靠的判断。
4.4 这一层什么时候该引入
判断条件有三个:结果指标已经有基线,团队已经就口径达成一致,并且"卡在哪"已经成为真实的争议——大家确实因为不知道瓶颈在哪,而无法决定下一步做什么。
反例也很清楚:结果指标都没跑通就急着上流动效率看板,图会越做越细,但没人知道看它要做什么决定,最后只是多了一块没人看的看板。
五、看板与工具:呈现层不是起点
前四章解决了看什么、怎么算、卡在哪,这一章收束到"怎么呈现、用什么承载"。
5.1 效能看板没人看怎么办
遇到"研发效能看板没人看怎么办"这个问题时,多数团队的第一反应是改样式、换配色、加图表。但更常见的原因不是样式,而是这块看板没有对应任何决策——看的人不知道自己看完要做什么。
可行的做法是做减法:一块看板对应一类使用者、一个决策场景。给研发负责人的看板围绕交付节奏与瓶颈,给项目群负责人的看板围绕跨项目资源冲突,两者不必合成一张大屏。

5.2 指标为什么会失真
指标失真最常见的原因,是被用于个人排名和考核。一旦数字与个人评价挂钩,很快就会演化成刷数据:把需求拆小让完成数变多,把缺陷推到下个迭代,优先处理容易统计的工作。数字变好看,真问题被掩盖。
因此需要一个明确立场:度量用于团队改进与流程决策,不用于个人排名。
替代方案是让指标进入迭代复盘——用数据确定一两个行动项,下个周期复验是否改善。指标的价值体现在它改变了什么,而不是它被看了多少次。
5.3 工具选型匹配团队规模与已识别痛点
大部分团队在挑选效能管理工具时,习惯先横向比功能,再看谁能覆盖得多。更稳妥的顺序是:先有痛点和口径,再看工具能不能承载这套口径。反过来做,就是让功能清单来决定团队该关注什么,最后买回来的能力大部分闲置。
判断维度可以集中在几项:团队规模,流程标准化程度,是否要求私有部署与数据安全,以及与既有工具的衔接成本。以禅道为例,一体化平台的价值主要体现在数据同源上——需求、任务、缺陷、工时在同一处沉淀,口径更容易固化,也更容易追溯一次延期的完整链路。这里不做工具排名与功能对比,选型结论应当由团队自己的痛点清单决定。
5.4 从试点到机制
试点阶段靠人推动,机制阶段靠流程维持。做法是固定统计节奏与口径,把复盘结论写进流程规范:哪些指标每周看,出现什么信号由谁跟进,跟进结果在哪里复验。
机制化之后,才谈扩张指标范围。顺序反过来,口径会随着人变动,前面建立起来的可比性会一点点流失。
六、收束:一条可执行的落地顺序
把前五章的判断压缩成一条可以带走、可以复述的顺序。
6.1 五步顺序回顾
第一步,定义要解决的问题与指标使用者。
第二步,跑通 3 个结果指标:按期率与交付周期、返工率、资源可视与负载。
第三步,统一口径,并连续统计 2 到 4 个迭代建立基线。
第四步,用流动效率信号定位瓶颈,通常从在制品数量与等待时间入手。
第五步,再考虑模型扩展与研发效能看板的呈现,工具选型匹配已经识别出来的痛点。
6.2 下一步行动
可以从三件小事开始:选一个当前最痛的问题,定下三个指标的口径并写成一句话,约一次以数据为依据的迭代复盘。
再回到开头的判断:效能管理工具承载的是数据,效能度量指标承载的是判断,顺序不能颠倒。报表变多本身不解决问题,交付节奏发生变化才是结果。
文章标题 :效能管理工具怎么看数据:先跑通 3 个结果指标,再谈模型与看板 ,发布者 :项目管理研究院
