研发项目经理的日常往往陷入找人与找信息的死循环:信息不透明导致反复确认,沟通过程又加剧信息碎片化。以晨会为例,常因进度未同步而被迫临时多方核实,大量时间由此耗散。这笔时间账该算在个人管理还是信息结构上?
核心问题不在个人时间管理,而在信息没有统一归口——找人与找信息互为因果,排期工具救不了结构断点。
一、一天的真实时间账:三个场景里的循环
(一)晨会前:想找信息,必须先找人
晨会是每天的第一个节点,却是信息收集最费劲的环节。计划9点半开晨会,9点20开始准备,翻聊天记录、看任务列表、核对昨天的日报,发现提测结果还没更新。要摸清真实进度,绕不开一个个去问。
信息一旦缺位,找人就成了前置动作。于是,本该用于梳理和准备的半小时,就这样消耗在反复确认与碎片化检索的叠加之中。晨会还没开,精力已先被磨掉一层。
(二)跨部门协调:多方口径对不上,整块时间被切走
晨会能把产品、开发和测试拉到一起,但真正的跨部门协调发生在会后。上午10点到12点,可能要经历三轮确认:产品经理说要调整接口字段,测试负责人问改完的版本什么时候提测,运维同事在催环境什么时候能转交。每个问题都需要约人、等人回复、再同步给下一环。

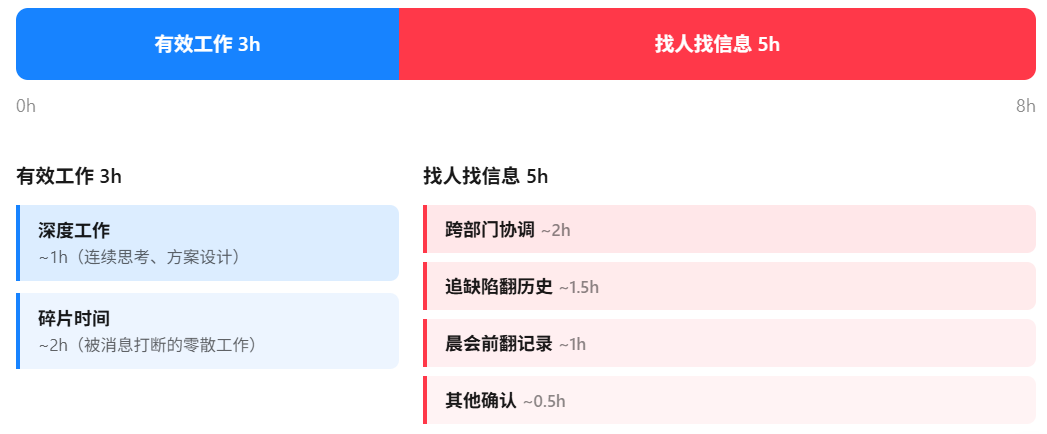

由于各方缺乏共同的信息视图,每个人手里的口径都不一样,拉齐资源的过程便成了对整块时间的无情切割。一天里至少有一到两次这样的事件,每次都悄无声息地吞掉一两个小时,且几乎无法压缩。
(三)下午追缺陷:历史背景查不到,口头答复又变新碎片
下午以为能做点正事,上线前的缺陷状态又把人拉回去。测试同事在群里报了三个 Bug,指给不同的开发人员,但没人更新状态。挨个问完发现有一个已经改好了,两个还在排查。历史需求背景也查不到,上个版本的决策记录在离职同事的交接文档里,交接文档又只写了一半。
这一环的本质是追缺陷修复状态和问需求变更背景。 找信息最后又变成新一轮找人。
多数被占用的时间不是做出来的,是找出来的。 找人、找信息互为大头,而且循环加剧:上午在群里没找到进度,下午就得找人补上;下午找人得到的口头答复,转头又变成新的信息碎片。

二、循环的根因:信息流的三个断点

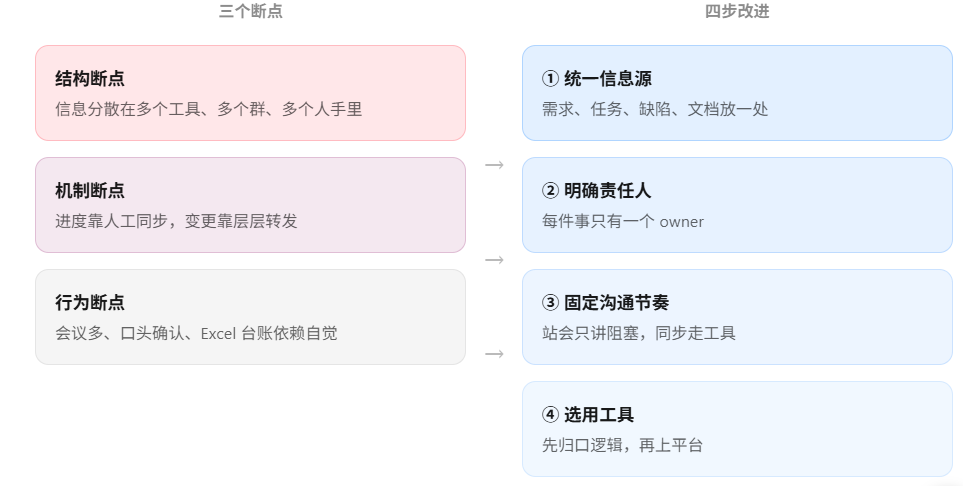

为什么找人和找信息会循环加剧?把成因拆开来看,是三个层面的断点在同一条链路上叠加。
(一)结构断点:信息分散在多个工具、多个群、多个人手里
信息分散在各处:
-
需求在A系统
-
任务在B表格
-
缺陷在C平台
-
文档在群里
-
消息在聊天记录里
想拼出完整项目视图,要在多个工具间切换。这是找人和找信息循环的起点,也是个人时间管理救不了的部分。
(二)机制断点:进度靠人工同步,变更靠层层转发
需求变更靠口头转告,开发还在按旧版本排期;任务状态靠当事人手动更新,更新一延迟,信息就失真。人工同步的每一次延迟,都会转成别人的一次找人。信息链上任何一环断裂,整条链都要重新对齐。
(三)行为断点:会议多、口头确认、Excel 台账
会议的本意是同步信息,结果又制造新的信息差。会上的结论没人记录,下次继续问;口头确认省了当下记录的时间,却制造了之后更多找人的时间;Excel台账的更新依赖自觉,更新一旦延迟,信息就失真。
从影响排序看:信息分散是根因,解决它之后,变更多半有记录、进度天然可查、口头确认自然减少。只优化其他任一项,循环依旧存在。

三、时间被吃掉之后,谁在承担后果
(一)对项目经理:整块时间被切碎,计划形同虚设
深度时间被“回消息—拉群—对口径”切成一截一截,能连续思考两个小时的工作日几乎没有。表层看是时间管理问题,结构层看是信息流断裂。时间一碎,原来的排期就是摆设。
(二)对团队:等待确认的阻塞和重复汇报
上下游互相等一句话确认,每个人都在做进度同步这个重复动作:
-
开发等产品确认需求
-
测试等开发交付
-
运维等测试放行
等待占用的时间,比真正干活的时间还长。
(三)对组织:交付延期、缺陷遗漏、经验断层
项目延期往往不是任务重,是确认链条长。信息随人员流动流失,换人后要重新找人、重新找信息,成本重复支付。缺陷遗漏也和信息不完整有关——测试不知道需求变更的完整影响范围,就漏测了场景。
四、改进方向:从减少找人找信息开始
(一)建立单一信息源:需求、任务、缺陷、文档放一处
核心动作是让所有信息进同一条链路,状态变化自动可见,不用问人也能拿到当前口径。这就要求需求、任务、缺陷、文档放在同一个平台里,而不是各玩各的。项目管理工具的价值正在于此。
(二)明确信息责任人:每件事只有一个 owner
每项需求、任务先定谁更新状态、谁答复口径,找不到信息时知道找谁。责任人不清,是找人找信息的直接触发器。信息本身不需要集中到项目经理手里,但责任必须明确到人。
(三)固定沟通节奏:每天 10 分钟站会,只讲阻塞
站会问“今天要什么支持”,不汇报流水账;同步类信息走工具,不占会议。周会聚焦决策,不是复述进度。这样才能让会议回到决策和协调的本质,而不是成为新的信息碎片来源。
(四)改进手段的杠杆排序:先建源,再定人,后控节奏
改进步骤应按顺序推进:
-
统一信息源
-
明确信息责任人
-
固定沟通节奏
-
选用工具
没有统一信息源,责任人无从维护;没有责任人,节奏再固定也还是得找人;工具只是载体,前提是归口逻辑先理顺。
(五)工具的适用条件:先归口,再上工具
工具不是万能解。团队规模小的时候,一个共享表格加固定沟通节奏就够用;规模上来、跨部门协作多时,才值得引入专业项目管理平台。引入平台前对齐:团队规模、交付节奏、私有化/信创要求。支持需求、任务、Bug、文档同一链路的研发管理平台,可减少晨会前跨系统核对;是否引入须先完成归口设计,而非先买工具。
结语
回到开头那个晨会前翻三个群的场景。改进之后的状态是:晨会前打开统一的信息平台,得到的是各任务的最新状态,不用再挨个找人核对;跨部门协调时,接口口径有历史记录可查,不需要反复确认。晨会前若能在统一平台看到任务最新状态,通常可少做一轮私聊确认;跨部门协调有历史记录可查,也减少重复拉会对口径。
研发项目管理的提效,不是把自己的时间排得更满,而是让信息一次到位。找人和找信息的次数降下来,项目推进自然快起来。
FAQ
Q1:研发项目经理一天都在干什么
在开会、找人确认、追进度、翻信息之间切换。用一句话概括:把分散的信息和分散的人对齐到同一个目标上。开会和找人是手段,目标是让团队每个成员都能拿到一致且最新的信息。
Q2:小团队也需要项目管理平台吗?
不一定。3–5人的小团队,一个共享表格加固定沟通节奏通常够用。当团队超过10人、跨部门协作变多、信息分散到3个以上工具时,才值得考虑引入统一平台。先解决归口逻辑,再上工具,顺序不能颠倒。
Q3:团队不愿更新状态怎么办?
状态更新阻力通常来自更新成本高或看不到更新带来的收益。对策:
1.把更新动作嵌入现有工作流(如提测时自动触发状态变更),而不是额外增加步骤。
2.让更新后的信息真正被使用(如站会只读工具状态,不再口头汇报),形成正向反馈
Q4:项目经理如何减少无效沟通
让信息在工具里流动,而不是靠人去搬运。沟通只留两类:决策讨论和异常升级,其余走记录。需要反复口头确认的信息,说明没有沉淀到该去的地方。
Q5:研发团队协作效率怎么提升
先看信息流断点在哪,再谈工具和流程。判断标准:如果同一个问题被问超过两次,说明信息没有沉淀。把这些问题作为优先解决的断点,效率和协作顺带就上来了。
附:可执行检查表(每日版)
|
时段 |
动作 |
完成打钩 ☐ |
|
晨会前 |
打开统一平台检查各任务最新状态,不翻群聊记录 |
☐ |
|
确认昨天所有任务状态已更新(未更新则@责任人补录) |
☐ |
|
|
用10分钟站会只问"阻塞项",不汇报流水账 |
☐ |
|
|
工作日中 |
跨部门协调前,先在平台查一遍历史记录 |
☐ |
|
变更加口头确认后,立刻沉淀到平台 |
☐ |
|
|
同问题被问第二次——记下来作为信息断点,安排归口 |
☐ |
|
|
下班前 |
检查当日所有沟通中有无未沉淀的决策 |
☐ |
|
确认各任务owner已更新当天状态 |
☐ |
|
|
统计今天"主动找人的次数",比昨天少即为进步 |
☐ |
文章标题 :研发项目经理的一天: 时间多半耗在找人与找信息 ,发布者 :项目管理研究院
