一个 SaaS 项目走到开发中期,开发人手不足、预算消耗过快、测试环境还没到位,上线时间一改再改。这类场景在项目里经常出现。
根子往往不在执行力,而在资源管理没跟上。
项目资源管理要解决的,就是人、财、物、时间四类资源的统筹问题,核心是处理它们之间的牵制关系。
下面以一个软件交付项目为例,从资源预测、规划、分配到监控调整,走一遍完整过程。
一、先看清人、财、物、时间是怎么互相牵制的
1. 加人就要加预算
人力成本通常占项目预算的大头。每新增一名成员,当月工时成本、管理成本都会同步上升。外包和自研的取舍也在这里:外包单价高但进退灵活,自研稳定但占用编制。这是人力与资金最常见的权衡。
2. 压缩工期可能牺牲质量
赶工通常靠加班或加人解决,人力成本上升的同时,测试覆盖也可能被压缩,缺陷风险随之升高。项目经理在处理时间决策时,要同时评估对成本和质量的影响,不能只盯交付日期。
3. 物资到货时间卡着任务排期
软件交付场景里,云服务器、测试设备、第三方License的到货时间直接影响任务安排。采购前置期没有纳入排期,就会出现人等货的空转,资源账面存在、实际用不上。我在多个项目里见过这种情况,开发团队到位后等环境,一周时间就悄悄流失。

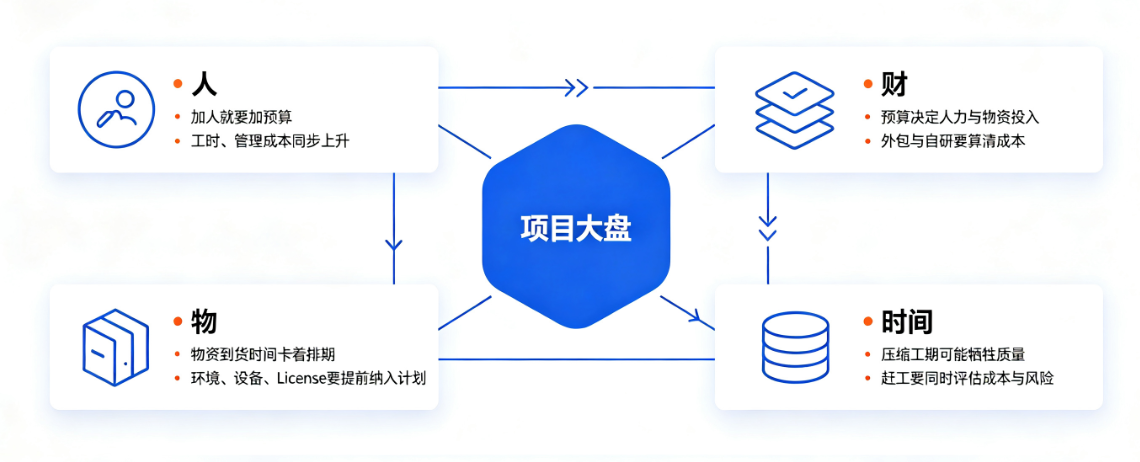

4. 四类资源共用同一个项目大盘
人的工时、花的钱、物料的成本和到货时间、时间节点的延误,最终都会反映到成本和进度上。先建立牵一发而动全身的认知,再谈具体怎么管,否则很容易按下葫芦浮起瓢。
二、第一步:盘点项目资源家底,先摸清手上有什么
人力盘点要列出团队成员、技能方向、熟练程度、当前任务和剩余可用工时,标注对外部顾问、外包人员的依赖程度,避免把不可控资源当成稳定产能。
资金盘点要明确已花费金额、剩余预算、已批准但未拨付的部分,区分刚性支出(人力、License)和可调节支出(培训、差旅、活动),为后续调整留出空间。
物资盘点要列出云资源、测试设备、代码托管、第三方API服务等必需项,逐项标注采购周期和到货时间。关键物资提前下单,不能等用到才发现没买。
时间盘点要画出项目里程碑和关键路径,标出每个节点的人力需求和资金需求高峰,同时识别项目自带的等待期(如需求确认、客户验收),这类时段可以用来缓冲或调配任务。
三、第二步:预测资源需求,制定项目资源计划
1. 按里程碑反推各阶段资源需求
用WBS(工作分解结构)拆出任务清单,结合历史项目经验估算每个阶段需要的人力和工时,再把估算结果与团队实际容量对比。这样做能提前识别哪些阶段会超载、哪些阶段有空闲,而不是等进度出现问题时才补救。
2. 预算留出应急空间
预算按底价加浮动区间编列,预留一定比例的应急费用,用于应对范围变更和突发支出。同时明确哪些支出可以后置、哪些必须前置,避免前期花完、后期没钱。
3. 物资采购提前排期
把采购前置期写入计划,与到货时间、任务开始时间联动。关键物资准备备选供应商或替代方案,降低断供风险。
4. 输出资源计划清单
一份可执行的资源计划包含五项要素:资源类型、数量、使用时间、来源、预估成本。计划需要与资金审批方和人力调配方确认,确认后作为执行基线,后续所有调整都以此对照。
四、第三步:分配资源,处理抢资源冲突
1. 按优先级排序,关键路径优先
资源不足时,按项目优先级和任务关键程度分配,先保关键路径、保里程碑。非关键任务可以后置,但不能靠牺牲关键任务来平衡。
2. 技能匹配与负载平衡
按成员技能与任务要求匹配,避免新手承担复杂模块、资深工程师被琐事占用。高负载成员的紧急任务要重新分配,防止过度集中形成瓶颈。
3. 多项目并行的资源协调
多个项目并行时,公共资源(测试环境、运维、资深工程师)要提前确定使用时段。用负载视图识别哪些资源被超额预订,及时协调错峰使用。
4. 资源缺口要主动向上沟通
资源不足时及时向领导汇报,说明负载率、延误任务数、预算消耗速度等数据。基于数据主动申请资源,比被动等分配更有效,这也是资源管理中容易被忽略的一环。
五、第四步:留出缓冲,持续监控与动态调整
缓冲时间要放在里程碑之间和关键路径末端,不压在每个任务上,单独标记管理。一旦缓冲被前期任务蚕食,后期风险应对就没有回旋空间。
实时监控要定期核对实际工时与预估工时、实际花费与预算、计划进度与实际进度。发现偏差及时介入,偏差小则微调,偏差大要重新评估资源计划。
偏差调整分两条路径:进度偏差大时,可增加人手、压缩后期非核心范围或调整里程碑时间;预算偏差大时,可控制非关键支出、调整采购计划、申请追加预算。每一步调整都留记录,避免反复修改、无据可查。
六、第五步:用项目管理工具让资源数据实时可见
资源统筹做到最后,拼的是数据可见性。没有实时数据,监控和调整都只能靠会议和表格,往往滞后半拍。
工时登记与负载视图是基础能力。成员按任务提交工时,系统自动汇总每个人的负载率,谁被过度分配、谁有空闲一目了然。以禅道为例,任务关联工时后,项目经理可直接查看成员负载分布,在任务分配时参考数据,而不是凭印象判断。
预算与进度跟踪要靠系统沉淀。预估工时与实际工时对比可以预警超支风险,看板、燃尽图、甘特图能反映计划与实际的偏差。在禅道中,需求、任务、Bug数据实时沉淀,进度与成本数据不需要手工汇总,能减少报表整理的时间。
报表支撑资源决策是进阶价值。人员负载、任务进度、缺陷密度、工时成本等数据沉淀后,可形成多维度报表。资源调配和向上汇报时用报表数据支撑,能减少凭感觉决策的情况。
七、资源统筹中最常见的四个坑
第一个坑是只盘人力,不盯钱和物资。只关注人手够不够,忽略预算消耗速度和物资到货时间,项目后期才发现钱、货都跟不上。
第二个坑是缓冲被前期任务吃光。预留的缓冲时间被前端任务提前占用,真正遇到风险事件时没有回旋余地。
第三个坑是拍脑袋调配,没有数据支撑。资源冲突时不看负载数据和成本数据,凭感觉调人,往往越调越乱。
第四个坑是问题捂到最后一刻才暴露。资源缺口和预算超支不及时上报,错过调整窗口,最后只能被动救火。
八、常见问题解答
项目资源管理具体怎么做? 先盘点人、财、物、时间四类家底,再预测需求并制定资源计划,按优先级分配,过程中留出缓冲、持续监控调整,最后用工具沉淀数据。这五个步骤构成一个循环,项目越复杂,循环的频率越高。
项目中途发现人手不够,怎么办? 先看负载数据,确认现有成员是否还有可调度空间,再考虑任务重排或外包,最后带着缺口数据向上申请资源。不要等进度崩了才汇报,那时调整成本已经很高。
多项目并行时资源互相抢,怎么协调? 给项目排优先级,关键项目优先;公共资源提前定好使用时段;用负载视图看清谁被超额预订,再统一协调错峰。资源冲突不能靠现场谈判,要有规则。
小团队有必要做项目资源管理吗? 有必要,但可以轻量化。用表格登记工时和预算、每周回顾一次就足够,重点是把先盘资源再排任务的习惯建立起来。管理力度匹配团队规模,不用照搬大企业的流程。
项目资源管理工具有哪些? 常见三类:通用办公工具做轻量任务协同、项目管理软件做全流程资源跟踪、专业资源管理工具做精细化调度。按团队规模和流程复杂度选择,先明确要解决什么问题,再选工具。
