研发项目管理工具的评审节点:三道评审怎么设

需求改了三轮,设计返工两轮,上线前才发现验收标准没谈拢。三道评审节点用于在不可逆动作之前拦截返工:需求评审守入口,设计评审守方案,交付评审守出口。下面讲清三者设在哪、评什么、通过标准怎么定。

一、评审节点是什么,为什么是三道

1. 阶段与关口的底层逻辑

门径管理流程(Stage-Gate,又称阶段门)由罗伯特·库珀在20世纪80年代提出,把产品开发拆成若干阶段,阶段之间用阶段门隔开。

阶段负责执行,关口负责决策,二者交替推进。关口须输出四种结果之一:继续、修正、搁置、终止。

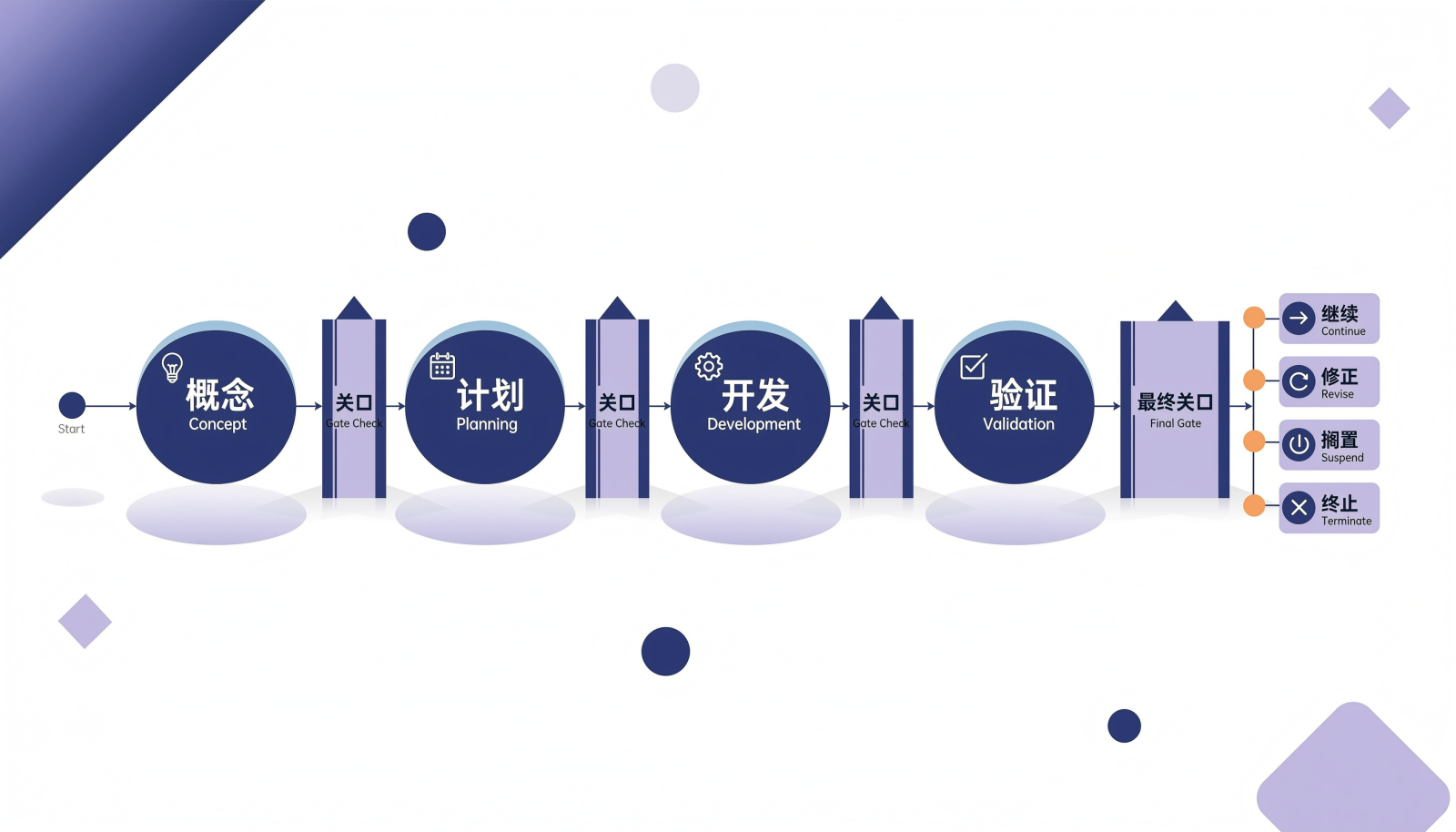

阶段与关口交替推进、关口输出继续修正搁置终止四种决策的结构信息图

2. 三道评审为什么覆盖研发主线

研发流程有三个难以回头的拐点,在其之前各设一道评审:需求定型前挡住理解偏差,方案定型前挡住设计与接口错误,成果交付前挡住质量与验收缺口。

风险越靠前拦截,改动代价越低,三道评审依次守入口、方案与出口,上一道的输出即为下一道的输入。

二、三道评审分别设在哪、评什么

1. 需求评审

需求进入排期之前,把需求文档提交相关方检查,发现错误、遗漏与二义性。新增与变更需求都需重新评审。

参与方包括产品与业务方、开发、测试,必要时加入设计与运维。

评审确认需求是否完整、无歧义、可验证,范围与优先级是否明确;产出为评审通过的需求条目、验收标准、优先级与排期结论。

通过标准是每条需求都有可验证的验收标准,范围与优先级一致。原始需求从需求池进入评审,需求评审通过后才进入排期,避免开发中途被改口。

2. 设计评审

开发启动之前,对技术方案做可行性分析,覆盖模型设计、接口约定、流程编排与影响范围。

参与方包括技术负责人或架构、开发、测试、产品,复杂需求补充相关系统负责人。

评审确认方案是否可行、接口与上下游是否对齐、变更点是否清楚、工期是否可信;产出为方案文档、风险清单与工期评估。

通过标准是关键接口上下游确认,依赖与风险有应对,方案能支撑验收标准。复杂需求须产出方案文档并指定技术负责人,方案变更超出约定范围时重新评审。

3. 交付评审

发布之前,检查交付物是否满足验收标准、Bug与风险是否可控、出问题能否回退。

参与方包括测试、开发、产品与业务方、运维。

评审确认验收标准是否达成、遗留Bug是否可控、上线与回滚方案是否就绪;产出为测试与验收结论、遗留Bug清单与回滚路径。

通过标准是必修Bug清零或有明确处理,验收用例通过,回滚路径可用。交付评审允许有条件通过,条件须当场落成行动项,回滚方案需在会上说明;未取得交付评审结论,不得发布。

三道评审的分工可用一张表对照。

评审触发时机核心问题主要输出物
需求评审需求进入排期前需求是否清楚到可以开发需求条目、验收标准、优先级
设计评审开发启动前方案与接口是否可行且对齐方案文档、风险清单、工期评估
交付评审发布上线前成果是否达标且可回退测试验收结论、Bug清单、回滚方案

三者都发生在不可逆动作之前,区别在各自盯住的问题。

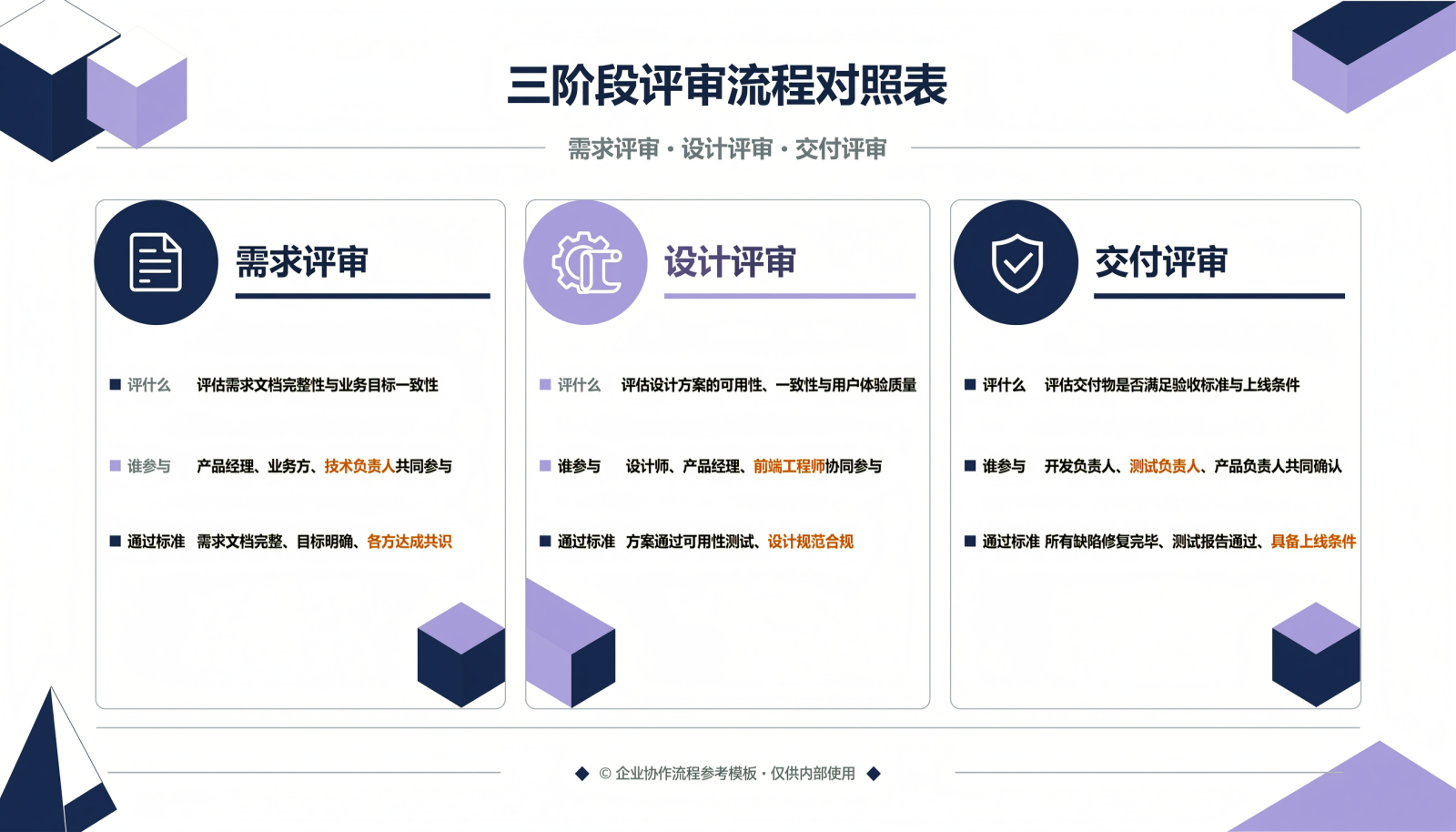

需求评审、设计评审、交付评审的评什么、谁参与、通过标准对照信息图

三、每道评审怎么设才不走过场

1. 通过标准要可衡量

把标准写成可判断的指标,覆盖质量、进度与风险三类,例如验收用例通过率、必修Bug数量、关键接口确认状态。标准须在项目启动时确定并获相关方认可,并写明不通过的条件。

以交付评审为例,可定为必修Bug为0、验收用例全部通过、回滚流程演练通过。评审产出也可量化,腾讯《2025腾讯研发大数据报告》显示,代码评审引入AI预审后有效问题检出量增长44%(腾讯,2025年)。

2. 角色、决议与决策权限

组织者负责准备与主持,决策者掌握资源与优先级,并有权调整资源与排期。

每道评审须输出明确决议,从继续、修正、搁置、终止中选一个,不得以会后再议收场;决议与关键理由形成纪要留档。

3. 会前评审包与会前沟通

评审包围绕通过标准组织,一般包括结论摘要、核心交付物、遗留问题与下一步计划。

评审人提前阅读,组织者就关键分歧做会前沟通;会议按结论摘要、交付物确认、分歧讨论、决议四项推进。

4. 会后闭环

有条件通过的结论须拆成带责任人和截止时间的行动项,逐条跟踪关闭。

行动项关闭情况纳入下次评审回顾。

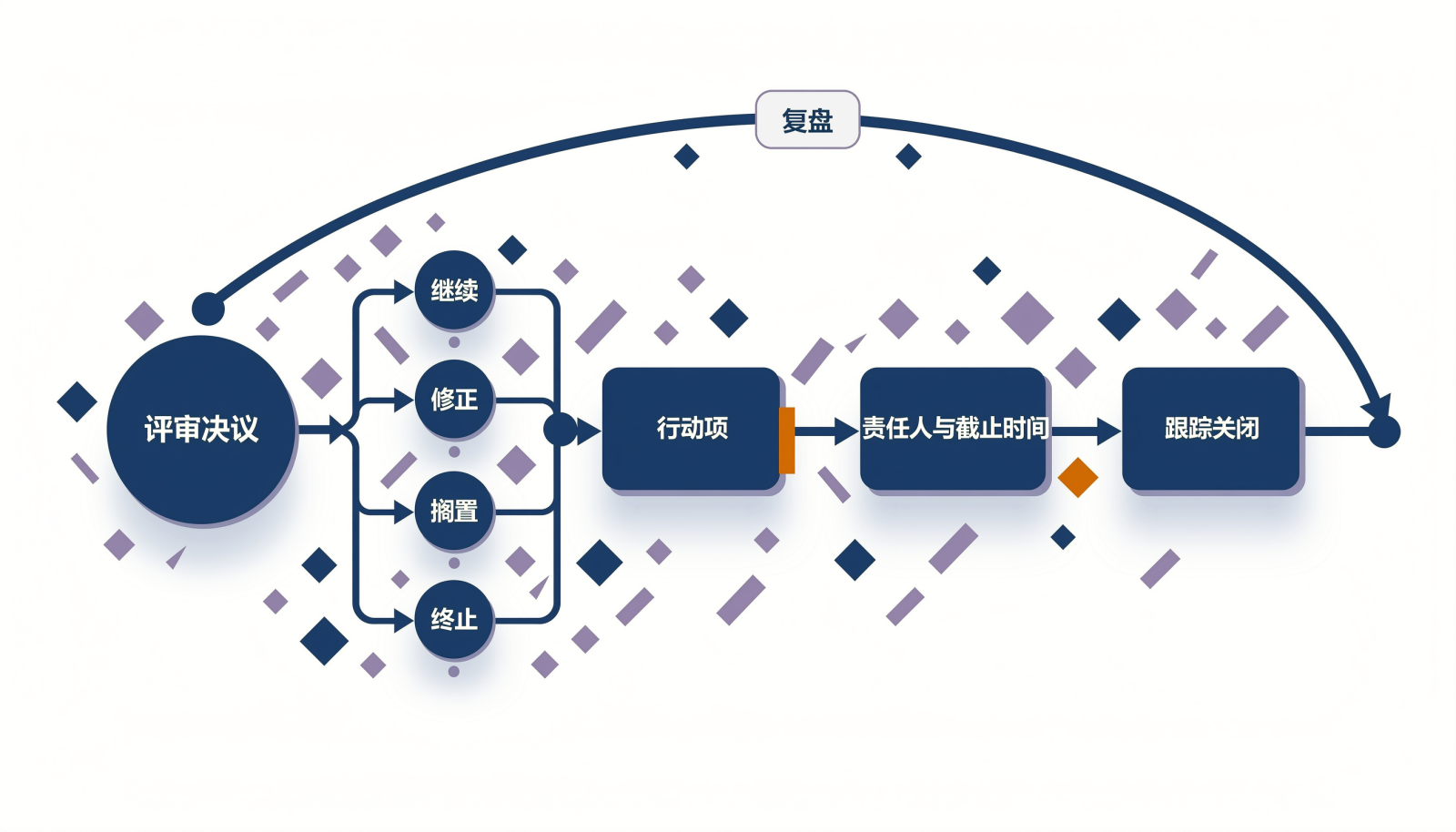

评审决议到行动项跟踪再到复盘的闭环信息图

四、让评审节点在研发项目管理工具中可追溯

节点会随人变动,需在流程中固定下来。

1. 节点与状态可视化

把三道评审设为项目管理流程中的固定节点与状态,需求进入评审、通过后才允许流转到开发或发布。

节点状态下明确责任与阶段,状态变更记录时间与操作人。

2. 记录留痕与复盘

评审结论、行动项与遗留Bug沉淀为可检索记录,并与需求、Bug关联,减少人工核对。

记录纳入研发效能复盘,便于追溯当时的判断依据。

五、常见问题解答

1. 敏捷开发两周一个迭代,还要设三道评审吗

要,但要轻量化。迭代内保留需求与交付两个决策点,把设计评审并入迭代内的技术方案确认,用清单代替长文档,按迭代节奏收敛。

2. 评审会议开多久、邀请哪些人最合适

时长服从决议,能当场形成结论即可,不必为凑流程拉长会议。参会人覆盖需要拍板的角色与被结论影响的角色,无关人员不必到场。

3. 远程和异地团队怎么开好评审会

提前分发评审包并给足阅读时间,把分歧放到会前一对一沟通;会上同步交付物,按结论摘要、分歧讨论、决议三步推进,减少信息差导致的返工。

4. 五到十人的小团队怎么设评审节点

可精简形式,把需求与设计合并为一次方案评审,但需求入口和交付出口两道不省;用统一模板与通过标准替代复杂流程,一人可兼任多角色,评审与执行保持分离。

文章标题 :研发项目管理工具的评审节点:三道评审怎么设 ,发布者 :项目管理研究院

项目管理系统的进度基线:计划与实际偏差怎么算
上一篇 2026年10月14日 11:38
项目管理平台从单项目扩到多项目,会先卡在哪三步
下一篇 2026年10月14日 11:38

相关推荐

  • 支持国产数据库的项目管理系统怎么迁移历史数据:字段与编码兼容

    面向正在做信创国产化替换的研发与运维团队,梳理项目管理系统历史数据迁移中字段与编码兼容的完整路径:从字段清单与数据基线准备,到五步迁移路线、字段类型映射、字符集与编码统一、分页与自增等高频语法差异,再

    项目管理研究院  2026年10月15日
  • 私有化部署敏捷管理工具怎么部署?完整步骤与环境准备

    按「前提—部署—分支—验证」的链路,讲清私有化部署敏捷管理工具前的三个判断(是否内网部署、版本选择、三种部署方式取舍)、服务器与运行环境依赖清单(含 PHP 扩展与 MySQL 8.0 分界线、信创适

    项目管理研究院  2026年10月15日
  • 2026年IPD集成产品开发软件盘点:8款工具核心能力对照

    2026年IPD集成产品开发软件盘点:对比禅道IPD版、IBM ELM、PTC Codebeamer等8款工具的核心能力与适用场景,按国产替代、汽车/医疗/航空、互联网、跨国协同四类给出选型建议,助你

    IPD  2026年10月14日
  • 智能项目管理系统落地第一步:先把历史数据喂对

    智能项目管理系统的效果,取决于上线前历史数据的准备质量。文章说明什么算把数据喂对,给出数据质量七个维度的对照表格与三类易失真数据,梳理落地前必做的五步数据准备,并给出迁移后的三条量化验收线与业务抽检方

    项目管理研究院  2026年10月14日
  • 项目管理平台从单项目扩到多项目,会先卡在哪三步

    从管理单元、共享资源、数据口径三个层面,拆解项目管理平台从单项目扩展到多项目时最先卡住的三步,逐层给出症状、根因、辨别信号与对应修复动作,并附一张可观察的验证信号表和常见问题解答。

    项目管理研究院  2026年10月14日
