项目评审,评的是未来交付的可信度

组织项目评审的人大多有这种体会:会开了、结论签了,该出的问题照样出,评审记录躺在文件夹里没人再翻。被评审的一方同样困惑:材料按指标堆得够满,格式也没错,评委却只问了几个没想到的问题。

两类困惑卡在同一件事上:把项目评审当成了查清单,以为满足明面条件就够。实际上,项目评审在评未来交付的可信度——履约能力、创新质量、管理水平,这些能不能被验证,才是评审真正关心的。理解这一点,比记住任何评审表都重要。

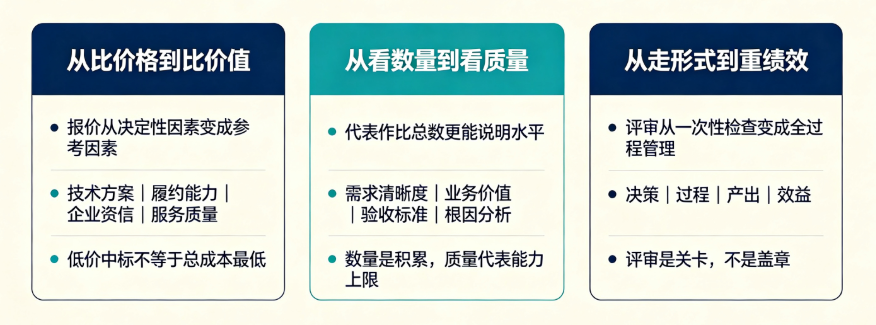

一、评审标准为什么变了:三类逻辑转向

三个转向不是互不相干的几点,而是评审导向的整体迁移,最终都指向同一个答案:项目评审在判断项目未来交付的可信度。

1.从比价格到比价值:报价从决定性因素变成参考因素

长期以低价中标为主的评标逻辑,被实践反复纠偏。报价最低不等于成本最低,中标后靠缩减工序、降低用材标准来补缺口的情况并不少见,成本压力最终转嫁给后期运维。吃亏次数多了,评标导向自然转向综合评估:技术方案、履约能力、企业资信、服务质量等指标的权重上升,价格从决定性因素变成参考因素。

研发场景也是如此。技术方案评审里,评委追问的是方案能不能落地、团队有没有能力按期交付,而不是谁的方案写得厚、谁的预算报得低。价格和页数只是入场条件,价值与可行性才是真正要紧的。

2.从看数量到看质量:代表作比总数更能说明水平

靠数量堆出来的材料,往往在质量维度先失分。一份能说明问题的代表作,比一长串低相关成果更有说服力:它证明的不是"做过多少",而是"最好能做到什么程度"。数量是积累,质量才代表能力上限。

需求评审评的是需求的清晰度、业务价值和验收标准,不是需求条数;Bug评审看的是Bug分布和根因,不是Bug总数。想靠多取胜,往往在"能不能说明问题"这一关就露了怯。

3.从走形式到重绩效:评审从一次性检查变成全过程管理

项目绩效评估的重心,从只看结果变成了看全过程:决策、过程、产出、效益四个维度都要评。落到研发管理里,需求评审、技术方案评审、验收评审,每一道关口都在回答同一个问题:接下来值不值得继续投入。评审是关卡,不是盖章。

二、明面指标之外,评审在盯哪些隐性信号

很多评审材料不是不达标,而是暴露不出真实风险。于是评委把注意力放在明面指标之外的信号上。

1.介入时机比核减金额更能说明问题

财政投资评审里,核减率常被当作成绩,但换个角度看,它暴露的是前期论证的薄弱。核减金额越大,说明预算编制前的论证越粗放;评审越到预算报审阶段才介入,能在既有方案里做的调整越有限。设计阶段对造价的影响远大于实施阶段,评审只能在后端挤水分,就很难影响投资决策。项目评审的价值,不在砍掉多少,而在哪个环节介入、能不能影响后面的决策。

2.评委实际在意的三类信号

不同场景的信号不一样,底层逻辑相通。

申报和研究类场景,评委看研究基础怎么证明,代表作之间有没有关联和延续性,而不是论文列表有多长。招投标场景,评委看履约能力有没有信号支撑:历史项目记录对不对得上、核心团队稳不稳定、风险预案是否具体可落地。研发评审场景,评委看技术方案和业务目标对不对齐、评审结论有没有留痕、遗留问题有没有人跟踪关闭。以禅道这类研发项目管理工具作为载体,可以把评审记录、阶段门检查项和遗留问题闭环放在同一条链路上,评了什么、改没改,都可查。

这里有一条经验:评委的判断依据很少是单条指标,而是多条信息织成的证据链;这条链断在哪,风险就在哪。准备评审时找不到这串证据,说明交付的可信度本身就要打个问号。

三、组织和应对评审,把劲往哪使

1.应对评审:材料重心放在"证明未来可信"

准备材料之前,先用三个问题倒推:凭什么是你,凭什么能按期交付,出了问题怎么兜底。以研发交付方为例,需求文档的版本记录、方案评审的结论、风险清单的闭环情况,比堆团队人数和功能清单更管用。指标是入场条件,证据链才是说服力。反过来,把评审通知里的指标挨个填满,却答不上这些指标怎么支撑交付,材料就只是材料,不是证明。

2.组织评审:给"可信度"设可验证的检查项

组织评审的一方,要给可信度设置可验证的检查项。每场评审明确通过标准和否决项,没有否决项的评审,等于没有评审。评审结论要可追溯:谁评的、评了什么、遗留问题什么时候关闭,下次评审先查上一次的账。落到日常,一次评审对应一份可查的记录、一个有人跟进的遗留问题,项目评审才不是走形式。禅道在这里的角色,是把评审结论与遗留问题跟踪串起来,避免评完就散。

回到最初的问题:项目评审在评未来交付的可信度。明面指标是入场条件,隐性信号是判断依据;谁能把履约能力、创新质量和管理水平证明清楚,谁就值得继续投入。项目评审不是查清单,而是替未来的失败提前把关。

四、常见问题解答

评审没通过,项目就必须终止吗?

不一定要停。项目评审的价值在于把关,不在于卡人。评审结果可以是"继续、终止、调整"三种。没通过时可以带着修改条件进入下一轮,关键是没达标不能强行放行,否则评审就失去了把关的意义。

小团队有必要搞正式评审吗?

评审的成本要匹配项目的规模。小团队不用照搬完整流程,做轻量评审就够:明确检查项、留下结论、记好遗留问题,三步到位。流程是手段,不是目的。

评审材料应该什么时候开始准备?

从项目一开始就准备,而不是等评审通知下来再突击。评审要的是证据链:需求版本记录、方案评审结论、风险闭环记录,这些要在过程中持续沉淀。临场补出来的材料,评委一眼就能看出来。

文章标题 :项目评审,评的是未来交付的可信度 ,发布者 :项目管理研究院

CI/CD是什么?持续集成持续交付入门
上一篇 2026年09月01日 13:29
迭代管理怎么做:把大目标拆成可验证的小步
下一篇 2026年09月01日 17:10

相关推荐

  • 项目启动前检查清单,照着做不踩坑

    项目启动前必看!10项检查清单帮你避开返工陷阱,涵盖目标、资源、验收等关键项,附启动会要点和常见坑点,照着做让项目顺利交付。

    项目管理研究院  2026年09月03日
  • 项目跟踪,跟踪的是状态不是人

    项目跟踪为何要盯状态而非盯人?本文解析表演式推进的四个信号,给出需求、开发、测试三类可验证的完成定义,以及统一标准、绑定动作、明确责任人、数据汇报的四步落地方法,让进度自己会说话。

    项目管理研究院  2026年09月02日
  • 项目人手不够,资源怎么调配?

    项目人手不够怎么办?本文提供资源调配指南:先分清缺口四类成因,按四维度判断类型,再匹配优先级排序、动态调配等动作,并用工具落地执行。避开三大常见坑,学会先砍需求后延工期,由全局负责人拍板,让有限人力发

    项目管理研究院  2026年09月02日
  • 迭代开发怎么做?一个完整的迭代管理实操指南

    迭代开发怎么做?本文提供从周期设置、任务拆解、节奏管控到复盘改进的完整实操指南,解决迭代延期与需求变更失控问题,助力团队提升交付效率。

    项目管理研究院  2026年09月02日
  • 迭代管理怎么做:把大目标拆成可验证的小步

    迭代管理是把大目标拆成小步走的艺术。掌握目标→迭代→任务三层拆解法、PDCA闭环、2-4周周期设定与复盘方法,用延期率、变更率数据校准粒度,避免过度拆解或粗放管理。含禅道、Jira等工具对比与落地步骤

    项目管理研究院  2026年09月01日
