迭代开发怎么做?一个完整的迭代管理实操指南

敏捷宣言说,拥抱变化。可许多研发团队的实际感受是,每个迭代都在延期,需求做着做着就变,任务拆不出来,复盘会开完没有下文。团队越来越忙,交付却越来越不可预测。

本文给出一套直接可用的迭代管理方法,从周期设置、任务拆解、节奏管控到复盘改进,按照迭代开发流程的自然顺序展开。

一、先诊断迭代失控的三类问题

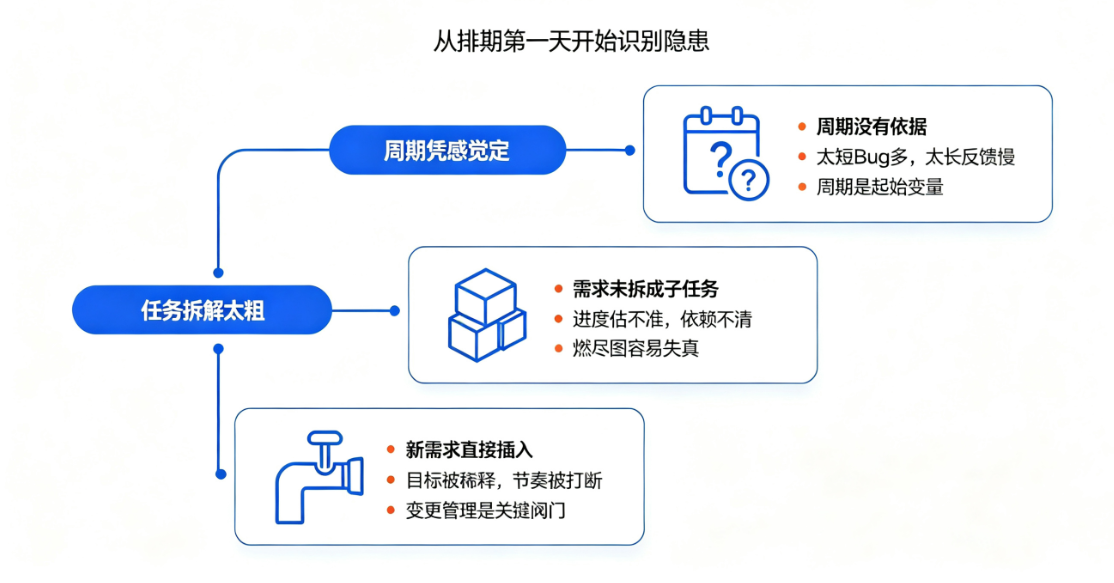

迭代失控多不是执行力问题,而是周期、任务、变更三个环节没设好。多数团队延期,从第一天排迭代就埋下了隐患。

1. 迭代周期凭感觉定

周期时长没有依据,跟风定2周或1个月是常态。周期太短,开发仓促,Bug频发;周期太长,需求堆积,反馈滞后,迭代就失去了敏捷的意义。在我看来,周期是迭代开发的起始变量,这个变量错了,后面所有计划都会跟着错。

2. 迭代任务拆解太粗

需求直接丢给开发,没人拆成可交付的子任务。进度估不准,依赖关系不清,延期难以及早暴露。任务粒度越粗,迭代开发过程中的不确定性越大,燃尽图的数据也会失真。

3. 迭代需求变更缺少规则

迭代中途新需求直接插入,缺少明确的评估和决策流程。Sprint目标被稀释,团队节奏持续被打断。敏捷宣言鼓励“欣然面对需求变化,即使在开发后期亦然”,变更管理不是拒绝变化,而是为变化建立规则。变更管理是节奏管控的关键阀门,这个环节没有规则,后面所有管控手段都会失效。

二、迭代周期按什么标准来定

周期由团队成熟度和需求颗粒度共同决定,没有万能周期。一个团队能跑多快的迭代,取决于它能多稳定地交付。

1. 迭代周期怎么定

Sprint长度不应超过一个月。两周是最常见的起点,刚接触敏捷的团队从3到4周起步,留出学习和缓冲空间;稳定后可以考虑压缩到2周。少数高成熟团队可尝试1周,但需充分评估会议开销和外部依赖,且自动化测试和CI/CD必须到位。周期确定后先稳定执行几轮再调,不要频繁变动。

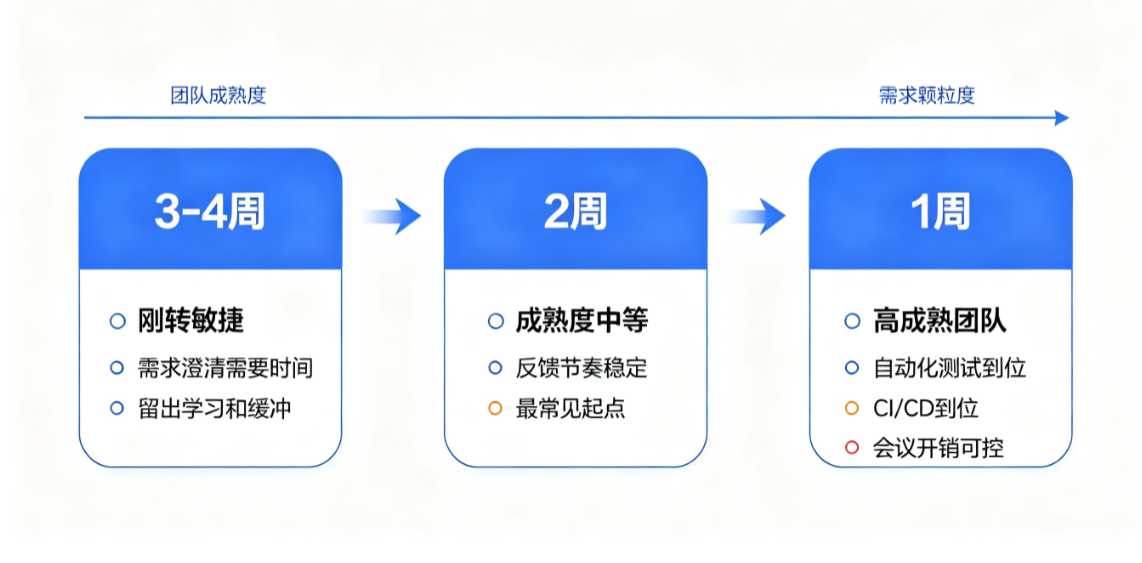

2. 按成熟度选迭代周期

判断团队成熟度可以从历史上线频率、需求澄清质量、自动化覆盖率三个维度交叉评估。

刚转敏捷的团队选3-4周,成熟度中等选2周,高成熟团队可在自动化程度较高时尝试1周。周期越短对基础能力要求越高,缺乏估算能力和需求拆分习惯的团队直接进入一周迭代,容易因会议密度过高而挤压编码时间。

3. 按需求颗粒度调周期

需求颗粒度粗时先拆细再定周期,避免大需求塞进小迭代。判断信号是需求拆不开、估不准,说明需求本身太大,需要拆成可独立交付的用户故事。迭代开发的节奏要适配需求的自然边界,而不是反过来硬套周期。

三、迭代计划会与任务拆解

计划会是迭代成败的第一道关口,产出不是一张排期表,而是团队对迭代目标的承诺。

1. 迭代计划会怎么开

会前准备是需求已评审、优先级已排、Backlog已整理。需求评审(也称需求梳理)是计划会有效的前提,产品负责人应与团队共同梳理需求,明确业务背景、目标用户和验收标准,确保每个需求可估算、可交付。

会上敲定三件事:迭代目标、任务拆解清单、团队承诺。计划会不是需求宣读会,每个任务要能说清怎么做、谁来做、验收标准是什么。开完会所有人对目标理解一致,这个会才算有效。

2. 迭代任务拆到能交付

拆解原则是每个任务可独立交付、可验收,粒度以半天到两天为宜,最佳为一天。在需求描述中写明验收标准,团队按验收标准拆任务。任务拆分粒度直接影响燃尽图准确性,拆得太粗,执行期的偏差无法及时暴露。

3. 迭代估算与团队承诺

估算用故事点或时长,团队共同参与,不靠负责人一个人定。承诺的依据可参考过往3到5个Sprint的完成故事点均值来预估团队速率,例如平均完成25个故事点,则本轮计划在25点左右,避免过度承诺。团队对迭代目标做承诺,而非被动接受外部压的排期。

估算偏差大时回到需求拆解,把不清楚的部分再拆开。承诺的本质是团队对自身交付能力的判断,频繁承诺落空,就要回头查拆解和估算环节。

四、迭代执行期节奏管控

执行期靠每日同步和变更阀门守住节奏,失控时优先砍范围而不是拖时间。

1. 每日站会与迭代评审会

每日站会15分钟内只说三件事:昨天做了什么、今天做什么、有什么阻塞。站会是同步,不是汇报。迭代评审会结束时演示可运行的成果,收集干系人反馈。站会开成进度汇报会、评审会开成内部总结会,都是常见跑偏,需要主持人及时拉回。

2. 迭代延期怎么办

优先砍范围而不是延长时间,保住迭代节奏。操作方式是从Backlog移除价值最低的需求,与产品负责人确认后同步全员。连续多轮延期说明周期或拆解有问题,回到一、二节重新诊断,而不是继续压团队加班。

3. 迭代需求变更怎么管

变更管理需分层处理:

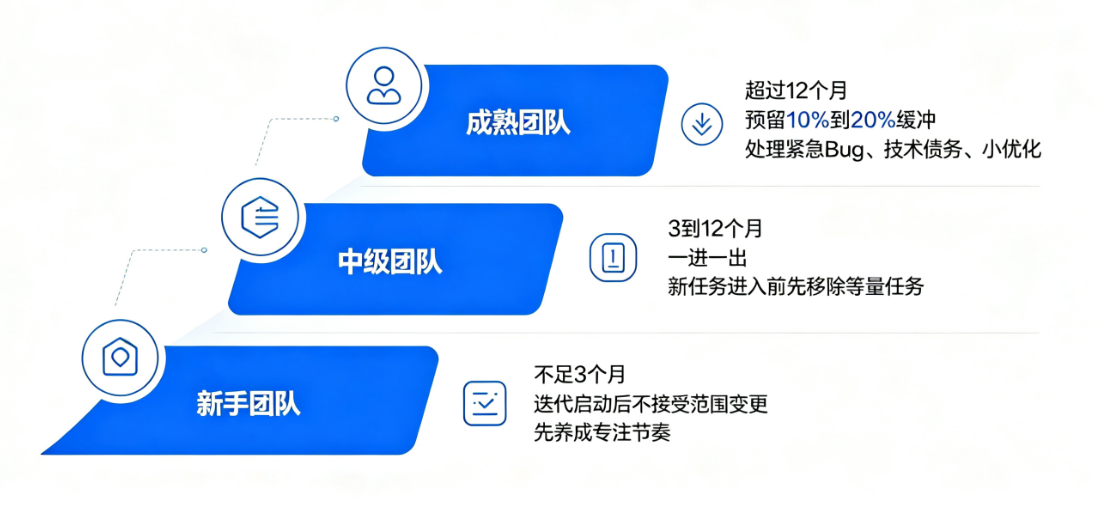

  • 新手团队(敏捷经验不足3个月)严格遵从Scrum基本规则,迭代启动后不接受范围变更,以培养专注习惯。

  • 中级团队(3到12个月)引入“一进一出”规则,若要插入新任务,必须移除等量工作量的现有任务,并附带变更影响声明。

  • 成熟团队(超过12个月)可在每个Sprint中预留10%到20%的缓冲容量,用于处理紧急Bug、技术债务或执行中发现的小优化。

  • 例外情况(如线上故障)允许直接插入,但需评估对迭代目标的影响。所有变更需记录留痕,供复盘分析。

五、过程指标:及早发现问题

除了迭代交付率、吞吐量、Bug逃逸率等结果指标,建议同时跟踪以下过程指标,以便在执行期及早预警。

1. 需求变更率

定义为一个Sprint中启动后新增或变更的需求数量除以计划需求总数。该指标反映需求梳理质量和变更管理有效性。单个Sprint变更超过2次时需关注,连续超过3次说明需求梳理环节有系统性问题。

2. 计划外任务占比

定义为Sprint执行中新增的计划外任务工作量除以总工作量。该指标反映计划完整性和需求可预测性。占比超过20%时,说明计划会需求梳理不充分或变更管理失效。

3. 阻塞时间

定义为任务因外部依赖、环境问题、需求不明确等原因被阻塞的累计时长。站会上识别阻塞项,记录阻塞开始和解除时间。单个任务阻塞超过24小时需升级处理。

以上指标可与燃尽图结合,每日站会同步,发现偏离时及时采取砍范围或调整任务优先级等干预措施。

六、迭代复盘怎么做才有效

复盘聚焦流程问题,不追责,改进项必须落到下一轮迭代。没有行动项的复盘等于没开。

1. 迭代回顾会不追责

会议规则是对事不对人,聚焦流程哪里卡住了,而不是谁没做好。常用做法是按继续做、停止做、开始做三栏收集改进项,控制在一小时内。改进项要具体到责任人和完成时间,不能只是泛泛的建议。

2. 迭代效果怎么评估

核心指标选迭代交付率、吞吐量、Bug逃逸率,三到五个即可,不堆指标。对比方式是跟团队历史数据比,比绝对数值更有意义。数据来源是工具里的迭代报告和燃尽图,基于事实而非印象。

3. 改进项落到下轮迭代

改进项写入下一轮迭代计划会,成为明确的待办任务。下一轮复盘先回顾上轮改进项是否生效,没生效的继续跟。

七、常见问题解答

以下问题来自团队落地迭代管理时的高频疑问,直接给结论。

迭代计划会上团队承诺的容量如何确定?

参考团队历史速率,取近3到5个Sprint的完成故事点平均值,再预留10%的缓冲用于应对计划外事务,以平均值乘以0.9作为承诺上限。

需求梳理和计划会有什么区别?

需求梳理是对Backlog中的需求做澄清、拆分和初步估算,确保需求可交付;计划会是对已就绪的需求做出团队承诺并拆解为具体任务。梳理在计划会之前完成,计划会不负责澄清模糊需求。

团队从较长周期切换到较短周期时,过渡期有哪些注意事项?
先执行2~3个试运行迭代,期间不强制承诺,观察需求拆分粒度、会议时间占比和自动化回归能力。

文章标题 :迭代开发怎么做?一个完整的迭代管理实操指南 ,发布者 :项目管理研究院

Scrum三大角色详解:PO、Scrum Master和开发团队
上一篇 2026年09月02日 10:45
项目人手不够,资源怎么调配?
下一篇 2026年09月02日 13:32

相关推荐

  • 项目进度管理方法全解:如何让项目始终在轨道上

    从延期成因、排期设定、里程碑跟踪、关键路径识别到协同工具五个环节,为规模化研发团队提供一套可落地的项目进度管理方法,帮助团队提前暴露偏差、校准排期并稳定按期交付。

    项目管理研究院  2026年09月03日
  • WBS拆解的五个实操技巧

    掌握WBS拆解的5个实操技巧:按交付物拆解、父子层级100%一致、控制8-80小时粒度、动词加名词命名、拆至可独立验收。附常见错误与答疑,帮你把项目拆清楚、拆到位,减少漏项和返工。

    项目管理研究院  2026年09月03日
  • 项目启动前检查清单,照着做不踩坑

    项目启动前必看!10项检查清单帮你避开返工陷阱,涵盖目标、资源、验收等关键项,附启动会要点和常见坑点,照着做让项目顺利交付。

    项目管理研究院  2026年09月03日
  • 项目跟踪,跟踪的是状态不是人

    项目跟踪为何要盯状态而非盯人?本文解析表演式推进的四个信号,给出需求、开发、测试三类可验证的完成定义,以及统一标准、绑定动作、明确责任人、数据汇报的四步落地方法,让进度自己会说话。

    项目管理研究院  2026年09月02日
  • 项目人手不够,资源怎么调配?

    项目人手不够怎么办?本文提供资源调配指南:先分清缺口四类成因,按四维度判断类型,再匹配优先级排序、动态调配等动作,并用工具落地执行。避开三大常见坑,学会先砍需求后延工期,由全局负责人拍板,让有限人力发

    项目管理研究院  2026年09月02日
