项目总在延期?关键路径法帮你找到决定成败的那条线

排期时每个任务都留了余量,执行时节点还是一个个被突破;考核里每个里程碑都看似安全,复盘时总发现关键路径早已漂移;资源表上每台设备都排得均匀,冲突后却总被其他项目挤占工期。

多数延期不是执行不努力,而是没识别出决定总工期的任务链。关键路径法正是用来找出这条链的方法。下面讲清它的识别步骤,以及延迟发生后如何判断该不该干预。

一、项目延期的排期根源

1. 节点总被突破的原因

排期看起来合理,指的是每个任务都给了时间。但项目不是任务耗时的简单加总,任务之间存在先后与并行关系。依赖关系没理清,排期数字就只是估数。

需求变更不断插入,也会让原排期失去依据。一个中间环节写入新需求,后续任务的时间起点全部后移,节点自然被推倒。

团队还容易做资源平均分配。每个人手上都有事,看起来都在推进,真正决定交付的任务却没拿到足够人力。缺少对影响总工期环节的识别,就只能靠加班补进度,越补越乱。

2. 错在方法不在人

团队不是不努力,而是不知道哪个环节真正决定交付。把延期归因于执行力,往往找不到真正问题。多数延期的根源是方法缺口,也就是没找到决定总工期的任务链。关键路径法就是用来弥补这个缺口。

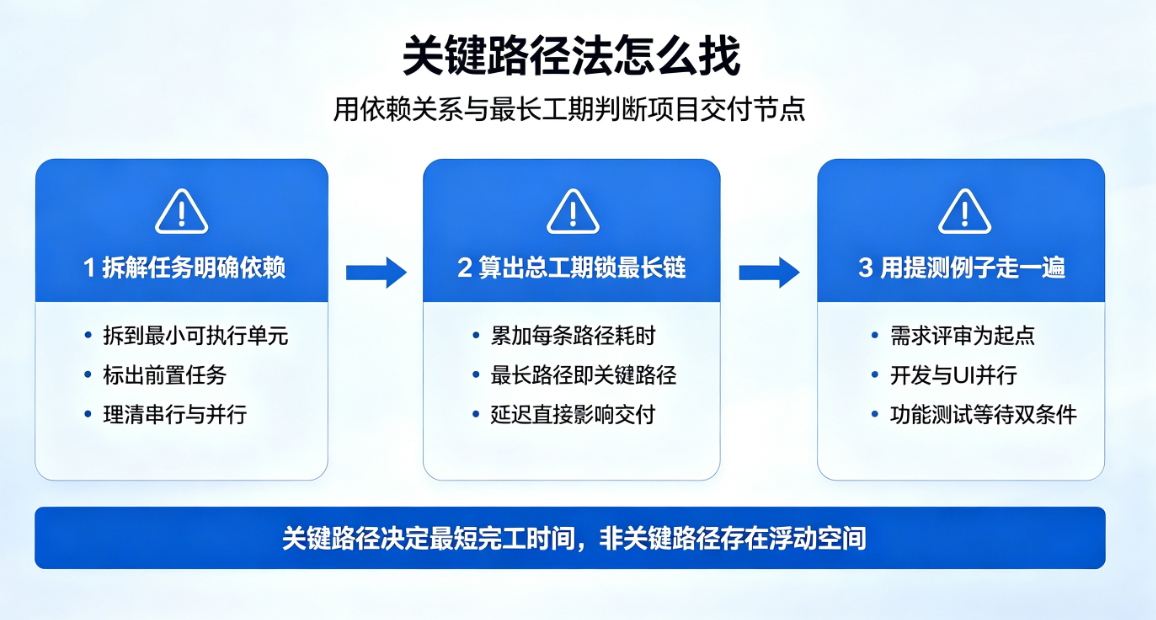

二、关键路径法怎么找

1. 拆解任务明确依赖

先把项目拆到最小可执行单元,每个任务都能独立估算时间。然后标出每个任务的前置任务,比如功能开发必须等需求评审完成。任务间的串行与并行关系,决定路径往哪个方向延伸。

2. 算出总工期锁最长链

沿依赖关系累加每条路径的耗时,耗时最长的路径就是关键路径,它决定项目最短完工时间。这条链上的任何任务延迟,都会直接推后交付节点。关键路径就是决定项目何时能交付的那条线。

3. 用提测例子走一遍

版本提测场景中,需求评审是起点,开发编码依赖评审完成,UI设计可与开发并行推进,而测试用例编写依赖UI设计产出,最终功能测试则需同时等待开发交付和用例就绪。

由此形成两条路径:一条贯穿开发编码到功能测试,另一条经由UI设计和用例编写再汇入功能测试。

比较两条路径的总耗时,其中更长的那条即为决定提测日期的关键路径。

因此,关键路径上任务的任何延误都会直接拖后最终节点,比如开发编码一旦延期,功能测试必然顺延,提测节点随之推移;而处在非关键路径上的UI设计,只要其累积延迟不超过与另一条路径的时间差,就能被内部浮动消化,不影响整体交付。

三、延迟落点如何判断

1. 关键路径延迟立刻干预

关键路径上的任务总浮动时间为零,没有缓冲。判断任务是否在关键路径上,就看它能否推迟而不影响总工期。能推迟,说明有浮动时间;一天都不能推,说明它就在关键路径上。延迟落在关键路径而不处理,项目必然延期。

2. 非关键路径用浮动时间

非关键路径上的任务有浮动时间,可以承受一定延迟。浮动时间指某个任务在不影响总工期的前提下能推迟的天数。延迟落在浮动范围内,总工期不变,不必立刻调动资源。先判断延迟位置再决定干预,能避免很多无效赶工。

四、项目延期如何抢工期

1. 压缩关键路径上的任务

抢工期只针对关键路径上的任务。同一路径里的串行任务可以改成并行,比如把测试用例编写提前到开发收尾阶段同步开展。压缩非关键路径任务不会改变总工期,精力不要浪费在那里。

2. 加资源只加在刀刃上

资源和人力优先倾斜给关键路径任务。给开发环节增加人手,或安排资深成员处理关键路径上的难点。非关键路径任务用常规方式应对即可,不必同等投入。全员无差别加班对交付节点的帮助有限,关键是让资源流向真正决定交付的那条链。

五、用关键路径法避开三个误区

1. 别忽视任务依赖

依赖关系判断错,关键路径就找错。比如设备安装必须等场地完成,把安装当成并行任务,路径计算就会失真。依赖关系是整条链的基础,排期前先核实。

2. 别平均用力

管理精力和注意力应集中在关键路径上。非关键任务不需要同等关注,分清主次,关键路径才能拿到充足资源。

3. 别不设缓冲

为关键路径预留缓冲,能吸收小波动。没有缓冲时,很小的延迟也会沿链条放大成整体延期。给关键节点留出余地,是控制风险的基础做法。

六、关键路径法常见问答

项目总延期,先从哪里查起?

从关键路径查起。把任务拆到可执行单元,理清依赖,算出各路径耗时,找出最长的那条链。延迟落在上面就立刻干预,落在非关键路径就先用浮动时间消化。

怎么判断一个任务在不在关键路径上?

看总浮动时间。浮动时间为零的任务就在关键路径上,一天都不能晚。浮动时间大于零说明有缓冲,晚几天不影响总工期。项目管理软件一般会直接标注关键路径,也能查每个任务的浮动时间。

非关键路径上的延迟什么时候必须处理?

当延迟接近或超过该任务的浮动时间时。浮动时间用完后,任务会变成新的关键路径,此时必须按关键路径任务对待。定期查看剩余浮动时间,可以防止非关键延迟悄悄变成整体延期。

关键路径法让团队知道该盯哪里、该抢哪里。下一次节点告急,可以先问一句:延迟在不在关键路径上?

答案对了,赶工才会有效。

文章标题 :项目总在延期?关键路径法帮你找到决定成败的那条线 ,发布者 :项目管理研究院

2026年项目管理软件选型指南:功能、价格、落地一篇讲透
上一篇 2026年08月21日 11:04
如何做好项目质量管理?PMP中的质量管理三过程详解
下一篇 2026年08月24日 09:45

相关推荐

  • 项目风险管理,重点要防哪些风险?

    项目风险管理防哪些风险?本文解析六类高风险(需求、进度、资源、技术、组织、外部依赖),提供优先级判断矩阵和跟踪落地方法,附常见问答,帮助团队避免风险清单流于形式。

    项目管理研究院  2026年08月26日
  • 项目沟通管理:项目经理90%的时间都在沟通

    项目经理约 75%~90% 的工作时间用于沟通。文章解析项目沟通管理为何如此重要,拆解规划、执行、监督三个关键环节,指出信息孤岛、反馈断裂、会议低效等常见沟通痛点,并给出建立单一事实来源、让信息主动找

    项目管理研究院  2026年08月26日
  • 范围管理经典案例:需求变更如何一步步拖垮项目

    以丹佛机场行李系统等经典案例复盘需求变更失控如何一步步拖垮项目,拆解范围管理失控的五大信号,并给出建立范围基线、变更评审、影响分析等治理方法,帮助团队止住范围蔓延、守住交付。

    项目管理研究院  2026年08月25日
  • 看板管理到底在管理什么?可视化背后的流程哲学

    看板管理不只是任务可视化,而是通过WIP限制、瓶颈暴露和规则显性化来优化工作流。本文解析看板背后的流程哲学,从丰田生产到研发实践,教你避免看板沦为待办清单,真正提升交付效率。

    项目管理研究院  2026年08月24日
  • 如何做好项目质量管理?PMP中的质量管理三过程详解

    本文详解 PMP 项目质量管理三过程:规划质量管理、管理质量、控制质量。从质量的定义与预防观念出发,逐一说明每个过程的定位、关键输出、常用工具与适用场景,并结合禅道项目管理软件的用例库、测试单、Bug

    项目管理研究院  2026年08月24日
