很多公司硬件软件在同一个研发体系里跑,IPD(集成产品开发)研发管理软件也上了,模板却还共用一套。我的判断先摆在这:硬件和软件产品,不能共用一套模板。
道理不复杂。硬件的改动代价往后累积:图纸阶段改根线几块钱,等模具开了、料备了再改,几十万打水漂还得再等三个月。软件反着来,改代码当下最便宜,越往后用户越多、耦合越深,动一次越贵。一个得走慢点、把门卡严,一个得快点走、多滚几轮。两套节奏拧不到一块,硬塞进一套模板,就是互相拖。
我前阵子去一家做智能门锁的公司做流程梳理,他们硬件软件六十多号人全塞在一套模板里,半年下来硬件拖了四个月,软件把发布拆成几十个补丁往线上打。问题不在执行,就在模板没拆对。
差在哪、怎么拆、拆完怎么跑、最后怎么落地,下面一段段说。
一、IPD研发管理软件里两种模板差在哪

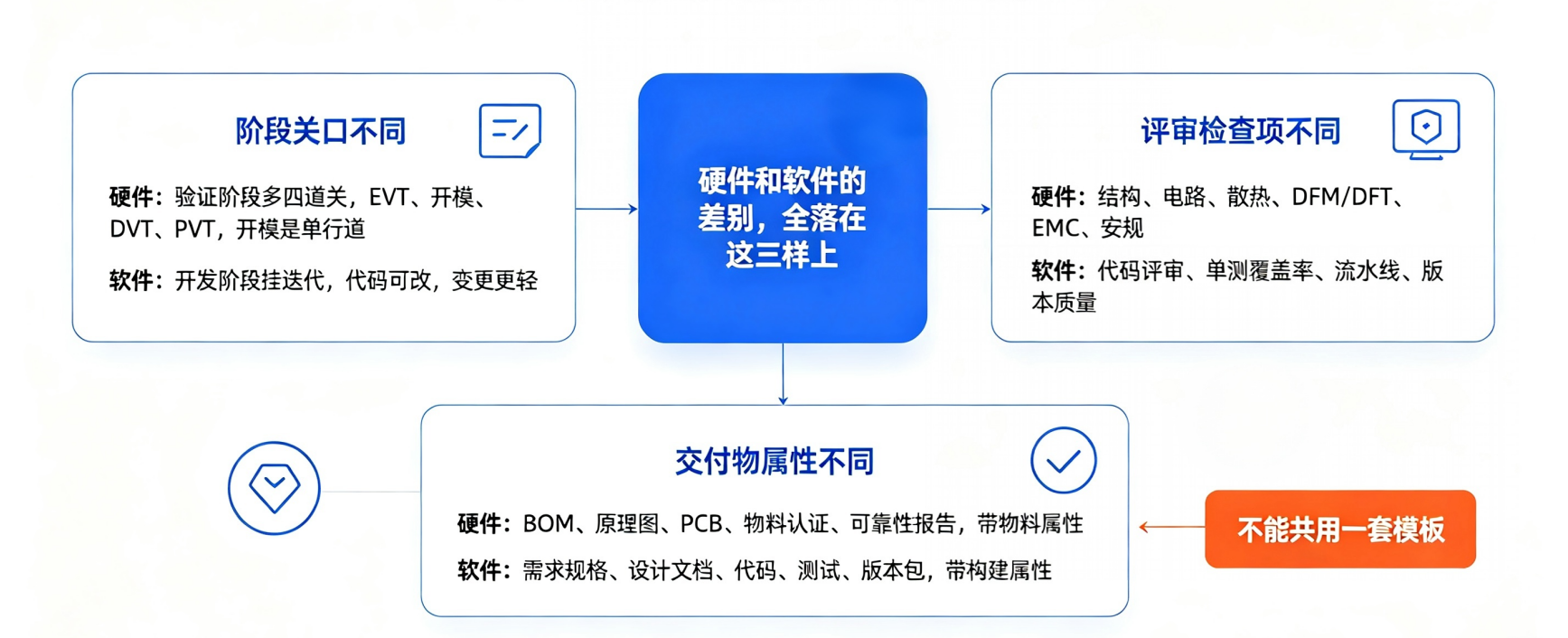

IPD研发管理软件里能配的,核心就三样:阶段关口、评审点、交付物。硬件和软件的差别,全落在这三样上。
阶段关口:硬件关口密,软件迭代快
六个阶段,概念、计划、开发、验证、发布、生命周期,名字一样,每道关口里卡的东西不一样。硬件在验证阶段要多卡四道关:EVT(工程验证测试)、开模、DVT(设计验证测试)、PVT(量产验证测试)。这四道里,开模是决策关,EVT、DVT、PVT是测试关,落到系统里对应验证阶段的TR评审点和决策评审点;四道都卡得死,因为开了模就没法回头。阶段设成串行,上一阶段不关,下一阶段和相关操作都是冻结的。软件在开发阶段挂迭代,一轮轮滚。
硬件为什么多这几道关口?因为开模是单行道:EVT用工程样机先跑通功能,确认设计没问题才敢开模;开了模,DVT用模具样件验设计达不达标,PVT验小批量稳不稳。软件没这个包袱,代码永远能改。
评审点:名字都叫TR(技术评审),检查项两套
系统里技术评审点从TR1到TR6,决策评审点就CDCP(概念决策评审)、PDCP(计划决策评审)、ADCP(可获得性决策评审)、LDCP(生命周期结束决策评审)这四个。这些点不是强制的,都能裁剪,硬件软件各留各要的,别照单全收。名字两边都能套,但每个评审点要挂的检查项完全不同。硬件一路挂的是结构、电路、散热、DFM(可制造性设计)/DFT(可测试性设计)、EMC(电磁兼容)、安规这套;软件挂的是代码评审记录、单测覆盖率这套。同样是评审,硬件后面接着开模烧钱,软件后面只是写代码。
交付物:物料属性和构建属性,对不上
硬件交的是BOM(物料清单)、原理图、PCB(印制电路板)、物料认证、样机测试、可靠性报告,都带物料属性,BOM有版本、供应商、单价、替代料这些字段;软件交的是需求规格、设计文档、代码、单元测试、版本包、迭代日志,带的是构建属性,版本号、commit、流水线状态。
更要命的在变更:BOM一旦下单采购,料就锁死,换一颗料得走一轮变更评审;软件换个依赖,改个版本号就行。
这三处差异,就是不能共用一套模板的实锤。接下来落到系统里,怎么分。

二、IPD研发管理软件里怎么分硬件软件模板

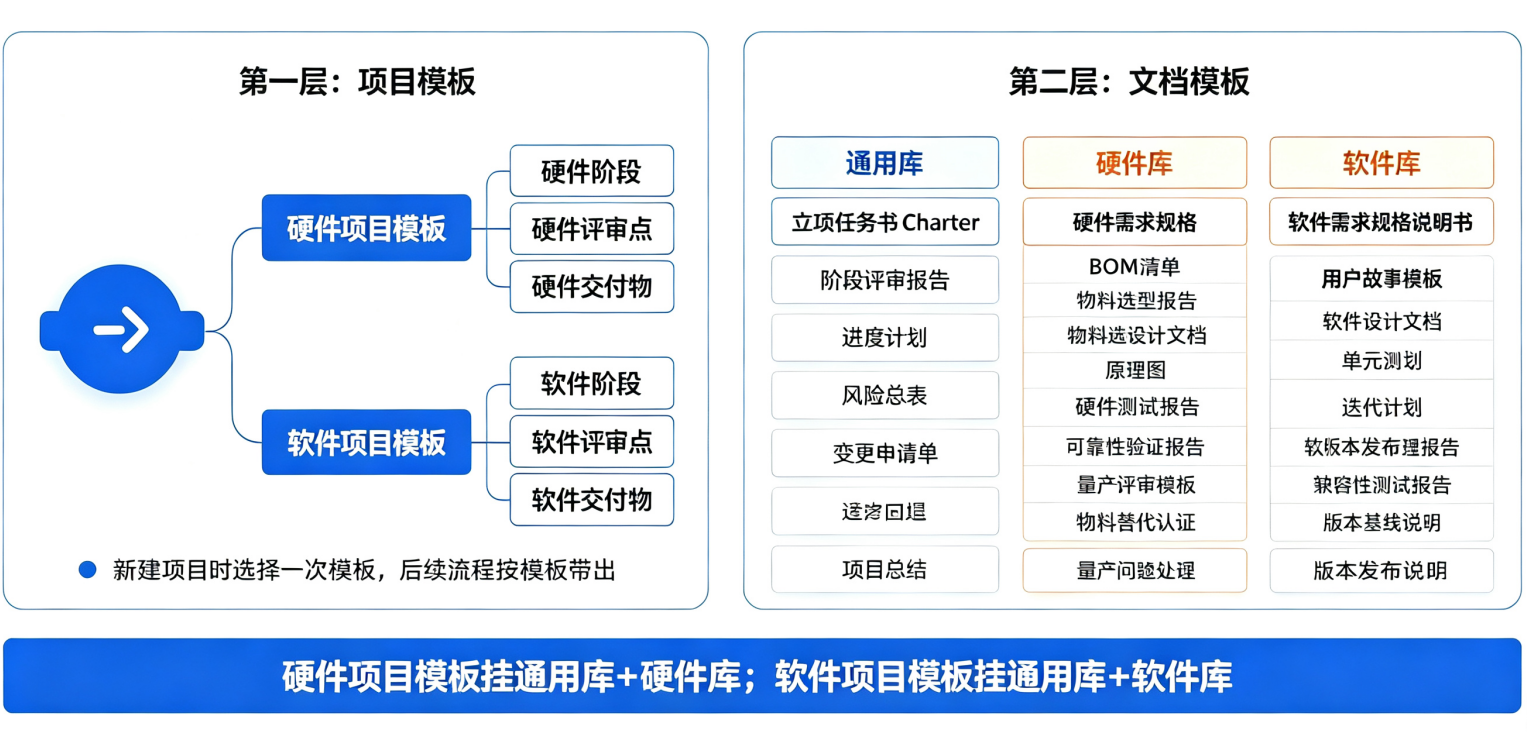

拆的是两层:一层是项目模板,管阶段、评审点、交付物怎么配;一层是文档模板,管每个阶段交什么文档。
项目模板是总开关
IPD工具的项目类型里没有现成的硬件/软件分类,分的是产品研发、预研、平台、定制四类,所以硬件软件的区别全靠项目模板自己定死:新建项目时选硬件项目模板,带出来的阶段、评审点、交付物就是硬件那套;选软件项目模板,就是软件那套。开关就这一个动作,选对了后面全对,选错了后面全错。
文档模板是每阶段交的货
按「谁都能用、只有硬件用、只有软件用」分三个库:
-
通用库,立项任务书(Charter)、阶段评审报告、进度计划、风险总表、变更申请单、项目总结,软硬件共用,不用拆。
-
硬件库,硬件需求规格、BOM清单模板、物料选型报告、原理图设计文档、硬件测试报告、可靠性验证报告、量产评审模板、物料替代认证、量产问题处理,单独一个库。
-
软件库,软件需求规格说明书、用户故事模板、软件设计文档、单元测试模板、迭代计划、迭代评审、版本回退、版本发布说明、迭代复盘、软件缺陷管理报告、兼容性测试报告、版本基线说明、版本差异对照表,单独一个库。
硬件项目模板挂通用库加硬件库,软件项目模板挂通用库加软件库。

落到系统里,五步配:
-
建项目模板:硬件、软件各一套。项目模板支持从已有项目直接创建,也能套用模板建新项目。名字起清楚,带上前缀,一眼认出来是硬件还是软件。
-
阶段用裁剪分开配:六个阶段能启用停用。硬件模板的验证阶段用评审点多卡四道:EVT、开模、DVT、PVT,设成串行;软件模板的开发阶段挂迭代。软件这边还得做一轮轻量化:砍掉物料、工艺、量产这些用不上的文档模板,迭代计划、迭代评审、版本回退这几张软件库已经备好,直接挂上,别让软件去填根本不存在的物料清单。
-
评审点按类型挂检查项:TR1到TR6和四个决策评审点都能裁剪,硬件模板挂结构、电路、散热、DFM/DFT、EMC/安规这套检查项,软件模板挂代码评审、单测覆盖率这套。
-
交付物分两套:硬件用带物料属性的表单,软件用带构建属性的。
-
用项目集把三个项目捆一起:硬件和软件拆成三个项目跑:整机一个硬件项目,App、固件各一个软件项目。系统里用项目集把它们归拢:建一个项目集当整机产品,三个项目都挂到这个项目集下。后面一起过评审、一起进量产,点得到、串得上。
按阶段再对一遍,就是这张表。怎么用:新建项目先选项目模板(硬件/软件),系统带出对应的阶段和评审点,再按行把对应阶段的文档模板勾上,不用逐张从零建。
通用那一列不用拆,软硬件项目都挂:立项任务书在概念挂,进度计划、风险总表在计划挂,变更申请单、阶段评审报告全程挂,项目总结在发布挂。硬件项目照硬件列,软件项目照软件列。

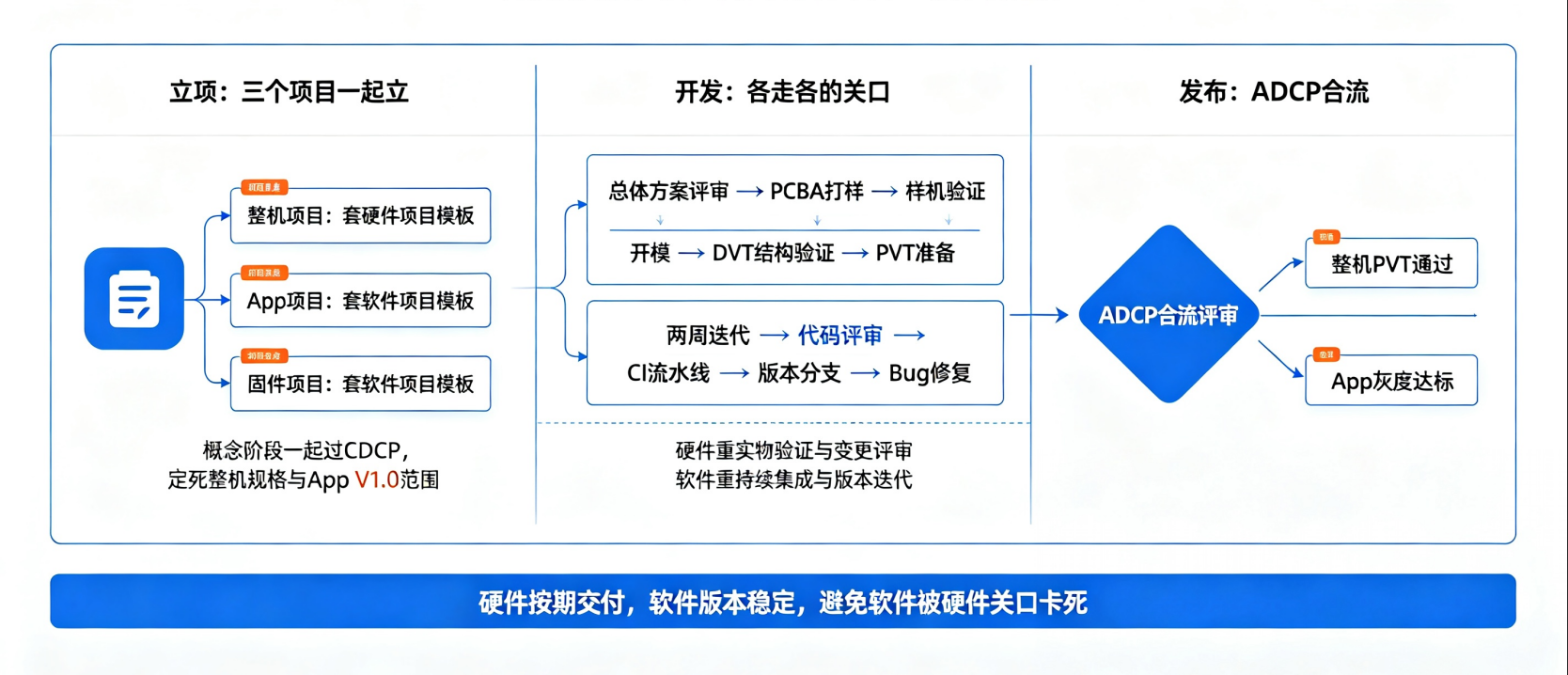

三、IPD研发管理软件里一套体系怎么跑
模板拆完了,跑起来是这么个节奏。
立项:三个项目一起立
产品经理建一个项目集当整机产品,整机项目套硬件项目模板,App和固件各套软件项目模板,三个项目都归到这个项目集下。概念阶段硬件软件一起过CDCP,一次把整机规格和App的V1.0范围定死。
开发:各走各的关口
开发阶段分叉。硬件走总体方案评审、PCBA(电路板组装)打样,样机验证通过再开模;软件两周一个迭代,代码评审和CI(持续集成)流水线自己转,不碰硬件的关口。硬件DVT发现结构干涉要改模,走变更评审,结构、采购、供应商在审批链上签字;同一天软件修了个登录Bug,走版本分支,谁都不用惊动。
发布:ADCP合流
到发布,两边在ADCP合流:整机PVT通过、App灰度达标,一起过评审进量产。半年后回头看,硬件按期交,软件版本稳,再没出现软件被硬件的关口卡死这回事。

四、IPD工具这套拆法,怎么落地
回头看就三句话:硬件软件不能共用一套模板,因为关口、评审、交付物三样全对不上;拆法分两层,项目模板当总开关、文档模板分通用硬件软件三库;跑起来靠项目集,整机套硬件模板、App和固件各套软件模板,立项时归到同一个项目集下。
落地就四步,照着走:
-
建项目模板两套(硬件、软件),文档模板三库(通用、硬件、软件);
-
硬件验证阶段卡EVT、开模、DVT、PVT四道,软件开发阶段挂迭代,评审点、文档模板各挂各的;
-
建项目集,整机、App、固件三个项目都归进去;
-
挑一个项目跑一遍,卡在哪调哪。
别一上来就把整套模板推倒重来。先从下一个要立项的项目试起,硬件软件各挑一个,跑完一个发布周期再回头固化。
你们公司现在,硬件软件是不是还挤在一套模板里?先别急着上系统改配置,拿上面这张表对一遍,看看挤在一起的是关口、评审还是交付物,挑最卡的那一样先拆。
文章标题 :硬件软件统一研发体系下,IPD研发管理软件模板拆分方法 ,发布者 :项目管理研究院
