AI项目管理系统的智能排期:依赖与资源怎么自动建议

新建一个任务,系统弹出三条建议:前置任务选哪个、由谁来做、最早何时能开始。点了采纳,甘特图自动重排;换掉一个负责人,冲突又冒出来。AI项目管理系统的智能排期,真正有用的地方就在这里:把任务依赖和资源约束放在同一张网络里算,再把结果变成可采纳、可修改的建议。这些建议背后,是一条从WBS到PDM、CPM、RCPSP,再到蒙特卡洛和基线复盘的方法链。下面按系统给出建议的顺序拆开讲。

一条依赖建议,先判断两个任务之间有没有真实的交付物约束;一条资源建议,先判断候选人的技能、容量和时间窗口。两类判断都成立,系统才把它们放到同一张时间轴上求解。

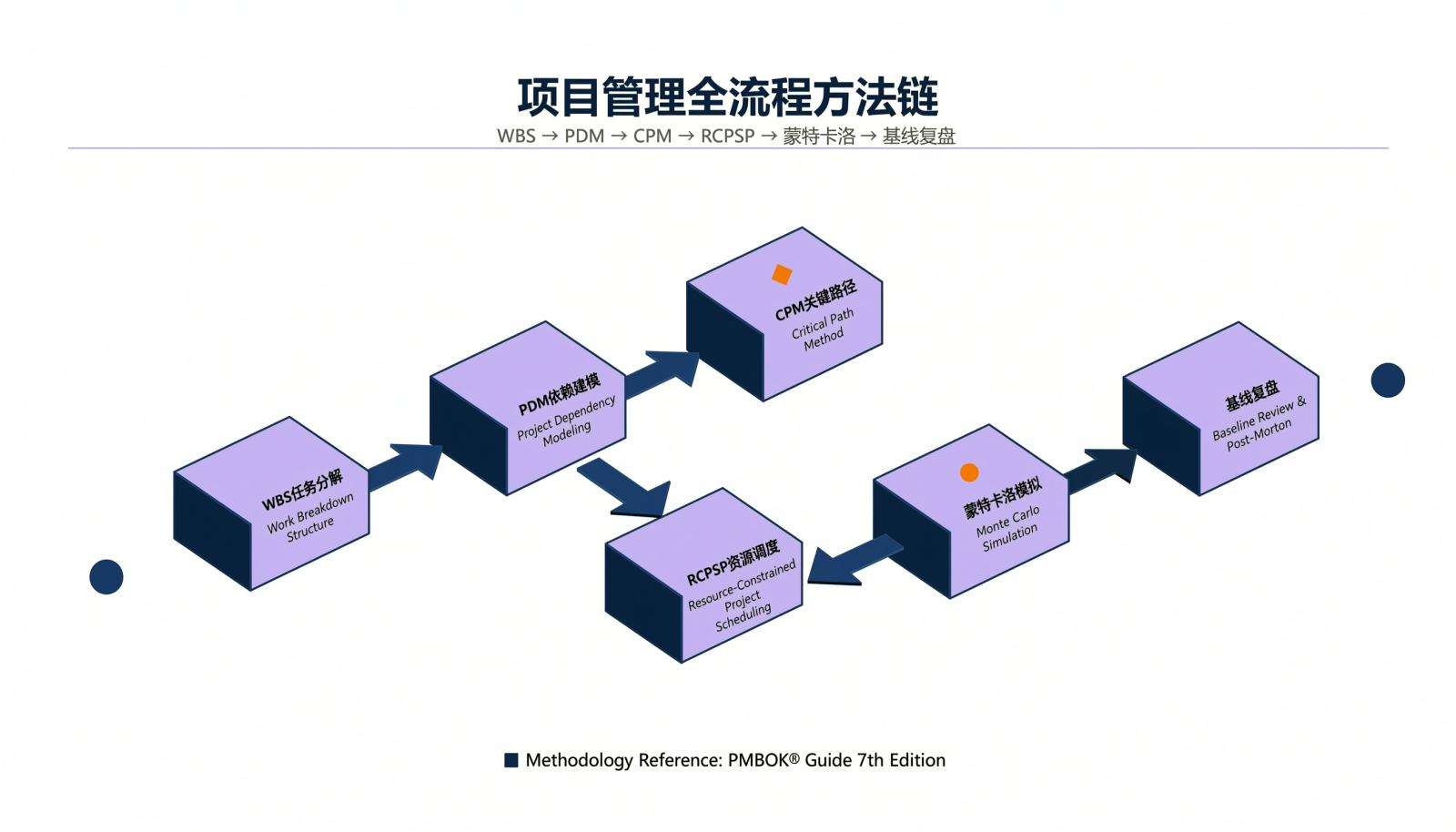

项目智能排期的六步方法论链:WBS任务分解、PDM依赖建模、CPM关键路径、RCPSP资源调度、蒙特卡洛模拟、基线复盘

一、WBS:把任务拆到能估算、能验收

1. 按交付物分解,不按部门分解

系统辅助拆解任务时,工作分解结构(WBS)的起点是可交付成果,不是组织架构。每个工作包要能回答三件事:交付什么、谁验收、需要什么输入。工作包过大,工期只能拍;过小,管理成本会吞掉收益。WBS的100%规则要求子项之和覆盖父项全部范围,不重不漏。

2. 用滚动式规划控制分解深度

近期要执行的部分拆到工作包,远期的只拆到规划包,进入下一个周期再细化。分解完成后,给每个工作包标注验收标准和前置输入,后续的依赖建模才有依据。

二、PDM:把依赖画成可计算的前导网络

1. 四种逻辑关系,默认只用FS

系统建议依赖关系时,底层用的是前导图法(PDM)。它用四种关系表达任务依赖:完成到开始(FS)、开始到开始(SS)、完成到完成(FF)、开始到完成(SF)。FS最常用,SF极少使用。能用FS表达的顺序,不要用SS绕路;每增加一个依赖,就少一个并行机会。提前量和滞后量要写进关系里,不能只留在口头。

依赖还要分层:合同、法规、物理顺序和交付物接口属于硬依赖,进基线;团队习惯和最佳实践属于软依赖,进优化层;供应商、审批和第三方接口属于外部依赖,单独加缓冲。

2. 候选依赖按证据分级,低置信度不进基线

系统生成候选依赖,先看交付物约束,再看历史顺序和文档语义。置信度低的只做提示,不直接写进基线;置信度高的也要过下面的环路校验。

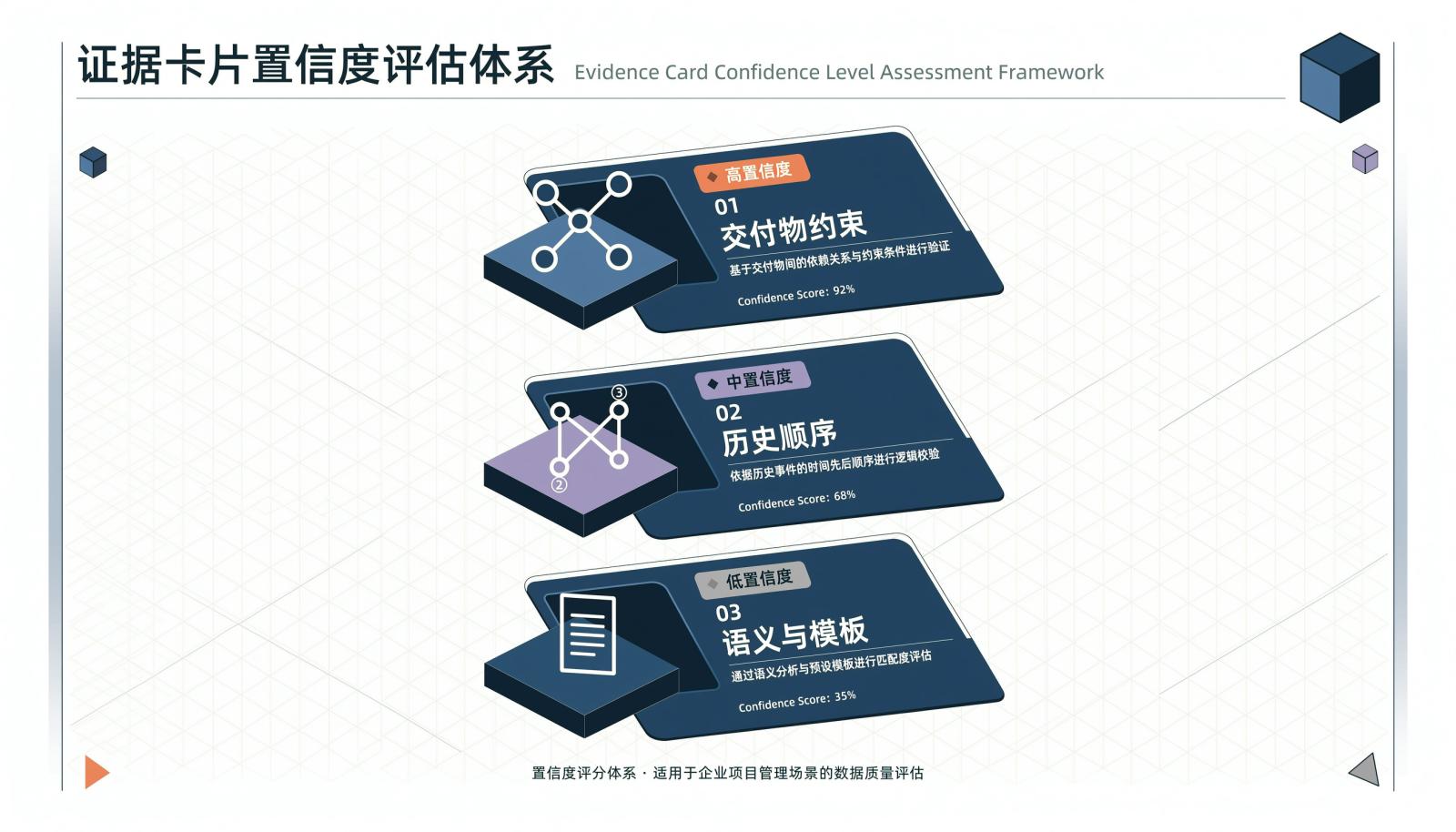

依赖建议的三类证据与置信度:交付物约束、历史顺序、语义与模板

3. 用依赖矩阵查环路

把任务按行列排成依赖矩阵(DSM),在交叉格标出依赖。重排行列后,仍留在上三角的标记,就是需要拆解的环路。A依赖B、B依赖C、C又依赖A的结构,必须先拆成里程碑或引入外部接口,才能进入排期。

三、CPM:算关键路径和浮动时间

1. 正推求最早,逆推求最晚

系统给出的开始时间建议,通常来自关键路径法(CPM)。先正推:某任务的最早开始,取所有前置任务最早完成时间的最大值;最早完成等于最早开始加工期。再逆推:最晚完成取所有后继任务最晚开始时间的最小值;最晚开始等于最晚完成减工期。总浮动等于最晚开始减最早开始。

2. 关键路径会随依赖变化而移动

关键路径是总浮动为零的任务链。改一条依赖、加一个滞后量、换一个工期,关键路径都可能移动。关键路径不是一次性标签,每次计划变更都要重跑正逆推。

3. 用浮动时间排优先级

浮动时间小的任务优先锁定资源,浮动时间大的任务可以后移。

但CPM默认资源无限,下一步必须把资源约束加进来。

四、RCPSP:在资源约束下重排

1. 先定优先级规则,再做资源受限调度

系统建议人选时,底层是资源受限项目调度问题(RCPSP)。它在依赖网络之上加入资源容量约束,属于NP-hard问题,通常用启发式算法或遗传算法求可接受解。常用优先级规则包括关键路径优先、最小时差优先、最短工期优先。规则不同,方案不同,优先级规则要显式写出来,不能藏在系统里。

2. 资源平衡与资源平滑,按约束类型选

资源平衡允许任务后移,可能延长工期,适合资源是硬约束的场景;资源平滑优先使用浮动时间削峰填谷,通常不改变完工日期,适合工期固定、资源可弹性调整的场景。先判断约束类型,再选方法。

3. 用资源直方图找峰值,用情景模拟处理多项目冲突

把每段时间的资源需求画成直方图,超过可用容量的区间就是过载点。资源分配建议先过技能、容量、时间窗口、成本与连续性四道筛选,再按直方图调整。

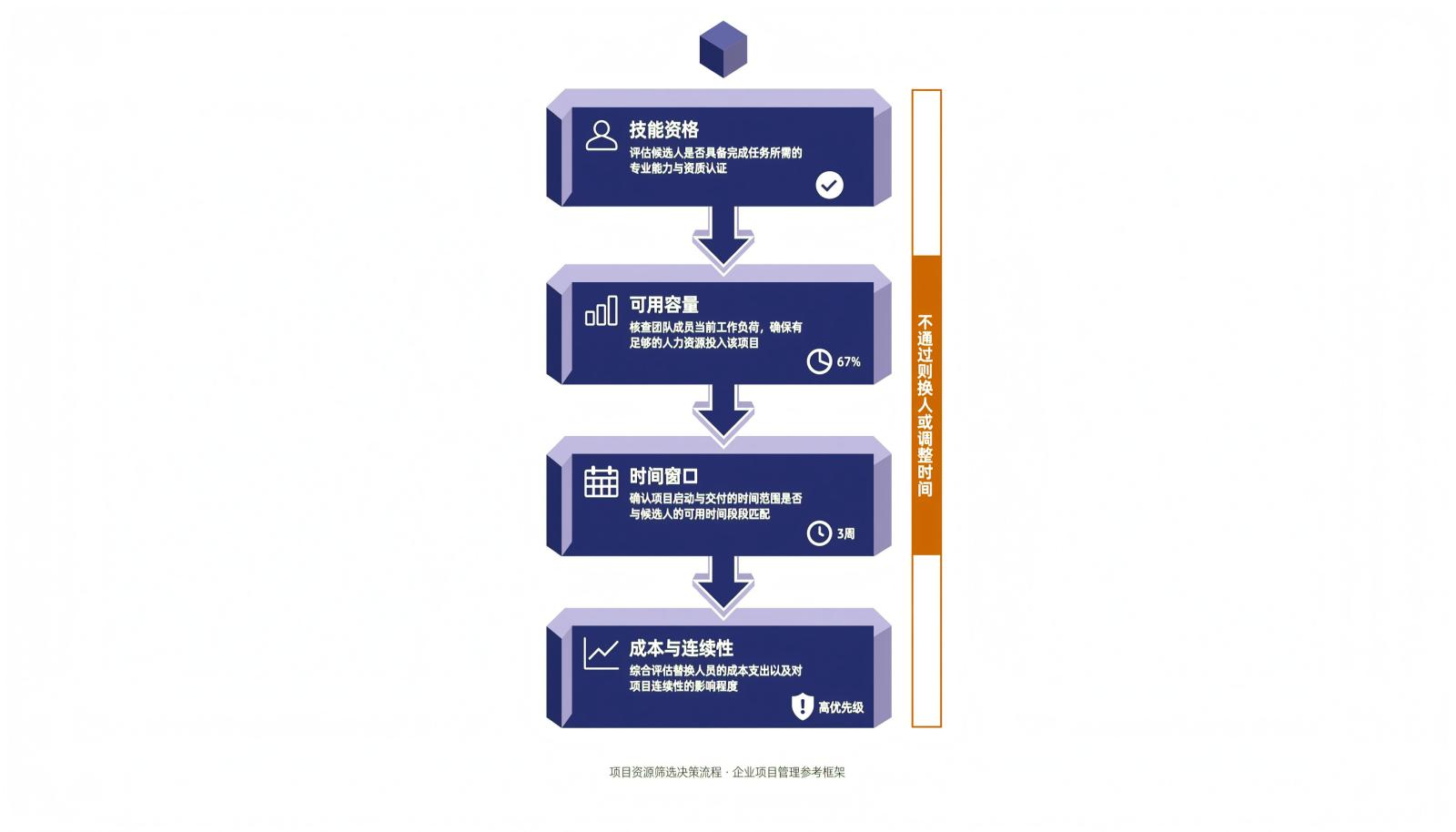

资源建议的四道约束:技能资格、可用容量、时间窗口、成本与连续性

多项目共享资源池时,单个项目的最优解可能造成组合次优。用情景模拟插入、删除或延期一个任务,观察里程碑和资源过载的变化,再决定是否调整优先级。

资源方案确定后,工期仍然只是估算,下一步要处理不确定性。

五、三点估算与蒙特卡洛:把单点工期变成概率

1. 用PERT三点估算修正工期

系统建议的缓冲,通常先用计划评审技术(PERT)修正工期。它用三个值估算:乐观值、最可能值、悲观值。期望工期等于(乐观+4×最可能+悲观)÷6;标准差等于(悲观-乐观)÷6。三点估算不是取平均,而是把判断差异写进模型。

2. 用蒙特卡洛跑出完成概率

给每个任务一个工期分布,重复模拟数千次,得到完成日期的分布。P50表示一半概率能完成,P80表示八成概率能完成。要留多少缓冲,取决于组织愿意承担多大延期风险,而不是拍一个固定比例。

3. 用关键链法集中管理缓冲

关键链法把各任务里的安全时间抽出来,集中成项目缓冲、接驳缓冲和资源缓冲。任务按较紧的工期执行,缓冲由项目经理统一管理。

方法算完,最后要落到可执行的基线。

六、基线、滚动更新与复盘

1. 先固化基线,再用滚动式规划更新

基线确定范围、进度和资源安排。基线不是冻结不变,而是变更要有理由、有记录、有影响分析。近端计划按周滚动,远端计划按月或按阶段滚动。

2. 记录建议采纳率和偏差

把建议采纳率、工期偏差、资源冲突次数记进决策记录,实际工期、返工和等待时间回写。下一轮估算和依赖判断,才有校准依据。

3. 用复盘把隐性依赖显性化

复盘重点看三类偏差:依赖判断错、工期估短、资源被抽走。把新发现的依赖写回模板和检查表,下一轮智能排期才有更好的起点。

项目管理协会2025年对1000名项目从业者的调查显示,70%的受访者所在组织已使用AI。工具普及之后,排期质量的分水岭,仍然在方法是否闭环。AI项目管理系统的智能排期,价值在于把这套方法链跑得更快、更一致;方法错了,算得再快也只是把错误放大。
