敏捷项目管理工具的度量指标怎么采:速率、周期时间、缺陷密度

团队把敏捷项目管理工具用起来之后,常遇到一个尴尬:看板上明明有数据,却没人敢拿去复盘。同一个迭代,产品经理算出的速率和研发负责人给出的不是同一个数;同一个需求,有人从受理时间开始算周期时间,有人从开发启动才开始算。问题通常不在工具,而在度量指标的采集口径没有统一。

速率、周期时间、缺陷密度是敏捷团队常用的三个度量指标,定义都不复杂,难的是把分子、分母、时间窗和取数位置固定下来,让不同迭代的数字可比。下面按三个指标拆解采集方法,再给出验证结果是否可信的规则。

一、先定口径,再谈采集

1. 三个指标各回答什么问题

速率反映团队在单个迭代内完成的工作量,回答产能稳不稳定;周期时间反映单项工作从开始到完成所经过的时间,回答流程顺不顺畅;缺陷密度反映单位规模中发现的Bug数量,回答质量浓度有没有异常。单独看任何一个指标,都容易得出偏颇结论。

2. 采集前必须对齐的三件事

统计单位决定数字的含义,时间窗口决定数字的可比范围,数据来源决定数字的可信程度。三者没有对齐,采集精度再高也没有意义。下表对照三个指标的衡量对象、数据来源与常见偏差,取数前需另外确认统计单位与时间窗口是否已经对齐。

指标 衡量什么 主要数据来源 常见偏差
速率 迭代内完成的工作量 已完成工作项及其估算值 估算单位不统一、范围变更未说明
周期时间 单项工作的流动耗时 工作项的状态流转时间戳 起止状态定义不一致
缺陷密度 单位规模中发现的Bug数 Bug记录与对应规模数据 分子分母口径不同、跨模块直接比较会失真

三个指标的共同前提都是口径固定,而不是精度更高。 数据能否用于复盘,还取决于日常记录是否完整。变更、工时和范围如果没有在系统中被如实记录,事后统计往往只能靠回忆拼凑。

二、速率怎么采:先固定估算单位

三个指标里,速率使用频率高,也容易被误用。

1. 速率的计算口径

速率等于一个迭代内被判定为已完成的工作项估算值之和。只有同一团队、同一估算单位、连续迭代之间的速率才有比较价值。

2. 采集的三个步骤

第一,统一估算单位,确定用故事点、理想人天还是工作项条数,并给出参考基准,同一团队不要混用两套单位。

第二,锁定完成标准,明确是开发完成、测试通过还是验收通过才算完成,只统计达到该标准的工作项。

第三,按迭代汇总并留痕,每个迭代结束时冻结当次数据,不回头修改历史记录,保证趋势可比。

3. 采集时的三个常见偏差

估算膨胀会让同一复杂度的工作项在连续迭代中被越估越大;范围变更未说明,会让中途加入或移除的工作项直接改变当期速率;交付人员中途更换,会让估算值与实际投入脱节。这三个偏差的共同结果,是让不同迭代的速率失去可比性。

三、周期时间怎么采:以状态流转记录为准

与速率不同,周期时间不依赖估算,衡量的是单件工作在流程中实际停留的时间。

1. 周期时间与前置时间的区别

周期时间指一项工作从实际开始到完成的时间,前置时间指从提出或提交到交付的时间。

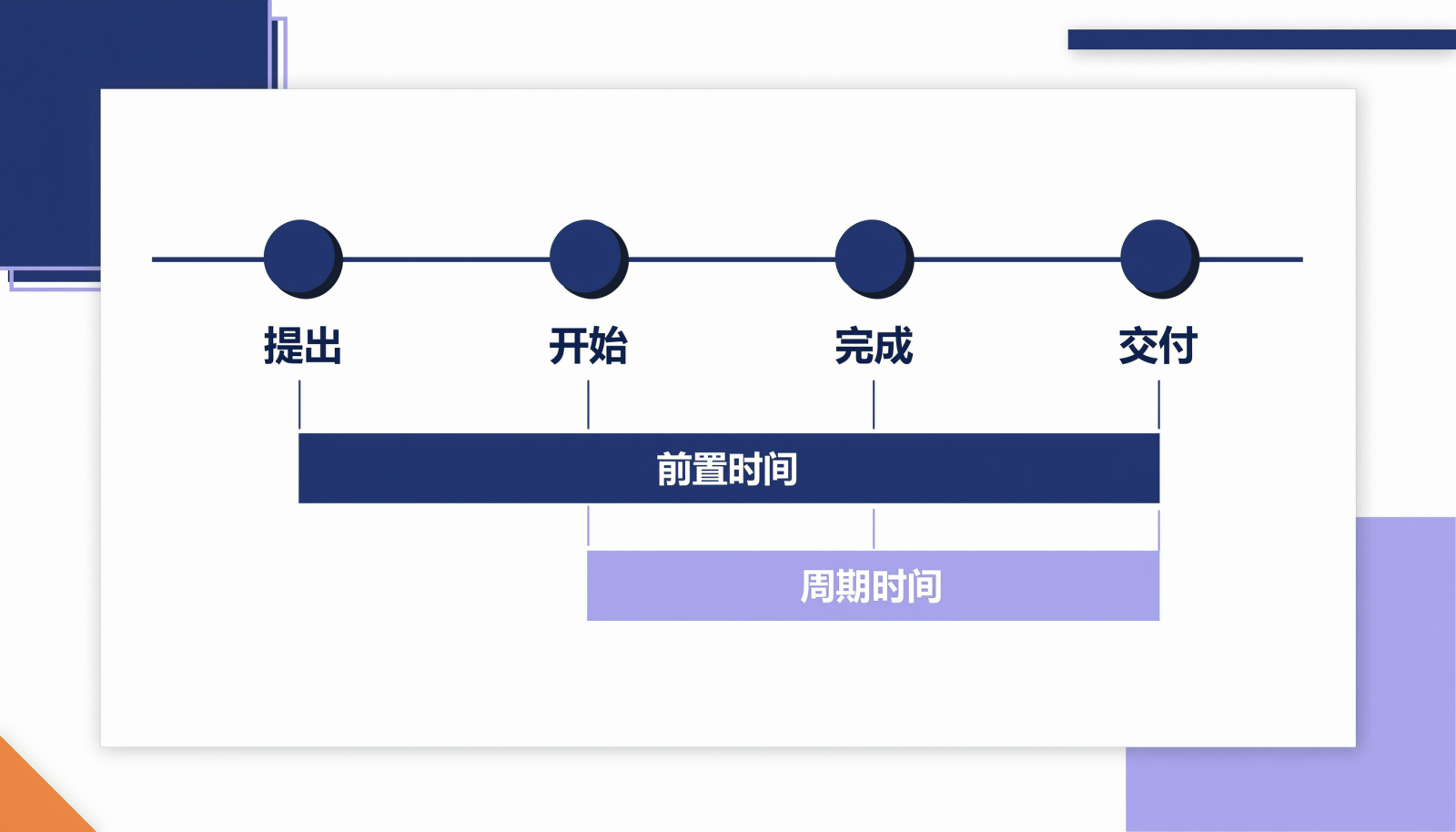

周期时间与前置时间对比示意图:同一条时间轴上标注提出、开始、完成、交付四个节点,前置时间覆盖提出到交付,周期时间覆盖开始到完成

由Google Cloud旗下DORA团队发布的《2024年DevOps现状报告》,把变更前置时间列为衡量交付速度的关键指标之一,并强调交付绩效应同时关注吞吐量与稳定性,前者对应交付速度,后者对应交付后的稳定程度。需要区分的是,DORA的变更前置时间特指从代码提交到部署上线完成,比通用的前置时间口径更窄。采集周期时间之前,要先写清起点和终点分别对应哪个状态。

2. 采集的三个步骤

第一,定义起止状态,常见做法是从工作项进入开发或进入进行中开始计时,到达到完成状态结束。

第二,依赖状态变更记录,敏捷项目管理工具通常保留工作项每一次状态流转的时间戳,取两次状态变更的时间差即可得到单项耗时。

第三,按中位数统计,少数长期滞留的工作项会把平均值明显拉高,中位数更能反映多数工作项的真实耗时。

3. 影响准确度的三个因素

状态回退要提前规定是否重新计时;阻塞时间如果没有被单独标记,等待外部依赖的时间会被一并计入周期时间,掩盖真实的处理耗时;当提交、构建、发布的时间分散在不同系统时,应以统一的发布记录作为终点口径。

四、缺陷密度怎么采:先定分子与分母

速度之外,质量浓度需要用缺陷密度来观察。

1. 缺陷密度的定义与分母选择

缺陷密度等于统计范围内的Bug数量除以对应的软件规模,部分团队也直接称之为Bug密度。分母直接决定结果,常用的规模口径有三类。

规模口径 适用情形 采集要点
每千行代码 代码驱动、语言统一的项目 明确统计新增与修改行,还是全量行
功能点 以业务功能衡量规模的项目 规模估算在需求阶段完成并冻结
故事点 采用敏捷估算的团队 与速率共用估算基准,便于同团队比较

同一份Bug数据换个分母就会得出不同结果,要先固定分母,再讨论数值高低。

2. 采集的三个步骤

第一,明确计数范围,规定纳入统计的Bug类型,是只统计功能类问题,还是包含性能与体验类问题,并说明是否包含回归测试发现的问题。

第二,对齐时间与对象,以版本或模块为单位统计,同一批Bug必须对应同一范围的规模数据。

第三,区分发现阶段,把开发、测试和上线后发现的Bug分开统计,才能判断问题出在哪个环节。

3. 采集偏差与可比性

口头反馈或聊天工具里直接解决的问题没有进入Bug列表,会造成漏统计;同一问题被重复提交或拆成多条,会造成重复计数;不同模块复杂度差异较大,缺陷密度更适合在规模口径相近的对象之间比较。它适合定位异常模块,不适合直接作为个人考核依据。

五、采集结果怎么验证

三个指标都采到之后,还要回答一个更关键的问题:这些数字能不能信。

1. 三类常见采集误差

数据缺失时,指标实际上是用不完整的记录估算出来的;口径漂移时,统计规则被悄悄改动,趋势会失去意义;选择性记录则表现为临近复盘时集中补录或修改,让数据偏向有利方向。这三类误差不会让数字变空,却会让结论失真。

2. 让指标可用的三条规则

第一条,看趋势不看单点,单次迭代的波动可能只是范围变化带来的。第二条,口径变更只向前生效,调整之后重新累计,不修改历史数据。第三条,用两个以上指标交叉验证,周期时间变长时,同步检查同一批工作项的阻塞标记与Bug数量是否也在变化。

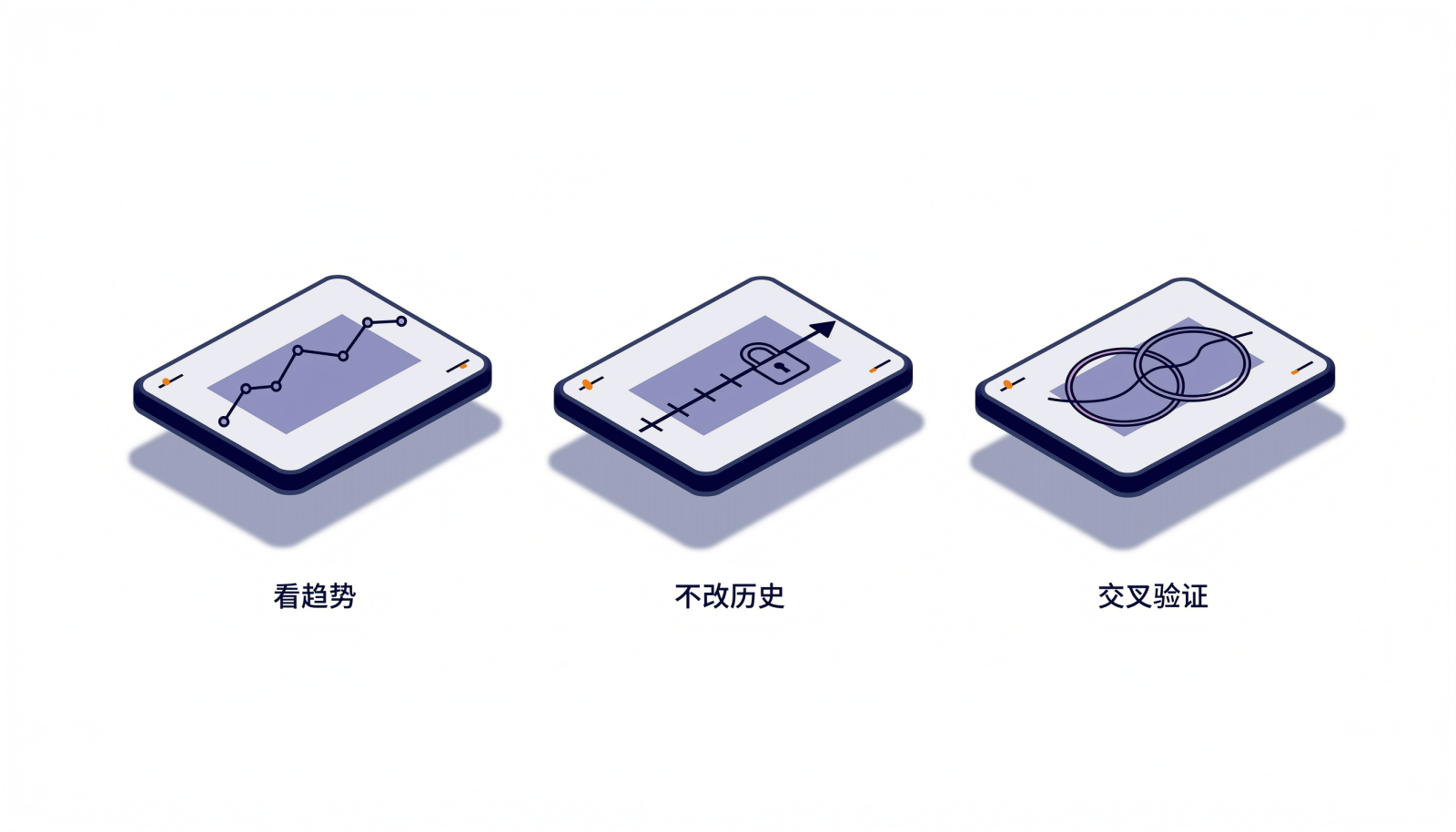

让度量指标可用的三条规则示意图:三块并列卡片分别用趋势折线、锁定历史数据的单向箭头、两个重叠圆环表示看趋势、不改历史、交叉验证

一套可用的度量指标应当满足三个条件:口径公开、数据可回溯、结论可复核。 以禅道等研发管理工具为例,迭代范围、状态流转与Bug记录会留存为可追溯的结构化记录,能减少人工拼接表格的工作。

六、常见问题解答

1. 刚组建的团队,三个指标都要马上采吗?

不必同时上。可以先统一工作项的完成标准,从周期时间入手,它的取数依赖状态记录而不是估算,相对容易采准;速率的估算基准稳定之后再统计更有意义;缺陷密度需要稳定的规模口径,通常在版本迭代几轮之后才具备可比性。

2. 度量指标多久统计一次比较合适?

按迭代统计更贴合团队节奏,与版本周期对齐也可以。频率过高会让成员把精力花在补数据上,过低则看不出趋势,连续多个迭代的数据比单次数字更有参考意义。

3. 工具自动统计和手工统计不一致,该信哪个?

先比对取数口径,多数差异来自起止状态、统计范围或时间窗不同。以写在规范里的口径为准,而不是以某个数字为准。 如果两者长期对不上,说明口径定义还有歧义,需要回到定义处修改。

4. 团队对度量指标比较抵触,怎么推进?

抵触往往来自指标被直接用于考核,或者只被用来追责。可以先只呈现团队和版本维度的趋势,把统计目的讲清楚:暴露流程阻塞点,而不是评价个人。改进动作从团队自己提出的问题开始,指标的接受度会更高。

文章标题 :敏捷项目管理工具的度量指标怎么采:速率、周期时间、缺陷密度 ,发布者 :项目管理研究院

私有化部署研发管理平台落地复盘:制造企业研发改造
上一篇 2026年10月12日 09:21
Scrum敏捷开发平台怎么管产品待办列表:优先级与拆分粒度
下一篇 2026年10月12日 11:00

相关推荐

  • Scrum敏捷开发平台怎么管产品待办列表:优先级与拆分粒度

    围绕Scrum敏捷开发平台中产品待办列表的日常管理,说明优先级排序应固定价值、风险与依赖、成本三个维度,并给出MoSCoW、Kano模型、价值与成本矩阵、WSJF四种方法的适用边界;同时说明用户故事拆

    项目管理研究院  2026年10月12日
  • 敏捷项目管理工具的度量指标怎么采:速率、周期时间、缺陷密度

    围绕速率、周期时间、缺陷密度三个敏捷度量指标,说明采集前必须对齐的统计单位、时间窗口与数据来源,并给出每个指标的采集步骤、常见偏差与验证规则,帮助团队把看板上的数字变成可用于复盘的可比数据。

    项目管理研究院  2026年10月12日
  • 敏捷开发Scrum工具高频问答:初学者最常问的8个问题

    面向初次接触敏捷的研发团队,先从Scrum框架与工具的边界讲起,再逐一回答角色兼任、迭代长度、站会节奏、两类待办列表的区别、完成的定义、中途插入需求、Scrum与看板选择以及工具链路覆盖等8个高频问题

    项目管理研究院  2026年10月10日
  • 燃尽图绿了交付还延期?敏捷开发管理工具要关注这6个指标

    燃尽图归零不等于能交付。本文拆解燃尽图的三大盲区,给出交付周期、周期时间、CFD、达成率、逃逸率、价值交付率6个互补指标,附基线设定、复盘闭环等4条落地原则。

    项目管理研究院  2026年10月09日
  • 敏捷项目管理工具常见问题:估算不准要不要改流程

    当敏捷团队反复遇到估算偏差时,直接改流程往往解决不了问题。文章先区分系统性偏差与随机波动两类表现,说明为什么不能凭一次迭代的结果判断流程有问题,并给出判断是否该改流程的三个前置条件、四个调整环节的先后

    项目管理研究院  2026年10月09日
