敏捷开发方法论详解:核心思想、原则与工程实践

敏捷开发是一种以人为核心、迭代增量式的软件开发方法,核心目标是快速响应变化、持续交付价值。

对研发团队、项目经理、测试工程师以及正在考虑转型的管理者来说,敏捷的概念散落在各种框架和术语中,说法多、标准杂。

本文从敏捷产生的背景讲起,梳理四个价值观、十二条原则,再落到工程实践、框架选型和常见误区,帮助团队判断该从何处入手。

一、敏捷开发产生的背景

1. 瀑布式开发的局限

瀑布式开发的前提是需求可以预先完整定义,业务环境一旦多变,这个假设就会失效。开发按需求、设计、编码、测试、上线的顺序推进,问题到后期才集中暴露。需求变更要走完整流程,返工代价高。传统模式下常出现一类现象:过程文档越来越厚,可用交付却迟迟出不来。流程看起来有序,风险却被推迟到项目末端。

2. 敏捷宣言的诞生

2001 年,17 位软件开发者在美国犹他州雪鸟滑雪度假村起草敏捷宣言,提出四个价值观和十二条原则。宣言产生的直接背景,是对文档驱动、重型流程的反思。敏捷宣言官网(agilemanifesto.org)保留了原始文本。

二、敏捷方法论核心思想

1. 四个价值观解读

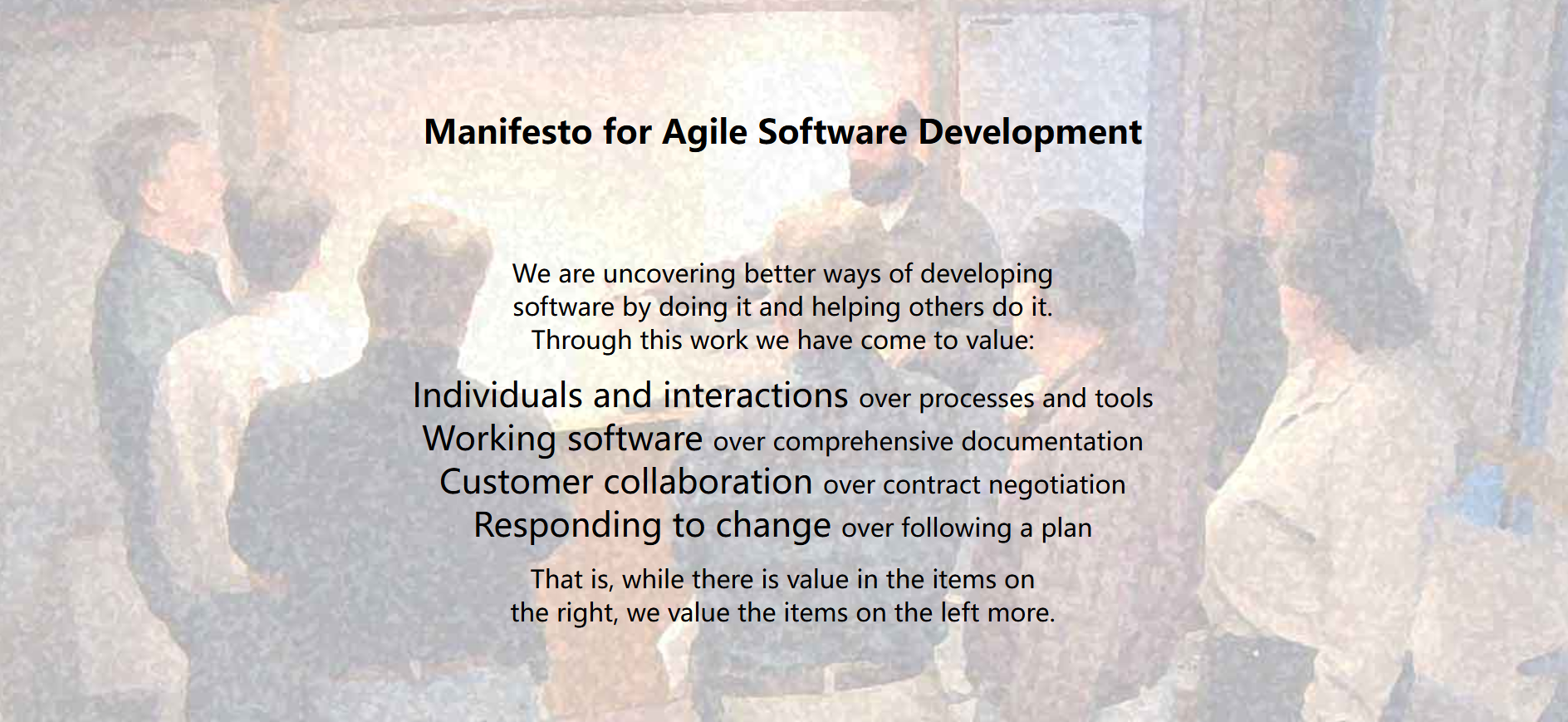

四个价值观分别是:个体和交互高于流程和工具,可工作的软件高于详尽的文档,客户合作高于合同谈判,响应变化高于遵循计划。

每条价值观都在强调优先级,并非否定右侧内容。流程、文档、合同、计划仍然需要,只是不能排在交付价值之前。

2. 价值观的适用边界

敏捷更适合需求不确定性高、跨职能协作频繁、可以增量交付的项目。需求稳定且合规强制的场景,例如航空航天、医疗设备,传统瀑布式开发仍有价值。

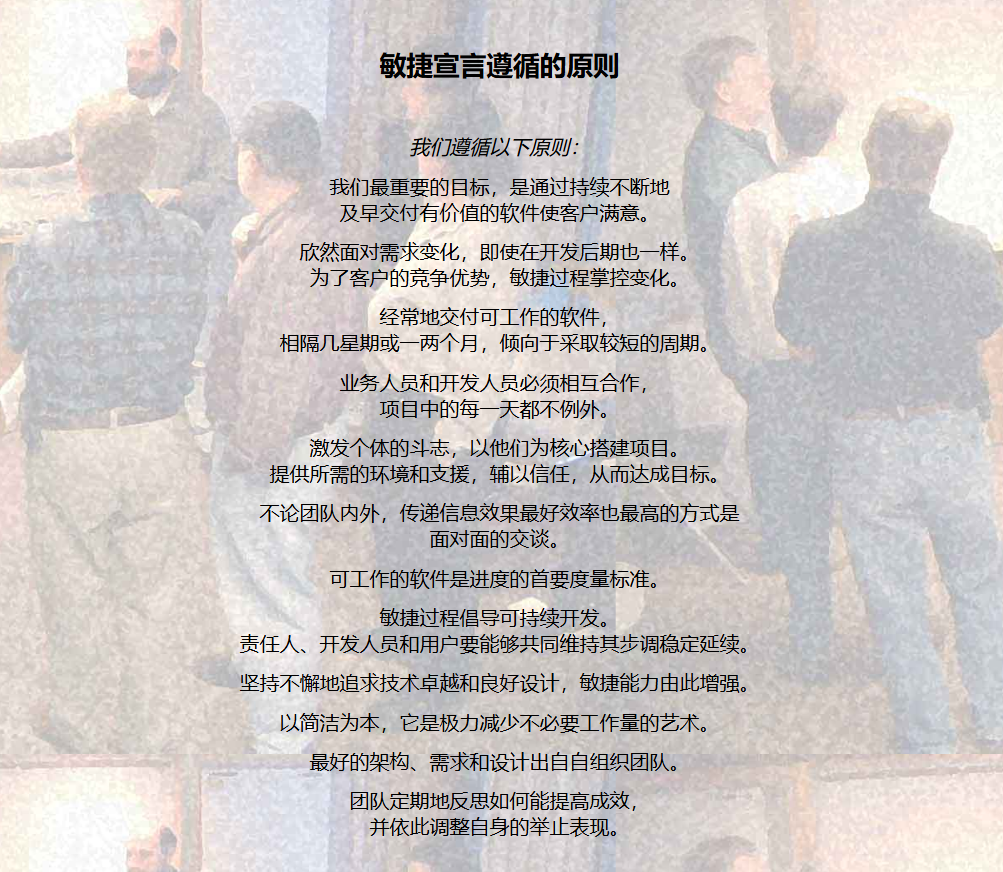

三、敏捷开发十二条原则

敏捷宣言 12 条原则可以按主题分为五组:客户价值、响应变化、交付节奏、团队沟通、技术与反思。持续交付高价值软件、欢迎需求变化、频繁交付可用版本是前几组的主线;业务与开发日常协作、面对面沟通属于团队沟通组;技术卓越、简单性、自组织团队与定期回顾支撑技术与反思。

原则在决策场景中更能体现价值。需求方中途变更需求,按原则 2 应重新评估优先级,而不是拒绝或盲目接受。进度滞后但质量下滑,按原则 7 可工作的软件是进度的主要度量,以及原则 9 技术卓越,应优先保质量、减范围。跨角色信息不同步,按原则 6 先面对面沟通,再辅以工具记录。

四、敏捷开发工程实践

1. 迭代节奏与交付流程

迭代是敏捷开发流程的基本单位,常见时间盒为 1 至 4 周。

一个迭代走完规划、执行、评审、回顾四步:规划会选取范围,执行期间配合每日站会,评审会展示可用增量,回顾会沉淀改进项。团队还要事先约定完成的定义,避免开发完但未测试、未验收的假完成。

2. 待办列表与优先级管理

产品待办列表是需求的单一来源,所有需求先进入列表再排期。用户故事要回答三个问题:使用者的身份、想完成的操作、带来的价值。优先级排序可用 MoSCoW 或 WSJF,前者把需求分为必须有、应该有、可以有、暂不做四档,后者结合价值与工期判断。防止列表失控,要明确排序责任人,避免迭代中途随意加需求。

3. 每日站会与信息透明

每日站会同步进展、暴露阻塞,标准三问是昨天做了什么、今天做什么、有什么阻塞。会议控制在 15 分钟以内,不是上级检查工作的场合,会上提到的问题放到会后另约时间解决。信息透明还依赖看板、燃尽图等可视化手段,让团队随时看到当前状态。

4. 评审回顾与持续改进

评审会检视本迭代的增量,收集干系人反馈,对应客户价值与响应变化的原则。回顾会聚焦流程改进,每个迭代落地 1 至 2 个改进项。常见问题有两类:回顾开完但改进项没人认领,或者回顾变成追责会。改进项应当有明确负责人和完成时间。

5. 测试驱动与持续集成

测试驱动开发先写失败测试,再写实现,测试通过后重构,以提升代码质量与可维护性。持续集成要求代码频繁合入主干,自动化构建与测试随即运行,可与 Jenkins、GitFox CI 等工具配合。需要说明的是,测试驱动开发不是敏捷的强制要求,更多是高工程成熟度团队的常用做法。

五、敏捷框架选型建议

1. 敏捷框架核心差异

下表从节奏、角色和适用场景三个维度梳理 Scrum、Kanban、XP 的差异。

框架

核心特征

适用场景

Scrum

固定迭代,设置明确角色与事件

交付节奏稳定的团队

Kanban

连续流动,限制在制品数量

需求持续流入的场景

XP

强调结对编程、测试驱动开发、持续集成

工程质量要求高的团队

Scrum 是当前使用较多的敏捷框架,固定迭代带来稳定节奏,角色和事件明确,团队进入门槛较低。Kanban 没有固定角色与事件,重点是控制并行任务数量,适合需求随机涌入、按紧急程度插单的场景。XP 把工程实践推到前台,工程能力强的团队更容易从中受益。

2. 按团队情况选型

选型可以从四个维度判断:需求是否连续流入、能否稳定迭代、团队规模、工程能力与合规要求。需求稳定且能固定迭代,选 Scrum 或 Scrumban;需求随机涌入、需要频繁插单,选 Kanban。框架可以混用,但价值观和原则不能改。适合团队现状的方案,才是能持续执行的方案。

六、敏捷开发常见误区

1. 误把敏捷当快车

敏捷的目标是适应变化、降低风险,不是压缩工期。小批量交付缩短反馈回路,让问题提前暴露,但这不等于交付速度必然变快。压缩迭代时间却不减少范围,只会透支质量。

2. 伪敏捷的典型特征

伪敏捷有几个可识别的表现:只开会不交付,迭代结束没有可用增量;仪式照做但待办列表不梳理、完成的定义不明确、回顾结论不落地;把详细计划误当不作计划,导致没有计划。判断团队是否敏捷,不看开了多少会,而看是否持续交付可用软件并定期改进流程。

七、常见问题解答

1. 如何说服管理层接受不承诺固定交付日期?

用固定时间盒和可调整范围换取价值,每迭代交付可运行增量,用燃尽图和速率展示进展。同时每季度做一次大版本规划,给管理层远期窗口,逐步建立信任。

2. 敏捷项目除了速度还看哪些指标?

组合看速率趋势、缺陷逃逸率、周期时间和团队满意度。指标用于回顾改进,不单独用于考核。

3. 快速迭代中技术债越积越多怎么办?

每个迭代预留10%~20%容量处理重构和升级,用代码复杂度、测试覆盖率量化风险。若速率持续下降,说明技术债已影响交付,需优先干预。

4. 业务方频繁插入紧急需求,打乱迭代计划怎么办?

与业务方约定紧急通道,插入需求时用等价交换原则移出同等规模任务,保持迭代容量不变。定期复盘插入原因,从源头减少打断。
